Большая кольцевая линия
Больша́я кольцева́я ли́ния (сокращённо — БКЛ[5][6]) — одиннадцатая по официальной нумерации (десятая по хронологии) и самая длинная линия Московского метрополитена (с 26 декабря 2009 года по 1 марта 2023 статус принадлежал Арбатско-Покровской линии). БКЛ — самое длинное метрокольцо в мире. На схемах метро обозначается бирюзовым цветом и номером
[7][8].
Общие сведения
| Большая кольцевая линия | |
|---|---|
| Открытие первого участка |
26 февраля 2018 года[1] 11 августа 1969 года[2][3] |
| Длина, км | 70 км (СМИ), 62,5 км (57,5 км — само кольцо + 5,0 км — ответвление до станции «Деловой центр») |
| Количество станций | 31 |
| Время поездки, минут | 87,5 |
| Максимальное число вагонов в составе поезда | 8 |
| Число вагонов в составе поезда | 8 |
| Среднесуточная перевозка пассажиров, тыс. чел./сутки | 1 000 000 — 1 300 000[4] (2023) |
| Наземные участки | нет |
| Электродепо |
ТЧ-7 «Замоскворецкое» ТЧ-21 «Нижегородское» ТЧ-22 «Аминьевское» |
Описание
На момент полного пуска в состав линии входили 31 станция (из которых 29 расположены на самом кольце, а две — на ответвлении до станции «Деловой центр», временно включённом в состав линии)[9][10]. Длина линии составляет 70 километров[11][12][7][13] с учётом ответвления до станции «Деловой центр». Две станции («Деловой центр» и «Шелепиха») были закрыты 22 июня 2024 года: после постройки участка «Шелепиха» — «Бульвар Карбышева» они перейдут в состав Рублёво-Архангельской линии[14].
Участки тоннелей от «Аминьевской» до «Мнёвников» и от «Текстильщиков» до «Каширской» сделаны двухпутными (их проходка осуществлялась проходческими щитами диаметром 10 метров), на остальных участках — однопутными (проходились щитами диаметром 6 метров)[15].
На линии имеется 252 эскалатора, на «Печатниках» больше всех — 17 штук, включая самый большой на «Марьиной Роще» — 130 метров[16].
Является крупнейшим в мире реализованным проектом в метростроительной отрасли[17], после открытия стала самой длинной кольцевой линией метро в мире[18][19], опередив по этому показателю линию № 10 Пекинского метрополитена длиной 57,1 км[20]. Открытие последних 9 станций БКЛ, расположенных на северном и юго-восточном участках, и полный запуск линии состоялись 1 марта 2023 года. На пяти станциях линии весной 2023 года после тестирования была внедрена технология 5G[21][22].
Название
При проектировании линия именовалась «Третьим пересадочным контуром». Это было связано с тем, что первым пересадочным контуром Московского метрополитена условно считаются все станции с пересадками внутри Кольцевой линии, а вторым — сама Кольцевая линия. Выбор эксплуатационного (официального) названия линии был осуществлён по итогам голосования, проведённого на портале «Активный гражданин»[23], в котором победил и был поддержан мэром Москвы Сергеем Собяниным вариант «Большая кольцевая линия»[24].
Номер
На схемах метро Большая кольцевая линия обозначается бирюзовым цветом и числом
. Ранее номер
(а в 2018—2019 годах — номер
) на схеме имела Каховская линия, которая стала частью Большой кольцевой и является её старейшим участком[25].
Участок Большой кольцевой линии от станции «Шелепиха» до станции «Савёловская» с 2018 по 2020 год был обозначен также жёлтым цветом и номером
, поскольку использовался в совместном маршрутном движении с Солнцевской линией[26].
Участок Большой кольцевой линии от станции «Нижегородская» до станции «Электрозаводская» обозначался на схемах розовым цветом и номером
, так как в 2020—2023 годах временно эксплуатировался в составе Некрасовской линии. С момента перехода участка в состав этой линии он, как и вся линия, эксплуатируется под номером
[27].
История
Ещё в 1947 году существовали планы строительства полукольцевой линии метрополитена на юге и востоке города с перспективой замыкания в кольцо. Линия должна была пройти на расстоянии двух-трёх станций от уже строившейся тогда Кольцевой линии[28].
На станции метро «Курская» расположена памятная доска с надписью «Курская большого кольца 1945—1949»[29]. Дело в том, что проектировалось малое кольцо, которое должно было пройти под Бульварным кольцом, причём движение должно было осуществляться частично по нынешней Калужско-Рижской и Серпуховско-Тимирязевской линиям, ответвляясь к собственным станциям, известным как «Полянка» и «Трубная». Однако уже в начале 1950-х годов от проекта «Малого кольца» отказались[29].
Первый участок будущей Большой кольцевой линии «Каширская» — «Каховская» был открыт 11 августа 1969 года в составе Горьковско-Замоскворецкой линии. Впоследствии он был преобразован в отдельную, ныне упразднённую, Каховскую линию[3].
По Генеральному плану 1971 года было предусмотрено строительство второй кольцевой линии Московского метрополитена, которая должна была включить Каховскую линию и участок Кировско-Фрунзенской линии «Черкизовская» — «Улица Подбельского»[29] (введён в эксплуатацию 1 августа 1990 года). Задел под этот проект хорошо виден на перегоне «Черкизовская» — «Бульвар Рокоссовского». Пара тоннелей с проложенными в них рельсами, не доходящими до основной ветки, видна в тоннеле к центру. Это задел под станцию «Черкизовская-2». Существующая «Черкизовская» должна была отойти к новой кольцевой линии[30]. Также были созданы заделы под пересадку на будущую станцию большого кольца на станциях «Проспект Вернадского», «Октябрьское Поле»[31] и «Кузьминки»[30].
В итоге проект был отложен на неопределённый срок, так как после включения в 1960 году в состав Москвы новых территорий в пределах МКАД, где началось строительство новых микрорайонов, возникла первостепенная необходимость обеспечить транспортные связи новостроек с центром города, в связи с чем основной задачей метростроевцев стало возведение радиальных линий[30].
Во второй половине 1980-х годов возник проект создания четырёх хордовых линий[32], однако перевес получила идея «кольца»[33].
Во второй половине 2000-х годов было предложено вернуться к проекту хордовых линий, расположенных в центральной части на расстоянии 1—3 станций от существующей Кольцевой линии и связанных между собой пересадками[32]. Ходынская линия задумывалась как первый участок, проходящий от станции «Выставочная» через станции «Полежаевская» и «Динамо» к «Савёловской»[34]. В 2006 году начальник московского метрополитена Дмитрий Гаев ввёл в употребление название «Третий пересадочный контур». Под первым пересадочным контуром подразумевались станции пересадок внутри Кольцевой линии, вторым контуром считалась Кольцевая линия[29].
21 февраля 2011 года было подтверждено, что Некрасовская линия станет составной частью новой линии и будет состыкована с ней на станции «Нижегородская»[35].
Летом 2011 года были разработаны проекты станций первой очереди — планировалось, что все они будут иметь типовую конструкцию, но различаться цветовой гаммой и деталями оформления[36].
В октябре 2011 года «Метрогипротранс» представил план по объединению проектов Третьего пересадочного контура и Большого кольца метрополитена, по которому северная часть Третьего пересадочного контура будет объединена с южной частью Большого кольца (в этот участок, в частности, входит Каховская линия)[34][37]. По планам 2014 года Большая кольцевая линия планируется в виде кольца с ответвлениями в сторону «Делового центра» и «Некрасовки» (Некрасовская линия)[38].
В сентябре 2014 года решение было окончательно принято в пользу кольцевого движения, «поскольку организация хордового слишком затратна как с финансовой, так и с организационной точки зрения». Временное хордовое беспересадочное движение планируется запустить от «Некрасовки» до «Делового центра» через северный участок Большой кольцевой. С постройкой южной части хорды перерастут в кольцо, и тем, кто едет от начала и до конца бывшей хорды, придётся делать пересадку на Большой кольцевой[39].
Разработка вариантов трассировки линий метро, отбор локаций для размещения станций и обустройства пересадочных узлов соответствует развитию особенностей городской среды Москвы. Маршрут БКЛ был проложен с учётом планировочных, градостроительных и инженерных ограничений[40].
Первый участок заново спроектированного кольца «Петровский парк» — «Деловой центр» протяжённостью 10,5 километра с пятью станциями открыт 26 февраля 2018 года[1]. Проектированием занимались российские компании «Метрогипротранс», «Мосинжпроект» и испанская «Brusten»[41].
После открытия северного участка линии рассматривалась организация временного маршрутного движения от «Некрасовки» до «Рассказовки». В этом случае Некрасовская, верхний полукруг Большой кольцевой и Солнцевская линии вместе образовывали бы самый длинный маршрут метро в Европе, длиной около 70 км[42].
Полностью Большая кольцевая линия была открыта 1 марта 2023 года, запущено движение на 9 станциях: «Марьина Роща», «Рижская», «Сокольники», «Текстильщики», «Печатники», «Нагатинский Затон», «Кленовый бульвар», «Каширская», «Варшавская»[43].
В январе 2026 года на Большой кольцевой линии началось тестирование первого в России беспилотного поезда метрополитена[44].

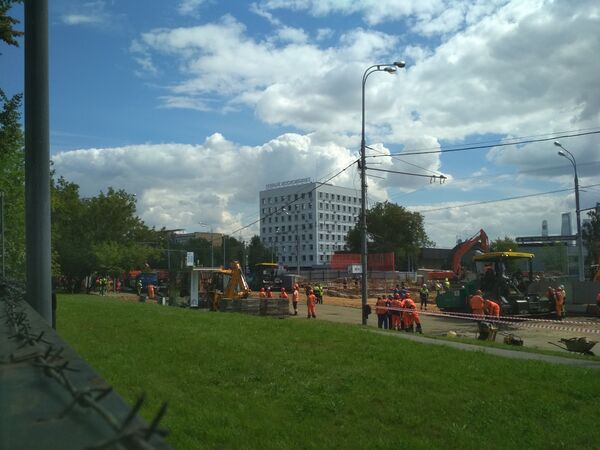

Строительство
Строительством управляет инжиниринговый холдинг «Мосинжпроект» — оператор программы развития московского метро[45].
- Ноябрь 2011 года — началось строительство первого участка Большой кольцевой линии[46];
- Апрель 2013 года — на 24 площадках первоочередного участка линии протяжённостью 13,7 км работали 1400 человек и 3 тоннелепроходческих комплекса[47];
- 26 января 2016 года — началось строительство второго участка Большой кольцевой линии от «Электрозаводской» до «Авиамоторной»[48].
- Февраль — было начато строительство станции «Марьина Роща»[49], в мае — станции «Рижская»[50], в июле — станции «Сокольники»[51];
- 23 июня — начались строительные работы на участке, включающем станции «Аминьевская», «Мичуринский проспект» и «Проспект Вернадского»[52];
- 28 июня — началось строительство южного участка, включающего станции «Новаторская», «Воронцовская» и «Зюзино»[53];
- 16 ноября — началось строительство юго-восточного участка, включающего станции «Текстильщики», «Печатники», «Нагатинский Затон» и «Кленовый бульвар»[54].
- 31 июля — завершено сооружение правого перегонного тоннеля на участке «Лефортово» — «Авиамоторная»[55].
- С 16 по 22 февраля был закрыт участок Сокольнической линии от станции «Бульвар Рокоссовского» до станции «Комсомольская» для проходки левого перегонного тоннеля БКЛ под станцией «Сокольники»[56];
- 2 марта — завершено строительство тоннелей под рекой Москвой на перегоне от станции «Мнёвники» до станции «Народное Ополчение»[57];
- 30 марта — закрытие на реконструкцию станции «Каховская» для последующего включения её в состав Большой кольцевой линии[58];
- С 30 марта по 5 апреля был вновь закрыт участок Сокольнической линии от станции «Бульвар Рокоссовского» до станции «Комсомольская» для проходки правого перегонного тоннеля БКЛ под станцией «Сокольники»[56];
- 24 июня — проходка правого тоннеля между станциями «Воронцовская» и «Новаторская» завершена[59];
- 26 октября — закрытие на реконструкцию станций «Варшавская» и частично «Каширская» для последующего включения их в состав Большой кольцевой линии[60];
- 16 декабря — завершено строительство тоннеля между станциями «Проспект Вернадского» и «Новаторская»[61].
- 2 января — начата проходка левого тоннеля на южном участке от «Зюзино» до «Воронцовской», также в этот день состоялся технический пуск участка «Нижегородская» — «Лефортово», который временно будет работать в составе Некрасовской линии[62];
- 27 января — строители приступили к проходке двухпутного перегонного тоннеля от станции «Текстильщики» до «Печатников» Большой кольцевой линии метрополитена[63]. Длина перегона — 1308 метров[64];
- 25 февраля — начата проходка двухпутного перегонного тоннеля от станции «Мнёвники» до станции «Кунцевская»[65];
- 27 марта — открытие участка «Нижегородская» — «Лефортово» временно в составе Некрасовской линии[66];
- 22 августа — закрытие на реконструкцию станции «Рижская» Калужско-Рижской линии для замены эскалаторов и подготовки создания крупного московского городского вокзала, в частности — пересадки на одноимённую станцию Большой кольцевой линии[67];
- С 12 сентября 2020 по 8 февраля 2021 года на станции «Каширская» Замоскворецкой линии не останавливались поезда при движении «из центра» для реконструкции западного зала станции и последующего включения её в состав Большой кольцевой линии[71][72];
- C 26 сентября по 5 октября был закрыт участок Арбатско-Покровской линии от станции «Парк Победы» до станции «Молодёжная» для строительства западного участка Большой кольцевой линии[73];
- 30 сентября — завершение прокладки последнего глубокого тоннеля на северо-восточном участке БКЛ: левого перегонного тоннеля от станции «Лефортово» до станции «Рижская»[74];
- 28 октября — ТПМК «Виктория» завершил проходку перегонного тоннеля между станциями «Текстильщики» и «Печатники»;
- С 12 по 14 декабря участок «Нижегородская» — «Лефортово» и с 12 по 21 декабря участок «Шелепиха» — «Хорошёвская» были закрыты для подготовки к открытию станций «Электрозаводская», «Народное Ополчение» и «Мнёвники»[75]. На время перекрытий были организованы компенсационные автобусы, а участок «ЦСКА» — «Савёловская» обслуживался двумя челноками. С 12 декабря прекращено совместное функционирование БКЛ и Солнцевской линии. С 22 декабря поезда ходят между «Савёловской» и «Деловым центром» БКЛ[76];
- 24 декабря — завершена проходка правого тоннеля соединительной ветви от электродепо «Замоскворецкое» до демонтажно-щитовой камеры на реконструируемом перегоне между станциями «Каховская» и «Варшавская»[77].
- С 23 января по 3 февраля был закрыт участок Калужско-Рижской линии от станции «Беляево» до станции «Новые Черёмушки» для прокладки тоннеля Большой кольцевой линии[78][79];
- 28 января — завершилась проходка правого перегонного тоннеля между станциями «Зюзино» и «Воронцовская»[80];
- 30 января — оба тоннеля между станциями «Текстильщики» и «Нижегородская» готовы[81];
- 8 февраля — открытие после реконструкции западной платформы станции «Каширская» при движении «из центра»[82];
- С 9 февраля по 31 августа на станции «Каширская» поезда не останавливались по направлению «в центр» для реконструкции восточного зала станции[83][84];
- 10 марта — началась проходка двухпутного тоннеля между станциями «Нагатинский Затон» и «Кленовый бульвар»[85];
- 12 марта — начато строительство левого тоннеля соединительной ветви от электродепо «Замоскворецкое» до демонтажно-щитовой камеры на перегоне между станциями «Каховская» и «Варшавская»[86];
- С 20 по 30 марта был закрыт участок Калужско-Рижской линии от станции «Беляево» до станции «Новые Черёмушки» для продолжения прокладки тоннеля Большой кольцевой линии и строительства станции «Воронцовская»[87][88]. В этот промежуток была завершена проходка левого перегонного тоннеля между станциями «Зюзино» и «Воронцовская», завершающего на южном участке БКЛ[89];
- 23 апреля — началось строительство последнего двухпутного тоннеля на БКЛ между станциями «Печатники» и «Нагатинский Затон»[90];
- С 1 по 13 мая был закрыт участок Люблинско-Дмитровской линии от станции «Дубровка» до станции «Волжская» для прокладки тоннеля БКЛ между станциями «Печатники» и «Нагатинский Затон»[91][92];
- 21 мая — завершена проходка двухпутного перегона между станцией «Давыдково» и переходной камерой у станции «Аминьевская»[93];
- 18 июня — начата облицовка пассажирских зон на станциях южного участка БКЛ[94];
- 7 июля — начато строительство соединительной ветви между БКЛ (переходной камерой у станции «Аминьевская») и электродепо «Аминьевское»[95];
- 14 июля — завершена проходка двухпутного тоннеля от станции «Кленовый бульвар» до демонтажной камеры около станции «Каширская»[96];
- С 17 по 26 июля был закрыт участок Сокольнической линии от станции «Спортивная» до станции «Тропарёво» для строительства пересадки между станциями «Проспект Вернадского» Сокольнической и Большой кольцевой линий[97]. С 26 июля по 8 августа был закрыт участок от станции «Университет» до станции «Юго-Западная». С 9 по 22 августа движение на Сокольнической линии восстановлено, но станцию «Проспект Вернадского» поезда проезжали без остановки[98];
- 29 июля — проходка второго тоннеля между депо «Замоскворецкое» и БКЛ завершена[99];
- 22 августа — между станциями «Каширская» и «Кленовый бульвар» стартовала проходка последнего, 70-го тоннеля БКЛ[100];
- С 11 по 18 сентября — мэр Москвы Сергей Собянин провёл технические пуски участков БКЛ от станции «Мнёвники» до станции «Каховская»[101][102][103];
- 9 октября — завершена проходка правого перегонного тоннеля между станцией «Каширская» и переходной камерой у станции «Кленовый бульвар»[104];
- С 29 по 31 октября — закрыты станции «Мнёвники» и «Народное Ополчение» для подключения нового участка до «Каховской»[105][106];
- 29 ноября — завершилась проходка 68 тоннеля (1692 м) на перегоне «Печатники» — «Нагатинский Затон»[107];
- 13 декабря — готов 69 тоннель (954 м)[107] от камеры при станции «Кленовый бульвар» к «Каширская»[108];
- 29 декабря — полностью закончены проходческие работы на всём 143-километровом участке пути[109][110].
- 5 января — началось строительство пересадки со станции «Текстильщики» Большой кольцевой линии на одноимённую станцию Таганско-Краснопресненской линии[111];
- 17 марта — на станции «Печатники» началось строительство пересадки на Люблинско-Дмитровскую линию[112];
- 25 марта — закончены монолитные работы на станции «Кленовый бульвар»[113];
- 28 июня — на все станции восточного участка БКЛ подана электроэнергия[114];
- 30 ноября — технический пуск участка линии от станции «Электрозаводская» до станции «Савёловская»[115][116];
- 14 декабря — технический пуск участка линии от станции «Каховская» до станции «Каширская»[117];
- 30 декабря — технический пуск участка линии от станции «Каширская» до станции «Нижегородская»[118].
- 1 марта — открытие оставшихся участков линии и запуск полноценного кольцевого движения с пассажирами[119].
- 9 января — открытие электродепо «Аминьевское»[120].
Ввод в действие
- 8 сентября 2017 — мэр Москвы Сергей Собянин провёл технический пуск участка линии от станции «Деловой центр» до станции «Петровский парк»[121];
- 26 февраля 2018 — открыт первый участок Большой кольцевой линии от станции «Деловой центр» до станции «Петровский парк»[122];
- 30 декабря 2018 — открыт участок от станции «Петровский парк» до станции «Савёловская» с переходом на одноимённую станцию Серпуховско-Тимирязевской линии[123];
- 27 марта 2020 — открытие участка «Нижегородская» — «Лефортово» временно в составе Некрасовской линии[66];
- 31 декабря 2020 — открытие участка «Лефортово» — «Электрозаводская» временно в составе Некрасовской линии[124];
- 1 апреля 2021 — открытие участка «Хорошёвская» — «Мнёвники» с организацией вилочного движения от «Хорошёвской» в сторону «Мнёвников» и «Делового центра»[125];
- 7 декабря 2021 — открытие участка «Мнёвники» — «Каховская» с 10 станциями, 5 из которых — пересадочные[126];
- 20 февраля 2023 — участок «Нижегородская» — «Электрозаводская» стал частью БКЛ, с изъятием 17—19 февраля из Некрасовской линии[127][128];
- 1 марта 2023 — пуск всех оставшихся станций: «Кленовый бульвар», «Нагатинский Затон», «Печатники», «Текстильщики», «Сокольники», «Рижская» и «Марьина Роща»[129].
Станции
Пассажиропоток
За первую неделю работы введённым в 2018 году участком БКЛ воспользовались 280 тысяч человек[130], за две недели участком БКЛ воспользовались 850 тысяч человек[131].
С момента открытия по 27 июля 2018 года суммарный пассажиропоток составил более 7,5 миллионов человек[132], по 28 сентября — более 11 миллионов человек[133].
Суточный пассажиропоток по будням в первые дни работы стартового участка составлял 46 тысяч человек в день, к концу сентября 2018 года он превысил 73,4 тысячи человек в день[133].
За первый год перевезено более 22 миллионов пассажиров. За два года с момента открытия перевезено 58 миллионов пассажиров, суточный поток достиг 110—130 тысяч человек[134].
В первые дни после открытия западного участка БКЛ, 7—9 декабря 2021 года, на новом участке БКЛ побывало около 320 тысяч человек[135].
1 марта 2023 года, в первые часы после открытия последнего участка БКЛ, пассажиропоток на линии составил около 190 тысяч человек. Больше всего пассажиров приняли станции «Марьина Роща», «Сокольники» и «Текстильщики»[136].
За первый месяц, март 2023 года, на БКЛ было совершено более 26,5 миллионов поездок[137].
В 2023 году пассажиропоток составил 1 000 000 человек[4], к середине 2024 года — 1,3 млн поездок в будни. Прогнозируется, что к 2025—2027 годам он увеличится до 2 миллионов. За первый полный год работы всей БКЛ по ней совершено 340 млн поездок.
Электродепо
| Электродепо | Период |
|---|---|
| ТЧ-3 «Измайлово» | 26 февраля 2018 — 30 августа 2018 | |
| ТЧ-18 «Солнцево» | 30 августа 2018 — 7 декабря 2021 | |
| ТЧ-7 «Замоскворецкое» | с 7 декабря 2021 года | |
| ТЧ-21 «Нижегородское» | с 20 февраля 2023 года | |
| ТЧ-22 «Аминьевское»| с 9 января 2024 |
Изначально планировалось, что обслуживать Большую кольцевую линию будет электродепо «Хорошёво»[138], которое хотели построить вблизи Хорошёвского шоссе. Но власти не смогли договориться с собственником площадки под это депо, и в официальных планах 2012 года депо «Хорошёво» уже не значилось[139]. С ноября 2012 года рассматривалась возможность использовать для обслуживания Большой кольцевой линии электродепо «Фили», для этого были запроектированы две однопутные служебные соединительные ветви, однако спустя 2 года от этого варианта решено было отказаться. В 2015 году в проект первой очереди Большой кольцевой линии была добавлена вторая соединительная ветвь на Солнцевскую линию для совместной эксплуатации двух линий. В 2018 году выдача составов на объединённую линию производилась из электродепо «Измайлово» по съездам к западу от станции «Парк Победы». После открытия электродепо «Солнцево» депо «Измайлово» прекратило обслуживать Большую кольцевую линию; его функции взяло на себя нововведённое депо. С 7 декабря 2021 года БКЛ обслуживает электродепо «Замоскворецкое», для этого была завершена реконструкция 2 пути перегона Варшавская — Каховская и на самой станции «Варшавская» с отделкой путевой стены. К концу ноября 2021 года достроены пути к депо «Нижегородское», запущенному 20 февраля 2023 года. С 9 января 2024 года заработало новое депо «Аминьевское»[140][120].
Подвижной состав
| Количество | Период |
|---|---|
| 26 февраля 2018 — 14 октября 2018 12 апреля 2022 — 8 января 2023 (временно переданные составы с Кольцевой линии, в связи с ремонтом в депо «Красная Пресня»[141]) | |
| с 30 августа 2018 |
| Тип | Период |
|---|---|
| 81-760/761 «Ока» | февраль 2018 — ноябрь 2021 |
| 81-760А/761А/763А «Ока» | ноябрь 2018 — ноябрь 2021 |
| 81-765.4/766.4/767.4 «Москва 2019» | ноябрь 2019 — март 2023 |
| 81-765/766/767 «Москва» | декабрь 2020 — март 2023 |
| 81-765.3/766.3/767.3 «Москва» | декабрь 2018 — март 2023 |
| 81-775/776/777 «Москва 2020» | с октября 2021 |
В 2025 году запланирован запуск беспилотного поезда[142].
Средства сигнализации и связи
В качестве основного[143] средства сигнализации на линии используется система АЛС-АРС[144] без автостопов и защитных участков с нормально отключенными светофорами автоматического действия[145]. Резервное (дополнительное) средство сигнализации — автоблокировка без автостопов и защитных участков[146].
Примечания
- ↑ 1 2 Сергей Собянин открыл первый участок Большой кольцевой линии метро. Официальный портал Мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 24 апреля 2024 года.
- ↑ участок «Каховская» — «Каширская»
- ↑ 1 2 Наумов М. С., 2010.
- ↑ 1 2 Пассажиропоток на БКЛ в Москве к концу года составит 1,3 млн пассажиров - заммэра Ликсутов. Интекфакс. Дата обращения: 19 февраля 2024. Архивировано 19 апреля 2023 года.
- ↑ Какие станции метро откроют в Москве в 2018 году. Комсомольская правда. Дата обращения: 19 февраля 2024. Архивировано 27 ноября 2024 года.
- ↑ Станции Большой кольцевой линии метро выбрали название. НСН. Дата обращения: 19 февраля 2024. Архивировано 21 декабря 2024 года.
- ↑ 1 2 Как выглядят новые станции Большой кольцевой линии метро. MSK News. Дата обращения: 19 февраля 2024. Архивировано 8 сентября 2025 года.
- ↑ Большая кольцевая линия. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 30 мая 2024 года.
- ↑ Большая кольцевая линия. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 7 декабря 2021 года.
- ↑ Большая кольцевая линия московского метро замкнется в 2022 году. «Московский день». Дата обращения: 19 февраля 2024.
- ↑ Метрофест. Второе кольцо Московского метрополитена. Александр «Russos» Попов. Дата обращения: 19 февраля 2024. Архивировано 21 августа 2025 года.
- ↑ Таблица длины Большой кольцевой линии исходя из суммы длин перегонов. PostImage. Дата обращения: 19 февраля 2024.
- ↑ Не 70 км, а 57,5! Как московские власти «удлинили» Большую кольцевую линию метро. 1520. Все о ж/д. Дата обращения: 19 февраля 2024. Архивировано 6 сентября 2025 года.
- ↑ Часть станций БКЛ закроют на 2 года. Рассказываем, когда это произойдет. «Москва онлайн». Дата обращения: 19 февраля 2024. Архивировано 15 июля 2025 года.
- ↑ БКЛ (Большая кольцевая линия). Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 30 декабря 2021 года.
- ↑ Собянин: На станциях БКЛ установлено 252 современных эскалатора. Агентство городских новостей «Москва». Дата обращения: 19 февраля 2024. Архивировано 25 января 2025 года.
- ↑ Когда полностью заработает Большая кольцевая линия метро. РБК. Дата обращения: 19 февраля 2024. Архивировано 3 августа 2025 года.
- ↑ Москва строит самое большое в мире метро. Московский комсомолец. Дата обращения: 19 февраля 2024. Архивировано 25 января 2025 года.
- ↑ Seventy km and 31 stations: Building the Big Circle Line. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 29 мая 2024 года.
- ↑ Закольцевали: до полного открытия БКЛ осталось меньше двух месяцев. Известия. Дата обращения: 19 февраля 2024.
- ↑ Большую кольцевую линию метро (самую длинную в мире) открыли в Москве. Запущено тестирование 5G. iXBT.com. Дата обращения: 19 февраля 2024. Архивировано 21 мая 2024 года.
- ↑ 5G начал работу на нескольких станциях БКЛ в Москве. Overclockers.ru. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Название для Второго кольца метро предложат москвичи. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 27 февраля 2021 года.
- ↑ Большая кольцевая линия: «активные граждане» выбрали название для новой ветки метро. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Появилась новая карта столичного метро. Life. Дата обращения: 19 февраля 2024. Архивировано 24 декабря 2024 года.
- ↑ Метрострой – летопись метростроения в России за 2018 г. Метрострой. Дата обращения: 19 февраля 2024. Архивировано 7 сентября 2025 года.
- ↑ Некрасовская линия метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 29 ноября 2021 года.
- ↑ Хордовые линии Московского метрополитена. Моя Москва. Дата обращения: 19 февраля 2024.
- ↑ 1 2 3 4 Большая кольцевая линия Московского метрополитена. Досье. ТАСС. Дата обращения: 19 февраля 2024. Архивировано 27 февраля 2018 года.
- ↑ 1 2 3 Кольцо особого назначения. «Московская перспектива». Дата обращения: 19 февраля 2024. Архивировано 8 декабря 2024 года.
- ↑ Конкурс «История Московского метрополитена». Итоги первого тура. Официальный сайт Московского метрополитена. Дата обращения: 19 февраля 2024.
- ↑ 1 2 Столичное метро переходит на хордовую систему. Метрогипротранс. Дата обращения: 19 февраля 2024.
- ↑ Андрей Бочкарев опроверг слухи об отказе от строительства новой кольцевой линии метро. ТВ Центр. Дата обращения: 19 февраля 2024.
- ↑ 1 2 Из истории Москвы. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 5 сентября 2025 года.
- ↑ В Москве начали строить новый радиус метро. Lenta.ru. Дата обращения: 19 февраля 2024. Архивировано 8 декабря 2024 года.
- ↑ Третьему контуру московского метро разработали оформление. Lenta.ru (24 июня 2011). Дата обращения: 19 февраля 2024. Архивировано 25 января 2025 года.
- ↑ Большое кольцо метро Москвы и Третий пересадочный контур решено объединить. РИА Новости. Дата обращения: 19 февраля 2024. Архивировано 26 октября 2019 года.
- ↑ В Москве за 4 года откроют 24 станции метро. Autonews. Дата обращения: 19 февраля 2024.
- ↑ Третий пересадочный контур пустят по кольцу, а не по хордам. Москва 24. Дата обращения: 19 февраля 2024. Архивировано 16 мая 2025 года.
- ↑ В Москомархитектуре объяснили выбор маршрута для Большой кольцевой линии. РБК. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ История и характеристики Большой кольцевой линии. TACC. Дата обращения: 19 февраля 2024. Архивировано 1 марта 2023 года.
- ↑ Москвичи смогут доехать от Некрасовки до Рассказовки на метро уже в 2018 году. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 22 октября 2021 года.
- ↑ Путин и Собянин запустили Большую кольцевую линию московского метро. Коммерсантъ. Дата обращения: 19 февраля 2024. Архивировано 9 июня 2025 года.
- ↑ Путин и Собянин дали старт тестированию первого в РФ беспилотного поезда метро, Агентство новостей Москва (16 января 2026). Дата обращения: 16 января 2026.
- ↑ Большая кольцевая линия метро — новый мегапроект столицы. РБК. Дата обращения: 19 февраля 2024. Архивировано 16 августа 2024 года.
- ↑ Третий пересадочный контур. Метрострой. Дата обращения: 19 февраля 2024. Архивировано 4 августа 2025 года.
- ↑ На первом участке ТПК стартуют новые тоннелепроходческие щиты. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 20 апреля 2021 года.
- ↑ Второй участок Третьего пересадочного контура столичного метро откроется в 2018 году. Гудок. Дата обращения: 19 февраля 2024. Архивировано 26 февраля 2021 года.
- ↑ Началось строительство станции «Шереметьевская» Второго кольца метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 17 января 2022 года.
- ↑ Еще две станции глубокого заложения построят на Втором кольце метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 22 ноября 2021 года.
- ↑ Началось строительство станции «Стромынка» Третьего пересадочного контура метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 19 ноября 2021 года.
- ↑ Китайские специалисты приступили к строительству метро в Москве. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 20 июня 2021 года.
- ↑ Началось строительство южного участка Второго кольца метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 22 ноября 2021 года.
- ↑ Гостиницы, парки и три станции «Текстильщики». Каким будет первый участок ТПК. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 22 ноября 2021 года.
- ↑ Андрей Бочкарев: За пять лет построим линию метро, которая не имеет аналогов в мире. Вечерняя Москва. Дата обращения: 19 февраля 2024. Архивировано 22 ноября 2021 года.
- ↑ 1 2 Пять станций красной ветки метро в Москве вновь закроют на неделю с 30 марта. Интерфакс. Дата обращения: 19 февраля 2024. Архивировано 13 января 2025 года.
- ↑ Завершилось строительство тоннелей метро под каналом имени Москвы. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Станцию метро «Каховская» закрыли на реконструкцию. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Между станциями БКЛ метро «Воронцовская» и «Улица Новаторов» завершена проходка правого тоннеля. Информационный Центр Правительства Москвы. Дата обращения: 19 февраля 2024. Архивировано 13 сентября 2024 года.
- ↑ С 26 октября Каховская линия закрыта на реконструкцию. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ На БКЛ метро готов тоннель от «Проспекта Вернадского» до «Улицы Новаторов». Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 19 ноября 2021 года.
- ↑ Собянин провел технический пуск второго участка Некрасовской линии метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 22 ноября 2021 года.
- ↑ Собянин дал старт строительству тоннеля БКЛ до "Печатников". ТАСС. Дата обращения: 19 февраля 2024. Архивировано 17 октября 2020 года.
- ↑ От «Текстильщиков» до «Печатников»: завершена проходка двухпутного тоннеля на восточном участке БКЛ. Официальный сайт мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ В Москве начали проходку тоннеля метро от "Мневников" до "Кунцевской". РИА Новости. Дата обращения: 19 февраля 2024. Архивировано 18 марта 2025 года.
- ↑ 1 2 Открытие второго участка Некрасовской линии метро и двух станций БКЛ. С. Собянин, А. Бочкарев, М. Газизуллин. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 9 декабря 2021 года.
- ↑ Станция метро «Рижская» закроется с 22 августа на год. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 18 сентября 2021 года.
- ↑ Провал грунта произошел на проспекте Маршала Жукова в Москве. Известия. Дата обращения: 19 февраля 2024. Архивировано 8 декабря 2024 года.
- ↑ Движение на проспекте Маршала Жукова в Москве восстановили. Интерфакс. Дата обращения: 19 февраля 2024. Архивировано 8 сентября 2024 года.
- ↑ Провал грунта стал причиной затопления тоннеля между станциями метро «Хорошевская» и Улица народного ополчения. Управа района Аэропорт. Дата обращения: 19 февраля 2024. Архивировано 6 апреля 2023 года.
- ↑ Поезда из центра не будут останавливаться на станции «Каширская» с 12 сентября до 25 января. ГУП «Московский метрополитен». Дата обращения: 19 февраля 2024.
- ↑ Ремонт на станции метро "Каширская" продлили до 8 февраля. MSK News. Дата обращения: 19 февраля 2024. Архивировано 26 апреля 2025 года.
- ↑ С 26 сентября по 5 октября включительно по просьбе Департамента строительства временно закроется участок «Молодежная» — «Парк Победы». ГУП «Московский метрополитен». Дата обращения: 19 февраля 2024.
- ↑ Собянин заявил о завершении проходки северо-восточного участка БКЛ. Российская газета. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ № 690-ПП Об утверждении проекта планировки территории линейного объекта — участка проектируемой линии метрополитена Третий пересадочный контур от проектируемой станции «Нижняя Масловка» до проектируемой станции «Авиамоторная». Официальный портал мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 26 июня 2024 года.
- ↑ Изменилась схема движения по Солнцевской линии метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 23 июня 2021 года.
- ↑ Готов правый тоннель соединительной ветки между депо «Замоскворецкое» и БКЛ метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 23 ноября 2021 года.
- ↑ Участок метро «Беляево» ― «Новые Черемушки» закроют на две недели. Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 11 июля 2023 года.
- ↑ Участок «Беляево» – «Новые Черёмушки» откроется досрочно! ГУП «Московский метрополитен». Дата обращения: 20 февраля 2024.
- ↑ Бочкарёв: готов тоннель между станциями метро «Зюзино» и «Воронцовская» на юге БКЛ. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 1 декабря 2021 года.
- ↑ Готовы тоннели между станциями БКЛ метро «Нижегородская» и «Текстильщики». Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 24 января 2022 года.
- ↑ Станция «Каширская» Замоскворецкой линии метро - из центра открыта для пассажиров. Мобильный репортёр. Дата обращения: 20 февраля 2024. Архивировано 2 апреля 2024 года.
- ↑ Продолжается реконструкция станции «Каширская». ГУП «Московский метрополитен». Дата обращения: 20 февраля 2024.
- ↑ С 1 сентября поезда снова будут останавливаться на «Каширской» Замоскворецкой линии при движении в центр. ГУП «Московский метрополитен». Дата обращения: 20 февраля 2024.
- ↑ Сергей Собянин дал старт проходке двухпутного тоннеля на восточном участке БКЛ. Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Начало проходки второго тоннеля между БКЛ метро и депо: фотолента. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 27 января 2022 года.
- ↑ Временно закрыт участок Калужско-Рижской линии метро. Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Участок метро от станции «Беляево» до «Новых Черёмушек» откроют досрочно. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 23 января 2022 года.
- ↑ На южном участке БКЛ метро готов последний тоннель – Бочкарёв. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 20 сентября 2021 года.
- ↑ Началось строительство последнего двухпутного тоннеля на БКЛ метро – Собянин. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 20 января 2022 года.
- ↑ С 1 по 23 мая будет закрыт участок «Дубровка» – «Волжская» Люблинско-Дмитровской линии. ГУП «Московский метрополитен». Дата обращения: 20 февраля 2024.
- ↑ Участок салатовой ветки метро открывают досрочно. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 1 февраля 2022 года.
- ↑ Станция «Давыдково» БКЛ метро готова на две трети – Бочкарёв. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 7 декабря 2021 года.
- ↑ На станциях южного участка БКЛ началась облицовка пассажирских зон. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 7 декабря 2021 года.
- ↑ Соединительную ветку начали строить между БКЛ и электродепо «Аминьевское». Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 7 декабря 2021 года.
- ↑ Щит-гигант «Победа» завершил проходку тоннеля на востоке БКЛ. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 1 февраля 2022 года.
- ↑ Станции Сокольнической линии метро закроют для интеграции инженерных систем участка БКЛ. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 28 ноября 2021 года.
- ↑ В понедельник частично откроется участок Сокольнической линии. ГУП «Московский метрополитен». Дата обращения: 20 февраля 2024.
- ↑ Завершена проходка второго тоннеля между депо «Замоскворецкое» и БКЛ метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 18 сентября 2021 года.
- ↑ Собянин: началось строительство последнего тоннеля БКЛ метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 25 октября 2021 года.
- ↑ Сергей Собянин объявил о завершении строительства еще трех станций БКЛ «Терехово», «Кунцевская» и «Давыдково». Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Собянин провел техпуск участка БКЛ метро от «Давыдково» до «Проспекта Вернадского». Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 16 сентября 2021 года.
- ↑ Техпуск участка БКЛ метро: «Новаторская», «Воронцовская», «Зюзино» и «Каховская». Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 20 октября 2021 года.
- ↑ Завершена проходка очередного тоннеля Большого кольца метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 19 октября 2021 года.
- ↑ Участок БКЛ «Хорошёвская» — «Мнёвники» будет временно закрыт для пассажиров с 29 по 31 октября. ГУП «Московский метрополитен». Дата обращения: 20 февраля 2024. Архивировано 13 декабря 2024 года.
- ↑ Участок Большого кольца метро между «Хорошевской» и «Мневниками» открыли для пассажиров. РИАМО. Дата обращения: 20 февраля 2024.
- ↑ 1 2 Завершена проходка последнего тоннеля Большой Кольцевой линии! Развитие Метрополитена в Москве. Дата обращения: 20 февраля 2024. Архивировано 12 апреля 2023 года.
- ↑ Еще один тоннель пройден на востоке БКЛ метро – Бочкарёв. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 13 декабря 2021 года.
- ↑ Собянин объявил о завершении строительства тоннелей Большой кольцевой линии метро. ТВ Центр. Дата обращения: 20 февраля 2024. Архивировано 29 декабря 2021 года.
- ↑ Проходку тоннелей для БКЛ в Москве полностью завершили. РИА Новости. Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Началось сооружение пересадки со станции БКЛ метро «Текстильщики» на фиолетовую линию. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 24 января 2022 года.
- ↑ На станции БКЛ метро «Печатники» началось строительство пересадки на салатовую ветку. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024.
- ↑ Завершены монолитные работы на станции «Кленовый бульвар» БКЛ метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024.
- ↑ На все станции восточного участка БКЛ московского метро подана электроэнергия. Москва 24. Дата обращения: 20 февраля 2024. Архивировано 25 января 2025 года.
- ↑ Сергей Собянин провел технический пуск нового участка Большой кольцевой линии от «Электрозаводской» до «Савеловской». Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 1 декабря 2022 года.
- ↑ В Москве провели технический пуск северо-восточного участка БКЛ. Коммерсантъ. Дата обращения: 20 февраля 2024. Архивировано 13 марта 2023 года.
- ↑ В Москве провели технический запуск южного участка БКЛ метро. НТВ. Дата обращения: 20 февраля 2024.
- ↑ Собянин провел технический пуск последнего восточного участка Большой кольцевой линии. Интерфакс. Дата обращения: 20 февраля 2024. Архивировано 14 августа 2024 года.
- ↑ В Москве запустили Большую кольцевую линию метро. Ее преимущества, особенности и история создания. Российская газета. Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ 1 2 Сергей Собянин открыл электродепо «Аминьевское» БКЛ. Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 7 августа 2024 года.
- ↑ Собянин: первый участок Третьего пересадочного контура метро построен. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 29 декабря 2021 года.
- ↑ Собянин открыл пять первых станций Большой кольцевой линии метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 9 декабря 2021 года.
- ↑ Сергей Собянин: Введена станция «Савеловская» Большой кольцевой линии метро. Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Собянин открыл станцию «Электрозаводская» Большой кольцевой линии метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 22 ноября 2021 года.
- ↑ Собянин открыл станции метро «Мнёвники» и «Народное Ополчение» на БКЛ. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 17 января 2022 года.
- ↑ Путин и Собянин открыли 10 станций нового участка БКЛ метро. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 19 февраля 2024. Архивировано 29 января 2022 года.
- ↑ 17 — 19 февраля не ходят поезда между Нижегородской и Электрозаводской. «Московский транспорт». Дата обращения: 20 февраля 2024. Архивировано 22 мая 2025 года.
- ↑ Три станции Некрасовской линии метро вошли в состав БКЛ. MSK News. Дата обращения: 20 февраля 2024. Архивировано 8 июля 2025 года.
- ↑ Путин и Собянин открыли Большое кольцо метро. Комплекс градостроительной полики и строительства города Москвы. Дата обращения: 19 февраля 2024.
- ↑ Более 280 тыс. человек воспользовались БКЛ метро за первую неделю работы. Москва Меняется. Дата обращения: 20 февраля 2024. Архивировано 8 декабря 2024 года.
- ↑ Москвичи облюбовали Большую кольцевую линию. Мослента. Дата обращения: 20 февраля 2024. Архивировано 13 января 2024 года.
- ↑ Первый участок Большого кольца метро перевез уже более 7,5 млн пассажиров. Комплекс градостроительной политики и строительства города Москвы. Дата обращения: 20 февраля 2024. Архивировано 22 ноября 2021 года.
- ↑ 1 2 Выбирают миллионы: почему участок Большой кольцевой линии популярен у пассажиров. Официальный портал мэра Москвы. Дата обращения: 19 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ 58 млн пассажиров воспользовались станциями БКЛ метро Москвы за 2 года работы. ГУП «Московский метрополитен». Дата обращения: 20 февраля 2024.
- ↑ Новые станции БКЛ набирают популярность: менее чем за 3 дня на них побывало уже около 320 тыс. пассажиров. «Московский транспорт». Дата обращения: 20 февраля 2024. Архивировано 15 июня 2025 года.
- ↑ Пассажиропоток БКЛ в первые часы после открытия составил свыше 190 тысяч поездок. MSK News. Дата обращения: 20 февраля 2024. Архивировано 14 июля 2025 года.
- ↑ Пассажиры совершили более 26,5 млн поездок по БКЛ метро с момента её полного запуска — Собянин. Агентство городских новостей «Москва». Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Приложение к распоряжению Правительства Москвы от 16 июня 2011 г. N 482-РП. vestnik.mos.ru. Дата обращения: 20 февраля 2024.
- ↑ Постановление Правительства Москвы «Об утверждении Перечня объектов перспективного строительства Московского метрополитена в 2012–2020 гг.» Метрострой. Дата обращения: 20 февраля 2024. Архивировано 7 октября 2025 года.
- ↑ Распоряжение Москомархитектуры от 19.01.2018 № 18. Официальный портал мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 6 июня 2023 года.
- ↑ Реконструкция путей началась в электродепо «Красная Пресня». Вести Московского региона. Дата обращения: 20 февраля 2024. Архивировано 4 декабря 2024 года.
- ↑ На "Большом кольце" Московского метрополитена в 2025 году запустят беспилотный поезд, TACC (21 февраля 2025). Архивировано 28 мая 2025 года. Дата обращения: 21 февраля 2025.
- ↑ Алексеев П. Н., Чумак А. И., Кривушкин В. А., Яушев О. А. и др., 2004, с. 18.
- ↑ От Е до «Москвы-2020»: как изменились поезда метро и работа машинистов. Официальный сайт мэра Москвы. Дата обращения: 20 февраля 2024. Архивировано 17 июля 2024 года.
- ↑ Вопрос №21. Какие средства сигнализации при движении поездов применяются на Московском метрополитене? studopedia.ru. Дата обращения: 20 февраля 2024. Архивировано 5 октября 2025 года.
- ↑ Алексеев П. Н., Чумак А. И., Кривушкин В. А., Яушев О. А. и др., 2004, с. 19.
Литература
- Алексеев П. Н., Чумак А. И., Кривушкин В. А., Яушев О. А. и др. Инструкция по сигнализации на метрополитенах Российской Федерации. — 2004. — 96 с.
- Наумов М. С. Под семью холмами: Прошлое и настоящее московского метро. — АНО ИЦ Москвоведение; ОАО «Московские учебники», 2010. — 448 с.
