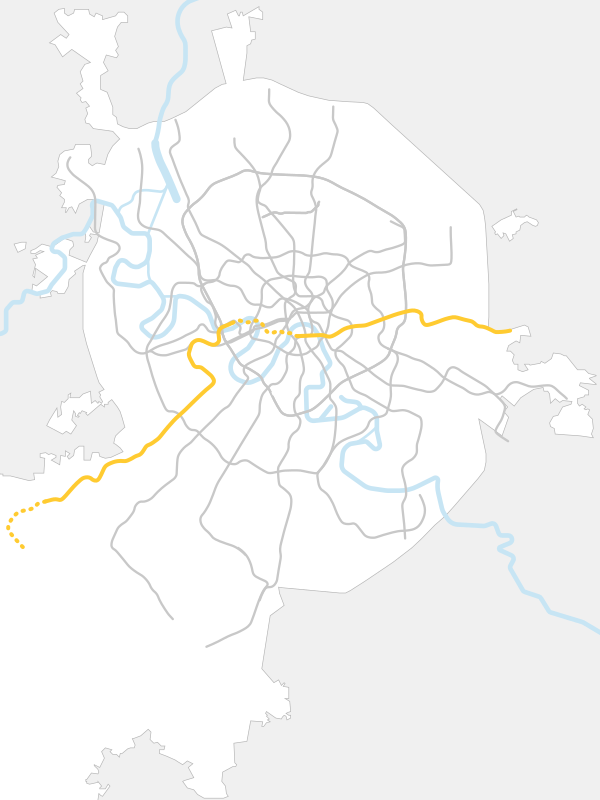

Кали́нинско-Со́лнцевская линия (также Кали́нинско-Со́лнцевский диа́метр[1]) — проектируемая линия Московского метрополитена, в состав которой войдут действующие Калининская и Солнцевская линии, а также новый центральный участок, соединяющий их[2][3]. Длина объединённой линии с 25 станциями от «Аэропорта Внуково» до «Новокосина» составит не менее 47 км, что сделает её самой длинной среди радиальных линий в Московском метрополитене и второй по длине среди всех (после Большой кольцевой).
Определение сроков строительства центрального участка Третьяковская«Третьяковская» — Деловой центр«Деловой центр» длиной 6,124 километра[4] с промежуточными станциями «Волхонка», «Плющиха» и «Дорогомиловская» планировалось после 2023 года[5], когда завершились работы на Большой кольцевой линии, однако уже 13 сентября 2022 года в правительстве Москвы возобновились обсуждения проекта[6]. 26 декабря 2023 года правительство Москвы объявило о поиске технологий для соединения двух линий[7], при этом проект не предусмотрен утверждённой программой строительства[8]; он носит полуофициальное наименование «Центральный участок Калининско-Солнцевской линии» (ЦУ КСЛ)[9].
В числе причин задержки начала строительства соединения Калининской и Солнцевской линий называют техническую сложность реализации проекта, заключающуюся в необходимости прокладки тоннеля под центром. Как предполагал институт Генплана Москвы, в случае отсутствия официального отказа от проекта соединения он мог остаться нереализованным в пользу появления МЦД-5[10][11], однако впоследствии власти Москвы отказались от МЦД-5[12].
Строительство первого участка Калининской линии из шести станций длиной 12,2 километра началось в 1975—1979 годах к московской Олимпиаде 1980 года. В 1986 году открыт участок «Марксистская» — «Третьяковская» длиной 1,7 километра. Планировалось также строительство станции у платформы «Реутово» и станции между «Перово» и «Шоссе Энтузиастов», которая должна была быть построена на месте пересечения Перовской улицы, Зелёного проспекта и улицы Плеханова, но эти планы реализованы не были.
В 2010 году принято решение приступить к строительству западного радиуса, проходящего от «Парка Победы» в направлении района Солнцево, который впоследствии должен быть соединён с Калининской линией. Линия получила название Калининско-Солнцевская. Первые станции нового радиуса на перегоне «Парк Победы» — «Деловой Центр» были введены в эксплуатацию в 2014 году[13]. Протяжённость участка составила 3,4 километра. В 2017 году открыт участок «Парк Победы» — «Раменки», его длина составляет 7,3 километра. Участок «Раменки» — «Рассказовка» длиной 15,3 километров с 7 станциями и электродепо «Солнцево» открыт 30 августа 2018 года[14].
6 сентября 2023 года состоялось открытие нового[15] участка, в сторону аэропорта «Внуково», с двумя станциями — «Пыхтино» и «Аэропорт Внуково». Длина участка составила 4,9 километра[16].
В связи с переносом строительства центрального участка линии, неготовностью тупиков за станциями «Деловой центр» Большой кольцевой линии и «Деловой центр» Солнцевской линии к моменту сдачи участка «Парк Победы» — «Раменки», а также неизбежной перегрузкой перегона Арбатско-Покровской линии «Парк Победы» — «Киевская», в конце 2014 года было принято решение временно объединить Солнцевский радиус и северо-западный участок БКЛ со строительством второго соединительного тоннеля между «Парком Победы» и «Шелепихой» (первый соединительный тоннель планировалось построить в качестве ССВ). Поезда, прибывающие на «Шелепиху» со стороны «Петровского парка», по очереди отправлялись на Солнцевский радиус и на станцию «Деловой центр» в соотношении 2:1. С продлением линии до «Рассказовки» соотношение изменилось на 3:1. При этом станция «Деловой центр» Солнцевского радиуса была закрыта до окончания строительства пошёрстного съезда за ней. Повторное открытие станции состоялось 12 декабря 2020 года[17].
В декабре 2017 года была объявлена закупка на строительство в 2018 году перегонных тоннелей между станциями «Деловой центр» и «Дорогомиловская». По данным закупки строительство планировалось начать одновременно с закрытием станции «Деловой центр»[18].
В начале 2018 года участок «Деловой центр» — «Третьяковская» полностью исчез из планов по строительству метрополитена[19], несмотря на заявления о том, что строительные работы на центральном участке предполагалось начать в 2021—2022 годах, после замыкания Большой кольцевой линии[20]. В августе 2018 года Марат Хуснуллин подтвердил, что от проекта строительства центрального участка не отказались и что этот вопрос будет решаться после завершения работ на Большой кольцевой линии[5]. Однако 13 марта 2019 года Сергей Собянин на интервью с каналом «ТВ Центр» заявил, что строительство центрального участка не планируется[21]. К этому вопросу могут вернуться после 2023 года после замыкания БКЛ, так как центральный участок заложен в генеральный план Москвы[22], при этом проект не предусмотрен утверждённой программой строительства[8].
18 февраля 2020 года заместитель мэра по Градостроительной политике Андрей Бочкарёв заявил, что сейчас изучаются возможности соединения Калининского и Солнцевского радиусов и о проблемах строительства в местах повышенной сложности из-за нестабильного грунта и плотной исторической застройки на поверхности. Он сказал, что центральный участок будет строиться и что тоннелепроходческий комплекс завершит свою работу на «Третьяковской», однако даты начала и конца строительства не уточнил[23].
↑Закупка №31705887561. Общая информация (неопр.). zakupki.gov.ru. Официальный сайт Единой информационной системы в сфере закупок (14 декабря 2017). Дата обращения: 24 декабря 2017. Архивировано из оригинала 24 декабря 2017 года.
