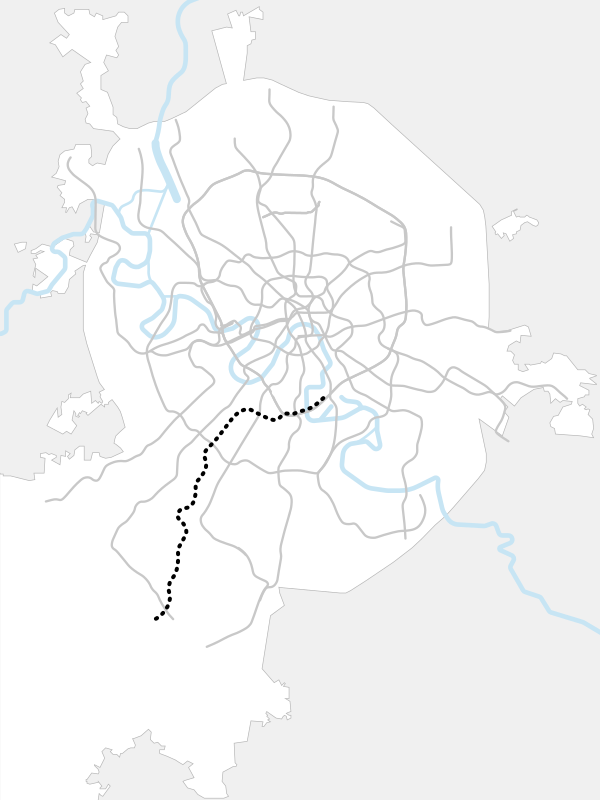

Троицкая линия

Тро́ицкая линия (в перспективе — Тро́ицко-Некра́совская[9]) — шестнадцатая по официальной нумерации, пятнадцатая по хронологии[комм. 1] берет начало от Московского центрального кольца и идет в Новомосковский административный округ (Новую Москву) до посёлка Коммунарка и далее до Троицка. Длина первого пускового участка «Новаторская» — «Тютчевская» с 4 станциями составила 8,3 км[15]; открытие состоялось 7 сентября 2024 года — на День города[16]. Второй пусковой участок «Корниловская» — «Новомосковская» был открыт 28 декабря 2024 года. Длина третьего пускового участка до Троицка с 6 станциями составит ещё 15,2 км[4][5], он будет открыт не раньше 2028 года[17]. Станет одним из самых длинных радиусов Московского метрополитена после Калининско-Солнцевской линии (в случае реализации проекта объединения Калининской линии с Солнцевской[18][19]) и самой протяжённой линией, расположенной за МКАД — общая длина составит 40,2 км[20].

Что важно знать
Троицкая линия
Троицкая линияМосковский метрополитен
Открытие первого участка 7 сентября 2024 года, 4 станции[1]
Длина, км 25[2][3]+15,2[4][5]
Количество станций 19[6] (открыты 7)
Время поездки, минут 19 минут
Максимальное число вагонов в составе поезда 8
Число вагонов в составе поезда 8
Интервал движения в часы «пик» 2-3 минуты
Наземные участки «Сосенки» «Десна»
Электродепо ТЧ-7 «Замоскворецкое», строится: ТЧ- «Столбово»[7]
планируется:
ТЧ- «Троицкое»
[8]

Описание

Цветовое обозначение линии — изумрудное[21] — было выбрано путём голосования, инициированного Сергеем Собяниным на интернет-портале «Активный гражданин»[22]. На схемах обозначается номером Троицкая линия[23][24], однако хронологически после Некрасовской линии является 15-й[комм. 2]; официальный номер впоследствии может быть изменён, так как, помимо планов по объединению Троицкой линии с Некрасовской, перед Некрасовской идут также планирующиеся к объединению Калининская и Солнцевская линии[25]; институт Генплана Москвы предполагал, что в случае отсутствия официального отказа от проекта объединения (не предусмотренного утверждённой программой строительства[26]) он мог остаться нереализованным в пользу появления МЦД-5[27][19], однако впоследствии власти Москвы отказались от МЦД-5[28].

До 20 июля 2021 года линия называлась «Коммунарская». В рабочей документации и сообщениях СМИ также употреблялись названия: «линия вдоль Калужского шоссе на территории Большой Москвы»[29][30], «хорда на Коммунарку»[31][32], «линия в поселение Сосенское города Москвы»[33], «линия „Улица Новаторов“ — „Столбово“»[34], «линия в Новую Москву»[35] и другие. 20 июля 2021 года постановлением мэра Москвы утверждено наименование «Троицкая»[36].

История

Необходимость строительства линии появилась после расширения территории Москвы в юго-западном направлении и начала активного жилищного и коммерческого строительства вдоль Калужского шоссе. Изначально планировалось строительство двенадцатикилометровой линии с пятью станциями, начинающейся от «Проспекта Вернадского» Сокольнической линии[30][37]. Линию планировалось сдать к концу 2020 года[35][38][39].

К концу 2011 года было предложено реализовать линию как одну из хордовых, образующих Третий пересадочный контур, и ответвляющуюся от него на станции с кросс-платформенной пересадкой «Аминьевское шоссе»[40][41]. Далее рассматривалось продление линии до Южного Бутова или аэропорта Остафьево, а также пересечение с другой хордовой линией, идущей от «Каширской» через Бирюлёво[40][41].



В 2012 году трассировка линии претерпела несколько изменений, в том числе: через «Юго-Западную», улицу Академика Варги и посёлок Мосрентген до Коммунарки[40]; вдоль Озёрной улицы до МКАД, затем параллельно МКАД до Мосрентгена и далее до Коммунарки. Планировались станции с пересадками на «Озёрную» Калининско-Солнцевской линии и «Румянцево» Сокольнической линии, и далее станции «Мамыри» и «Коммунарка»[42]. Далее линия должна была прийти в Троицк[43][44]. Строительство планировалось начать в 2014 году и закончить в период с 2017 до 2020 года[42]. Строительство станции около торгового центра «Лотос-Сити» планировалось вести за счёт средств инвестора[45].

В конце 2013 года трассировка линии была вновь пересмотрена. Вместо хорды, включающейся в Третий пересадочный контур, было решено построить радиальную линию из 6 станций[46]. Согласно новой трассировке, линия проходит параллельно улице Академика Опарина через Теплостанский лесопарк к поселению Мосрентген, а далее — в посёлки Мамыри, Газопровод и Коммунарка[31]. К изначальным шести станциям[34] вскоре добавилась седьмая — «Славянский мир»[47]. Строительство линии планировалось начать в 2015 году, а завершить до конца 2017 года[48].

В мае 2014 года было подписано соглашение между ОАО «Мосинжпроект», Китайской железнодорожной строительной корпорацией и Китайским международным фондом[en] о строительстве линии «Улица Новаторов» — «Столбово» за счёт китайских инвестиций, что позволило бы приступить к нему раньше[34]. Китайской стороне было предложено также построить «объекты недвижимости на конечных станциях метрополитена, за счёт продажи которых они смогут профинансировать строительство»[49].

25 августа 2014 года было объявлено о двух открытых конкурсах на подготовку проекта планировки линии, которые должны включать в себя депо и транспортно-пересадочные узлы, первый на участок от «Улицы Новаторов» до МКАД, второй — от МКАД до административно-делового центра в Коммунарке[50].

В октябре 2014 года планировалось сделать вторым пусковым участком Большой кольцевой линии не северо-восточный, а южный, от «Улицы Новаторов» до «Каширской», со сроком сдачи в 2018 году[51]. Согласно проекту планировки, «на первом этапе линия [в поселение Сосенское] эксплуатируется, как радиальная до станции метрополитена „Улица Новаторов“ с организацией пересадки на одноимённую станцию Большой кольцевой линии, на втором этапе — с учётом её дальнейшего продления»[33].

В ноябре 2014 года заммэра Москвы по вопросам градостроительной политики и строительства Марат Хуснуллин сообщил, что переговоры с китайской стороной приостановлены из-за падения курса рубля, но проектирование и подготовка площадок будут продолжаться за счёт бюджета города[29][52][53]. Подписание окончательного контракта на строительство линии возможно после оформления новой финансовой схемы[54].

В конце 2014 года рассматривалась возможность продления линии от «Улицы Новаторов» в центр вдоль Ленинского проспекта до ММДЦ «Москва-Сити», где она была бы подведена к станции «Деловой центр» тупикового ответвления Большой кольцевой линии[55] и проходила бы через станции: станция вдоль Ленинского проспекта на уровне Ломоносовского проспекта, станция вдоль Ленинского проспекта на уровне Университетского проспекта, пересадочная станция на «Спортивную» Сокольнической линии, станция «Деловой центр» Большой кольцевой линии. Таким образом линия на Коммунарку соединялась бы с перспективным радиусом в Рублёво-Архангельское. Однако позднее от такой возможности отказались в пользу соединения линии с Некрасовской линией.

В территориальную схему Новомосковского административного округа, представленную на публичных слушаниях в феврале 2015 года, было включено предложение о дальнейшем продлении линии от станции «Коммунарка» в городской округ Троицк, с четырьмя станциями на участке длиной 11,0 км и со сроком строительства в 2025—2035 годах[56].

В марте 2015 года в проекте появилась новая станция — «Сосенки», расположившаяся за станцией «Коммунарка». В апреле появилась перспективная схема развития метрополитена до 2035 года с ещё одной станцией — «Десна», расположившейся за «Сосенками», и ещё одной станцией между ними (пока без имени)[57]. В ноябре 2015 года появляется новая схема развития с очередными изменениями: станция между «Сосенками» и «Десной» получила название «Воскресенское», а на юге линия после «Десны» продлена до станции «Красная Пахра» с тремя промежуточными станциями[58]. В июле 2017 года трассировка линии незначительно изменяется, за станцию «Сосенки» переносится депо из Столбово и появляется новая станция «Летово». Позже, в феврале 2019 года трассировка участка до Троицка была вновь изменена с исключением из проекта станции «Летово»[59].

В феврале 2017 года было объявлено, что на строительство линии прибудут около 500 инженеров из КНР, а также четыре ТПМК, принадлежащих китайской стороне[60].

По сообщению Марата Хуснуллина 1 июля 2017 года, проект линии готов и проходит экспертизу[61]. 18 июля было заявлено, что строительство линии планируется начать в 2018 году, а подрядчика начнут выбирать в конце 2017 года[62]. Стоимость строительства линии оценивалась около 90 млрд рублей[62]. Предполагалось начинать линию от станции «Новаторская» Большой кольцевой линии[62] и сделать её подземной мелкого заложения[34].

В 2017 году планировалось, что строительство линии до Троицка начнётся уже в 2018 году[63]. Фактически работы начались летом 2019 года[64].

В ноябре 2017 года стало известно, что линию в сторону центра продлят на 7,3 км и 3 станции[65].

В марте 2018 года был объявлен конкурс на строительство станций и тоннелей на участке линии «Улица Новаторов» — «Коммунарка», итоги планировалось подвести 3 апреля[66].

В январе 2019 года Градостроительно-земельная комиссия Москвы одобрила проект планировки территории нового участка Коммунарской линии метро от строящегося транспортно-пересадочного узла «Улица Новаторов» до станции «Крымская»[67].

19 июня 2019 года началось строительство станции «Университет дружбы народов»[68], а 17 июля было объявлено, что строительные работы на разных стадиях уже ведутся на всех станциях первого участка[64].

26 августа 2019 года Сергей Собянин официально объявил о продлении линии от «Коммунарки» до «Троицка». По его словам, протяжённость участка будет составлять 14,6 км, на нём будет шесть станций. Часть участка от станции «Сосенки» до станции «Десна» будет наземным[69][70].

С осени 2020 года в проектировочных тендерах линия стала проходить как «Троицкая», а 20 июля 2021 года постановлением Мэра Москвы утверждено это наименование[36].

7 сентября 2021 года утверждён проект строительства головного участка Троицкой линии метро от станции «Крымская» («Севастопольский проспект») до станции «ЗИЛ»[3].

В июне 2023 года утверждён проект планировки части второго участка Троицкой линии от «Коммунарки» до «Кедровой» длиной 9,3 км с четырьмя станциями[4], а в октябре 2023 года — финишной части от «Кедровой» до Троицка длиной 5,9 км с двумя станциями[5].

21 июня 2024 года мэр Москвы Сергей Собянин дал технический пуск первой очереди Троицкой линии в виде участка «Новаторская» — «Тютчевская»[15].

7 сентября 2024 года участок «Новаторская» — «Тютчевская» открылся для пассажиров.

28 декабря 2024 года участок «Корниловская» — «Новомосковская» открылся для пассажиров.[71]


В апреле 2025 года мэр Москвы Сергей Собянин сообщил о планах по открытию четырёх новых станций Троицкой линии метро в 2025 году. Речь шла о станциях «Вавиловская», «Академическая», Крымская» и «ЗИЛ»[72]. 13 сентября 2025 года президент РФ Владимир Путин (по видеосвязи) и Собянин открыли эти станции[73].


6 октября 2025 года Собянин сообщил о начале строительства второго этапа Троицкой линии метро[74].

Станции

Список может быть отсортирован по названиям станций в алфавитном порядке, а также по их характеристикам. Интерактивную карту можно вызвать нажатием на ссылку в графе «Координаты».
Название станции
Прежние названия
Дата
открытия
Пере-
садки
Тип конструкции Координаты Вид станции
Троицкая линия «Новаторская» 7 сентября 2024 Переход на станцию «Новаторская» Большой кольцевой линии колонная
мелкого заложения
трёхпролётная
55°40′15″ с. ш. 37°31′13″ в. д.Я
Moscow MetroStation Novatorskaya TL 020 7391.jpg
Троицкая линия «Университет дружбы народов» 7 сентября 2024 колонная
мелкого заложения
трёхпролётная
55°38′56″ с. ш. 37°30′30″ в. д.Я Moscow MetroStation UniversitetDruzhbyNarodov 020 7385.jpg
Троицкая линия «Генерала Тюленева» 7 сентября 2024 колонная
мелкого заложения
трёхпролётная
55°37′35″ с. ш. 37°29′16″ в. д.Я Moscow MetroStation GeneralaTyuleneva 020 7336.jpg
Троицкая линия «Тютчевская» 7 сентября 2024 колонная
мелкого заложения
трёхпролётная
55°37′00″ с. ш. 37°28′53″ в. д.Я Платформа метро Тютчевская.jpg
Троицкая линия Корниловская 28 декабря 2024 колонная
мелкого заложения
трёхпролётная
55°37′00″ с. ш. 37°28′53″ в. д.Я Moscow MetroStation Kornilovskaya 020 7913.jpg
Троицкая линия «Коммунарка» 28 декабря 2024 колонная
мелкого заложения
двухпролётная
55°37′00″ с. ш. 37°28′53″ в. д.Я Kommunarka station in Moscow1.jpg
Троицкая линия «Новомосковская» 28 декабря 2024 Переход на станцию «Новомосковская» Сокольнической линии односводчатая
мелкого заложения
55°37′00″ с. ш. 37°28′53″ в. д.Я Novomoskovskaya station on the Troitskaya line1.jpg

Текущие планы

Первый участок

Первый участок от Московского центрального кольца до посёлка Коммунарка из одиннадцати станций планировалось запустить в сентябре 2024 года[6]. Длина линии составляет 25 км, в том числе 1,8 км от станции «ЗИЛ» вдоль Московского центрального кольца до станции «Крымская», 7,3 км до Большой кольцевой линии (станция «Новаторская»), 8,7 км до МКАД (станция «Тютчевская») и 7,2 км по территории Новой Москвы до станции «Коммунарка»[2][3].

1 подучасток

Открыт 7 сентября 2024 года[1].

2 подучасток

Открыт 28 декабря 2024 года[76].

После двух подучастков

Второй участок

От станции «Новомосковская» линия будет продлена до Троицка.

В августе 2023 глава администрации Троицка Владимир Дудочкин сообщил, что продление линии до Троицка будет готово не ранее 2028 года[17].

Участок Троицкой линии от Коммунарки до Троицка может быть перепроектирован на двухпутные тоннели (диаметром 10 метров) и станции с береговыми (боковыми) платформами[77].

1 подучасток

2 подучасток

  • «Ватутинки» (в городском округе Троицк на 38-м километре Калужского шоссе);
  • «Троицк» (в городе Троицке под Октябрьским проспектом у пересечения с Большой Октябрьской улицей).

Планы продления за Троицк

Прорабатывается и дальнейшее продление за станцию «Троицк»: Троицкую линию в будущем доведут до кинокластера МосКино[78].

В январе 2025 года впервые были официально опубликованы данные о планах к 2035 году. На презентации, выставленной на открытии городского вокзала Линия МЦД-2 Щербинка один из слайдов был посвящён развитию ТиНАО на этот срок. Среди прочего, указаны две новые станции на Троицкой линии к югу от Троицка, первая без указания названия, и Кинокластер.[79] В августе 2025 года мэр Москвы представил новую схему развития московского метро до 2035 года, на которой между Троицком и Кинокластером указаны уже три станции без названий[80].

Проект объединения с Некрасовской линией

Институт Генплана Москвы предполагает в будущем продлить линию от станции «ЗИЛ» вдоль МЦК до станции «Нижегородская» и объединить её с Некрасовской линией[81][82][83][84].

Строительство

2016

  • Ноябрь 2016 года. Началась подготовка площадок и вынос коммуникаций под будущую линию метро в посёлок Коммунарка[85].

2019

  • Июль 2019 года. Начало строительства 7 станций первого участка[64].
  • Ноябрь 2019 года. 25 ноября стартовала проходка первого тоннеля на линии — левого тоннеля от станции «Университет дружбы народов» до станции «Улица Новаторов»[86]. Проходка завершена 4 декабря 2020 года, щит прошёл 2,7 км на глубине до 30 метров[87].
  • Декабрь 2019 года. Началась проходка правого тоннеля от станции «Университет дружбы народов» до станции «Улица Новаторов»[88].

2020

  • Февраль 2020 года. Началась проходка правого тоннеля между станциями «Славянский мир» и «Улица Генерала Тюленева»[89]. Проходка завершена в июле 2020 года[90].
  • Март 2020 года. Стартовало строительство:
    • левого тоннеля между станциями «Славянский мир» и «Улица Генерала Тюленева»[91]. Проходка завершена в июле 2020 года[92].
    • правого тоннеля между станциями «Мамыри» и «Славянский мир»[93].
    • левого тоннеля от станции «Мамыри» до станции «Славянский мир»[94].
  • Апрель 2020 года. Началось сооружение левого тоннеля от станции «Университет дружбы народов» до станции «Улица Генерала Тюленева»[95].
  • Май 2020 года. Стартовала проходка служебно-соединительной ветви между Большой кольцевой и Коммунарской линиями за станцией «Улица Новаторов»[96].
  • Ноябрь 2020 года. Завершена проходка левого тоннеля между станциями «Мамыри» и «Славянский мир»[97], а также служебно-соединительной ветви за станцией «Улица Новаторов»[98].

2021

  • Январь 2021 года. Стартовало строительство правого тоннеля от станции «Мамыри» до станции «Бачуринская»[99].
  • Февраль 2021 года. Началось строительство левого тоннеля между станциями «Мамыри» и «Бачуринская»[100].
  • Апрель 2021 года. Завершена проходка правого тоннеля между станциями «Университет дружбы народов» и «Улица Генерала Тюленева»[101].
  • 20 декабря 2021 года. Стартовала проходка щитом «Марина» левого тоннеля (длина 2470 метров) от «Вавиловской» к «Академической»[102].

2022

  • 18 января 2022 года. Начата проходка правого тоннеля (длина 2450 метров) щитом «Ольга» от «Вавиловской» к «Академической»[103].
  • 25 февраля 2022 года. Стартовала проходка левого тоннеля от «Вавиловской» до «Новаторской» щитом «Людмила»[104].
  • 12 марта 2022 года. Начата проходка тоннелепроходческим щитом «Светлана» правого перегонного тоннеля от «Вавиловской» до «Новаторской»[105].
  • 30 августа 2022 года. Началась проходка правого перегонного тоннеля от станции «ЗИЛ» до станции «Крымская»[106].
  • 9 сентября 2022 года. Завершена проходка правого тоннеля (длина 1050 метров) между станциями «Вавиловская» и «Новаторская»[107].
  • 23 сентября 2022 года. Началась проходка левого перегонного тоннеля от станции «ЗИЛ» до станции «Крымская»[108].
  • 7 октября 2022 года. Завершена проходка левого тоннеля (длина 1407 метров) между станциями «Вавиловская» и «Новаторская»[109].
  • 18 ноября 2022 года. Начата проходка последних двух тоннелей первого участка: правого перегонного тоннеля между станциями «Академическая» и «Крымская» щитом «Светлана» и, месяцем ранее, левого перегонного тоннеля между этими же станциями щитом «Наталия»[110].
  • 26 декабря 2022 года. Завершена проходка обоих тоннелей между станциями «Вавиловская» и «Академическая». Продолжаются работы по проходке четырёх остающихся тоннелей первого участка: обоих тоннелей между станциями «ЗИЛ» и «Крымская» и обоих тоннелей между станциями «Крымская» и «Академическая»[111].

2023

  • 17 ноября 2023 года. Стволопроходческим комплексом завершено строительство вентиляционной шахты глубиной более 40 метров между станциями «Академическая» и «Вавиловская»[112].
  • 28 декабря 2023 года. Начата проходка тоннелепроходческим щитом «Ольга» соединительной ветки от электродепо «Столбово» к оборотным тупикам за станцией «Коммунарка» Троицкой линии метро[113].

2024

2025

  • 6 октября 2025 года. Началось строительствр второго этапа Троицкой линии метро[74].

Электродепо

Электродепо Период
ТЧ-7 «Замоскворецкое» с 7 сентября 2024 года (временно)
ТЧ- «Столбово» с открытия депо
ТЧ- «Троицкое» с открытия депо

Подвижной состав

Количество вагонов в поезде

Количество Период
8 2024 — настоящее время

Тип подвижного состава

Тип Период
81-775.2/776.2/777.2 «Москва-2024» 2024 — настоящее время

Примечания

Комментарии
