«Бульва́р Генера́ла Ка́рбышева» — станция Московского метрополитена на Рублёво-Архангельской линии в районе Хорошёво-Мнёвники. Открыта 5 сентября 2026 года в составе первого участка линии[1].
Общие сведения
| «Бульвар Генерала Карбышева» | |
|---|---|
Рублёво-Архангельская линия | |
| Московский метрополитен | |
| Район | Хорошёво-Мнёвники |
| Округ | Северо-Западный |
| Дата открытия | 5 сентября 2026 года |
| Проектное название | «Бульвар Карбышева», «Карбышевская» |
| Тип | колонная, двухпролётная, мелкого заложения |
| Количество платформ | 1 |
| Тип платформы | островная |
| Форма платформы | прямая |
| Выход к улицам | Маршала Тухачевского, бульвар Генерала Карбышева |
| Соседние станции | Карамышевская и Серебряный Бор |
Расположение
Расположена между станциями «Народное ополчение» и «Серебряный Бор», в районе Хорошёво-Мнёвники. Станция располагается параллельно улице Маршала Тухачевского, напротив бульвара Генерала Карбышева.
Пересадка на станцию «Народное Ополчение» Большой кольцевой линии организована в едином тёплом контуре[2].
Характеристики
На станцию организован доступ для людей с ограниченным возможностями.
История
- 7 марта 2019 года Градостроительно-земельной комиссией был одобрен проект планировки участка «Шелепиха» — «Строгино» длиной 9,8 км с четырьмя станциями[3].
- В конце 2019 года планируемая очерёдность пусковых участков была изменена: первым стал участок «Шелепиха» — «Строгино», а участок «Строгино» — «Ильинская» — вторым. Планировалось, что в первый участок длиной 9,8 км войдут 5 станций[4][5].
- 22 июня 2021 года был утверждён проект планировки первого участка Рублёво-Архангельской линии метро длиной 12,65 км с шестью станциями: «Звенигородская», «Карамышевская», «Бульвар Карбышева», «Живописная», «Строгино» и «Липовая Роща»[6].
- 10 февраля 2023 года мэр Москвы Сергей Собянин утвердил название станции «Бульвар Генерала Карбышева»[7].
- 5 сентября 2026 года президент России Владимир Путин и мэр Москвы Сергей Собянин открыли первый участок Рублёво-Архангельской линии, в состав которого вошла станция «Бульвар Генерала Карбышева»[8].
В составе первого участка
По проекту 2021 года первый участок Рублёво-Архангельской линии планировалось провести от камеры съездов на перегоне «Шелепиха» — «Хорошёвская» до станции «Липовая Роща»; перегон «Шелепиха» — «Хорошёвская» предполагалось использовать в качестве двухпутной ССВ. Проектная длина участка составляла 12,65 км, предусматривалось шесть станций[9].
Открытый 5 сентября 2026 года первый участок проходит от станции «Деловой центр» до станции «Бульвар Генерала Карбышева», имеет длину 8,7 км и включает пять станций: «Деловой центр», «Шелепиха», «Звенигородская», «Народное Ополчение» и «Бульвар Генерала Карбышева»[1][10]. На станциях участка доступны пересадки на Московское центральное кольцо, Большую кольцевую, Солнцевскую и Филёвскую линии[11]. Продление линии до станций «Липовая Роща» и «Новорижская» планируется ввести в эксплуатацию в 2027 году[12].
Архитектура и оформление

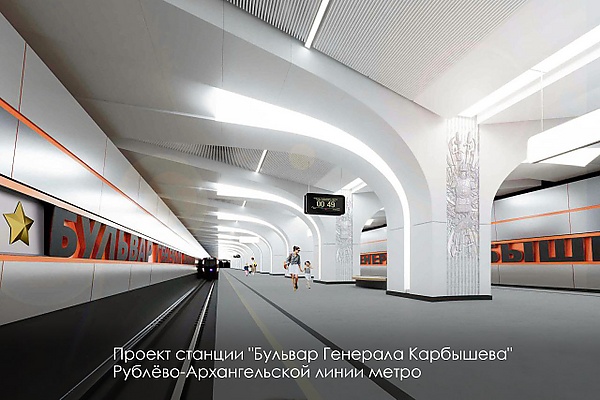

12 марта 2025 года мэрия Москвы опубликовала архитектурную концепцию строящейся станции. В оформлении преобладали светло-серые и белые тона, павильоны входа и выхода посвящены различным направлениям боевой работы инженерных войск, а на колоннах платформы размещены художественные барельефы[13].
«Главную роль сыграет свет — светодиодные конструкции подчеркнут детали интерьера и обеспечат комфортное освещение»,— Сергей Собянин, мэр Москвы.
Вестибюли
- Количество вестибюлей: 2
- Тип вестибюлей: подземные, с выходами на:
- улицу Маршала Тухачевского и
- бульвар Генерала Карбышева,
- к существующей и строящейся жилой и общественной застройке,
- к остановочным пунктам наземного пассажирского транспорта[14].
Путевое развитие
За станцией предусмотрены тупики для оборота и отстоя составов[14].
Строительство
Размер строительной площадки: более 1,1 км.
В ходе строительства была полностью перекрыта улица Маршала Тухачевского.
Станция сооружалась открытым способом.
На информационном щите оглашено время:
- начала строительства: IV квартал 2021 года.
- завершения строительства: IV квартал 2024 года.
Прохождение тоннелей: тоннеле-проходческим комплексом «Лилия».
- 12 декабря 2021 года: на улице Маршала Тухачевского появилась первая строительная техника.
- 30 апреля 2022 года:
- Смонтирован бетонитовый узел
- Начато строительство стены в грунте
- осуществляется заливка основания под строительный городок.
- Мосгоргеотрест ведёт геологические изыскания на местности.
- Стройдорсервис монтирует байпас.
- 15 мая 2024 года начата проходка левого и правого тоннелей от станции «Народное Ополчение» в сторону станции «Бульвар Генерала Карбышева» [15]
- 25 ноября 2024 года завершилась проходка левого перегонного тоннеля от станции «Народное Ополчение» до станции «Бульвар Генерала Карбышева» [16]
- 23 декабря 2024 года завершена проходка второго тоннеля от Народного Ополчения.
- 15 августа 2025 года заместитель мэра Москвы по вопросам градостроительной политики и строительства Владимир Ефимов сообщил, что станция «Бульвар Генерала Карбышева» готова более чем на 50 %. На тот момент там уже возвели монолит платформы и подземных вестибюлей, продолжались работы в оборотных тупиках[17].
- май 2026 года: строительная готовность станции превысила 80 %[18].
- июнь 2026 года: состоялся технический пуск первого участка Рублёво-Архангельской линии[19].
