Лианозово (станция метро)

«Лиано́зово» — станция Московского метрополитена на Люблинско-Дмитровской линии. Расположена на границе Лианозово (СВАО), Восточного Дегунино и Дмитровского района (САО); по первому из них получила название. Открыта для пассажирова 7 сентября 2023 года в составе участка «Селигерская» — «Физтех»[1]. Колонная трёхпролётная станция мелкого заложения с одной островной платформой.

Общие сведения
«Лианозово»
Люблинско-Дмитровская линия
Люблинско-Дмитровская линия
Московский метрополитен
Район Дмитровский, Лианозово, Восточное Дегунино
Округ Северный, Северо-Восточный
Дата открытия 7 сентября 2023 года [1]
Проектное название «Дмитровское шоссе», «Дегунино»
Тип колонная трёхпролётная мелкого заложения
Количество платформ 1
Тип платформы островная
Форма платформы прямая
Станцию возвело Мосинжпроект (Генподрядчик)
Мосметрострой (Подрядчик)
СМУ-8 Метростроя (Субподрядчик)
Переходы на станции Переход на станцию «Лианозово» МЦД-1 Лианозово
Выход к улицам Дмитровское шоссе, Лианозовский проезд, Вагоноремонтная улица, Дубнинская улица
Соседние станции Яхромская и Физтех

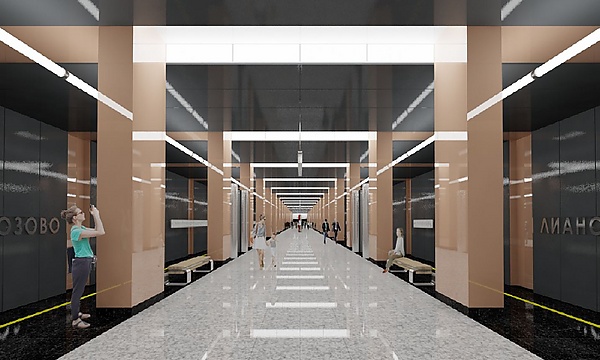

Расположение

Станция построена вдоль Дмитровского шоссе[2], у примыкания к нему Вагоноремонтной улицы, в 350 метрах от платформы Лианозово Савёловского направления МЖД. Это станция мелкого заложения с двумя подземными вестибюлями, встроенными в подземные переходы, которые ведут на обе стороны Дмитровского шоссе, к Лианозовскому проезду, Дубнинской улице и платформе Лианозово[2][3]. Построен транспортно-пересадочный узел «Лианозово», в который вошли станция метро, перенесённая платформа МЖД, отстойно-разворотная площадка для наземного транспорта и перехватывающая парковка на 585 машиномест[4].

История

Продление Люблинско-Дмитровской линии от станции «Селигерская» до станции «Лианозово» было утверждено на заседании градостроительно-земельной комиссии Москвы 3 февраля 2017 года[5].

Строительство

  • По состоянию на март 2018 года на станции «Селигерская» велось строительство стартового котлована для запуска ТПМК[6]. 5 марта был объявлен конкурс на строительство станции, тоннелей и притоннельных сооружений[7].
  • В июне 2019 года строители приступили к продлению линии метро до станции «Лианозово»[8].
  • 14 февраля 2020 года — работы по сооружению станции начались с торжественной закладки первого кубометра бетона. Их ведёт ООО «СМУ-8 Метростроя»[9].
  • 20 сентября 2020 года — На станции «Лианозово» начинается монтаж ТПМК S-770 (ех-«София»). Щиту предстоит проходка одного из двух перегонных тоннелей длиной около 2.5 км до станции «Физтех» (проект. «Посёлок Северный»)[10].
  • 29 октября 2020 года — на предыдущую станцию «Яхромская» пришёл щит «Клавдия», который, после продёргивания через лоток станции, начнёт проходку до Лианозово[11].
  • 3 ноября 2020 года — Herrenknecht S-770 «Татьяна» (тоннелепроходческий механизированный комплекс) начал проходку правого перегонного тоннеля от «Лианозово» до станции «Физтех». Протяжённость перегонного тоннеля составит 2300 метров[12].
  • 19 ноября 2020 года — Herrenknecht S-771 «Ирина» начал проходку левого перегонного тоннеля к станции «Физтех». Протяжённость перегонного тоннеля составит 2,4 км.
  • 22 ноября 2021 года — щит ME-242 «Клавдия» прошёл 100 % пути и вышел в котлован станции «Лианозово».
  • 27 сентября 2022 года — в южном вестибюле, примыкающем к подземному пешеходному переходу под Дмитровским шоссе, приступили к монтажу трёх эскалаторов длиной 25 метров[13].

Перенос сроков

Планы строительства станции метро вблизи платформы Лианозово появились в 2011 году[14].

  • Сроки ввода станции в эксплуатацию были утверждены Правительством Москвы 10 мая 2012 года[15].
  • В апреле 2016 года был заявлено, что станция будет построена не ранее 2025 года[16].
  • В октябре 2016 года Мэром Москвы одобрено решение о продлении Люблинско-Дмитровской линии за станцию «Селигерская» уже в 2019 году[17]. Впоследствии срок открытия неоднократно переносился[18][19].
  • В январе 2019 года сроком открытия станции назван 2023 год[20].
  • В мае 2019 года сроком открытия станции был назван 2022 год[21].
  • В феврале 2021 года заместитель Мэра Москвы Андрей Бочкарёв сообщил, что станцию планируется открыть в 2023 году.
  • Станция «Лианозово» введена в эксплуатацию 7 сентября 2023 года[1].

Примечания

  1. 1 2 3 Три станции открыли на северном участке Люблинско-Дмитровской линии метро. msknovosti.ru (7 сентября 2023).
  2. 1 2 «Салатовую» линию метро продлят после «Селигерской» еще на две станции к 2020 году. Комплекс градостроительной политики и строительства города Москвы (6 апреля 2017). Дата обращения: 7 апреля 2017. Архивировано 7 апреля 2017 года.
  3. Алёна Терновая. В Лианозово придёт метро и скоростной трамвай. Комплекс градостроительной политики и строительства города Москвы (23 марта 2017). Дата обращения: 27 марта 2017. Архивировано 27 марта 2017 года.
  4. ГЗК одобрила проект планировки территории транспортно-пересадочного узла «Лианозово». Официальный сайт мэра Москвы (24 января 2019). Дата обращения: 24 января 2019. Архивировано 25 января 2019 года.
  5. «Салатовую» ветку метро продлят до платформы «Лианозово». stroi.mos.ru. Дата обращения: 24 января 2019. Архивировано 25 января 2019 года.
  6. Метро придёт в район Северный к 2022 году. Официальный сайт Мэра Москвы (3 марта 2018). Дата обращения: 4 марта 2018. Архивировано 4 марта 2018 года.
  7. Объявлены конкурсы на строительство участка салатовой ветки метро и линии в Коммунарку. Комплекс градостроительной политики и строительства города Москвы (5 марта 2018). Дата обращения: 5 марта 2018. Архивировано 6 марта 2018 года.
  8. Началось продление салатовой линии метро до станции «Лианозово». Дата обращения: 18 июня 2019. Архивировано 18 июня 2019 года.
  9. Первый куб бетона: началось строительство станции «Лианозово». Метрострой (14 февраля 2020). Дата обращения: 24 февраля 2020. Архивировано 24 февраля 2020 года.
  10. «Развитие Метрополитена и Транспорта в Москве»© | ВКонтакте. m.vk.com. Дата обращения: 1 ноября 2020. Архивировано 7 ноября 2021 года.
  11. ТПМК «Клавдия» вышел сегодня в котлован станции «Ул 800 летия Москвы»
  12. …Строительство станции ведётся на глубине 15-20 метров. // В составе участка «Селигерская — Физтех» будут открыты три станции: «Улица 800-летия Москвы» («Яхромская»), «Лианозово» и «Физтех». // АО «Мосметрострой»
  13. Монтаж эскалатора начался на станции "Лианозово" Люблинско-Дмитровской линии метро. Москва24 (27 сентября 2022). Дата обращения: 4 октября 2022.
  14. Люблинско-Дмитровская линия. Метрострой. Дата обращения: 9 декабря 2011. Архивировано 8 марта 2012 года.
  15. Правительство Москвы детализировало перспективные планы строительства метрополитена. Вечерняя Москва (10 мая 2012). Дата обращения: 19 июля 2012. Архивировано 7 августа 2012 года.
  16. Метро в районы Восточное Дегунино и Лианозово придёт после 2025 года. stroi.mos.ru. Дата обращения: 24 января 2019. Архивировано 24 января 2019 года.
  17. Конечные станции «салатовой» ветки метро на севере Москвы откроются в 2019 году. Метрострой (11 октября 2016). Дата обращения: 11 октября 2016. Архивировано 12 октября 2016 года.
  18. Салатовую линию метро продлят еще на две станции к 2022 году – Хуснуллин. stroi.mos.ru. Дата обращения: 4 апреля 2018. Архивировано 5 апреля 2018 года.
  19. От идеи к реализации: история больших и малых колец метро, Сайт Москвы (26 февраля 2018). Архивировано 27 февраля 2018 года. Дата обращения: 4 апреля 2018.
  20. К научному кластеру и технопарку: Люблинско-Дмитровскую линию метро продлят до района Северный. Официальный сайт мэра Москвы (24 января 2019). Дата обращения: 24 января 2019. Архивировано 24 января 2019 года.
  21. Салатовую ветку метро продлят в 2022 году. Москва24. Дата обращения: 18 мая 2019. Архивировано 23 октября 2019 года.

Ссылки
