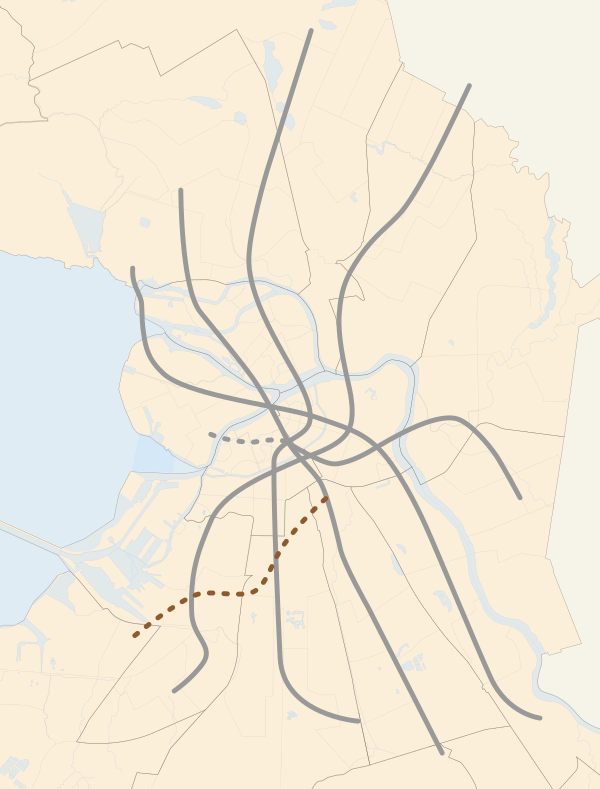

Красносельско-Калининская линия
В этой статье описывается запланированный или строящийся, но ещё не построенный объект или здание.
Информация может меняться по мере поступления новых данных о ходе строительства.
Шестая линия планировалась и проектировалась на протяжении десятилетий, и срок открытия её первого пускового комплекса неоднократно переносился. Проект был утвержден в 2007 году.
Строительные работы на Красносельско-Калининской линии начались в конце 2013 года, когда были подготовлены восемь строительных площадок шахт номеров 841, 842, 843, 844, 845-бис, 849, 851 и 853[15]. В сентябре 2015 года работы по строительству первого пускового комплекса «Юго-Западная» — «Каретная»[16] шестой линии были разделены на три этапа[17]: «Юго-Западная» — «Путиловская»; «Юго-Западная» — «ТЧ-8 Красносельское»; «Путиловская» — «Каретная». Согласно объявленному тендеру и проведённому конкурсу с декабря 2015 года по 2022 год работы по первому этапу стоимостью 37,096 млрд рублей выполняет ОАО «Метрострой»[18][19] .
С 26 сентября 2018 до 24 апреля 2020 года была произведена проходка тоннелепроходческим комплексом вентиляционного тоннеля станции «Юго-Западная» и левого перегонного тоннеля от 842 шахты (которая расположена рядом со станцией «Юго-Западная») до станции «Путиловская»[20], с 24 апреля 2020 до 14 января 2021 года была произведена проходка тоннелепроходческим комплексом служебной соединительной ветви между станциями «Путиловская» и «Нарвская»[21][22]. С 26 июня 2020 до 16 февраля 2021 года была произведена проходка тоннелепроходческим комплексом правого перегонного тоннеля от 843 до 845 шахты[23][24]. С марта 2021 до января 2022 года была произведена проходка тоннелепроходческим комплексом правого перегонного тоннеля от станции «Юго-Западная» до 843 шахты[25][26][27]. С февраля до июня 2022 года была произведена проходка в том же направлении, но уже до 841 шахты[28].
Линия будет обслуживаться двумя депо: проектируемыми ТЧ-8 Красносельское[16] и ТЧ-13 «Ручьи»[6], однако, поскольку завершение первого этапа первого пускового комплекса линии планируется раньше их открытия, её обслуживание может проводиться другими депо, в частности — ТЧ-1 «Автово», так как именно в нём эксплуатируется новая модель вагонов 81-725.1/726.1/727.1 «Балтиец»[32]. До 2025 года — первой поставки первого поезда «Балтиец» в ТЧ-7 «Южное»[33] — ТЧ-1 «Автово» остаётся единственным депо, эксплуатирующим данную модель.
Согласно концепции развития транспортной системы Санкт-Петербурга 2017—2038 гг. (перспектива до 2048 г.)[34], открытие станций «Юго-Западная», «Путиловская», «Броневая», «Заставская», «Боровая», «Каретная» планировалось на период 2019—2022 гг. В настоящее сроки ввода этих станций сдвинуты на 2027 год[35].
Согласно «Концепции развития метрополитена и других видов скоростного внеуличного транспорта в Санкт-Петербурге на период до 2020 года», открытие станции было запланировано на 2020 год в составе третьей очереди Красносельско-Калининской линии «Большеохтинская» — «Ручьи».
28.06.2011 была утверждена новая стратегия развития метрополитена, согласно которой станция метро «Ручьи» должна быть введена в строй после 2025 года. Позднее планы строительства участка Шестой линии от «Каретной» в сторону станции «Ручьи» отодвинулись на «после 2030 года».
Вестибюль будет располагаться между железнодорожной станцией Пискарёвка и Брюсовской улицей, с возможным выходом на противоположную от железнодорожных путей сторону. Станция планируется глубокого заложения[40].
Согласно «Концепции развития метрополитена и других видов скоростного внеуличного транспорта в Санкт-Петербурге на период до 2020 года», открытие станции было запланировано на 2020 год в составе третьей очереди Красносельско-Калининской линии[41]. Позднее планы строительства участка Шестой линии от «Каретной» в сторону станции «Ручьи» отодвинулись на «после 2030 года».
В рамках программы развития метрополитена до 2025 года планируется также строительство станции «Бестужевская» Красносельско-Калининской линии, которая будет располагаться между станциями «Пискарёвка» и «Полюстровский проспект».
Название станции связано с расположением выхода вблизи Бестужевской улицы.
Согласно «Концепции развития метрополитена и других видов скоростного внеуличного транспорта в Санкт-Петербурге на период до 2020 года», открытие станции было запланировано на 2020 год в составе третьей очереди Красносельско-Калининской линии «Большеохтинская» — «Ручьи». Позднее строительство участка Шестой линии от «Каретной» в сторону станции «Ручьи» отодвинулось на «после 2030 года».
В дальней перспективе (после 2030 года) предполагается строительство пересадки на станцию с «Полюстровский проспект-2»(?) Кольцевой линии.
Согласно «Концепции развития метрополитена и других видов скоростного внеуличного транспорта в Санкт-Петербурге на период до 2020 года» от 2008 года, открытие станции было запланировано на 2020 год в составе второй очереди Красносельско-Калининской линии «Обводный канал-2» — «Большеохтинская»[41].
По данным на 2013 год, открытие станции планируется после 2025 года[43]. Позднее планы строительства участка Шестой линии от «Каретной» в сторону станции «Ручьи» отодвинулись на «после 2030 года».
В планах развития «Площади Восстания» включено строительство двух подземных пешеходных переходов от гостиницы «Октябрьская»: одного от выхода станции «Площадь Восстания», второго от выхода станции метро «Знаменская», которую планировали открыть к 2020 году. Однако планы строительства участка Шестой линии от «Каретной» в сторону станции «Ручьи» отодвинулись на «после 2030 года».
«Лиговский проспект-2» — планируемая станция Красносельско-Калининской (Шестой) линии Петербургского метрополитена. Будет располагаться между станциями «Каретная» и «Знаменская» по соседству с действующей станцией «Лиговский проспект» четвёртой линии, с которой она будет связана переходом.
Возможные варианты расположения выхода со станции — в районе пересечения Лиговского проспекта с Кузнечным переулком или на территории бывшей станции Московская-товарная[45].
Планы строительства участка Шестой линии от «Каретной» в сторону станции «Ручьи» отодвинулись на «после 2030 года».
