«Ю́го-За́падная» — станция Петербургского метрополитена на Красносельско-Калининской (шестой) линии[3]. Расположена за станцией «Путиловская» и является конечной станцией первой очереди линии[4]. Была открыта 26 декабря 2025 года в составе первого пускового участка вместе со станцией «Путиловская»[5][6].

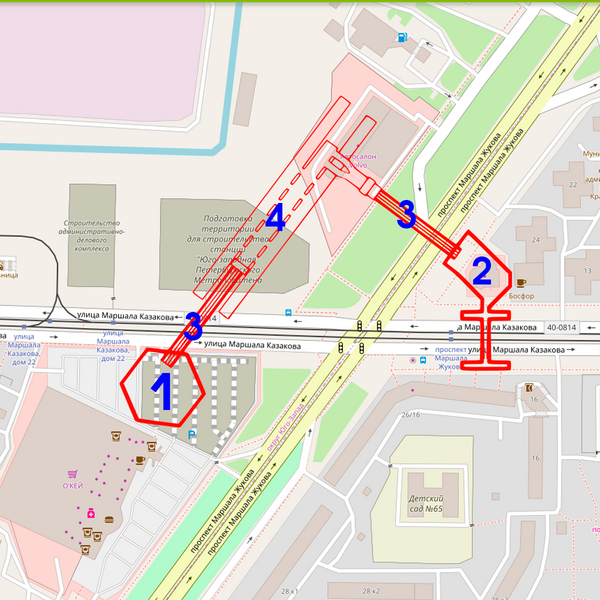

Наземный вестибюль станции размещён на первом этаже административного здания метрополитена на углу проспекта Маршала Жукова и улицы Маршала Казакова (на территории бывшей парковки супермаркета О’Кей)[7]. В перспективе предусмотрено строительство с противоположной стороны платформы второго выхода со станции в виде подземного вестибюля, совмещённого с пешеходным переходом под улицей Маршала Казакова.
Что важно знать
| «Юго-Западная» | |
|---|---|
Красносельско-Калининская линия | |
| Петербургский метрополитен | |
| Район |
Красносельский |
| Округ |
Юго-Запад |
| Дата открытия | 26 декабря 2025 года |
| Проектное название |
Улица Маршала Казакова[1] Казаковская[2] |
| Тип | пилонная со станционными дверьми |
| Количество платформ | 1 |
| Тип платформы | островная |
| Форма платформы | прямая |
| Длина платформы, м | 162 |
| Архитекторы |
Н. В. Ромашкин-Тиманов Я. В. Романова М. В. Павлова |
| Архитекторы вестибюлей |
Н. В. Ромашкин-Тиманов Я. В. Романова М. В. Павлова |
| Станцию возвело | АО «Метрострой Северной Столицы» |
| Выход к улицам | проспект Маршала Жукова, улица Маршала Казакова |
| Режим работы | 5:32—0:30 |
| Соседние станции | Путиловская |
Название
Подземные сооружения
«Юго-Западная» — пилонная трёхсводчатая станция глубокого заложения. Боковые тоннели запроектированы в обделке диаметром 8,5 метров; средний тоннель — в обделке диаметром 9,8 метра. Между средним и боковыми тоннелями расположено по шесть проходов шириной 3 метра. Длина посадочных платформ рассчитана на приём составов восьмивагонного формирования.
Конструкцией станции предусмотрена возможность размещения двух выходов с примыканием эскалаторных тоннелей к среднему залу по оси станции и к двум мостикам над первым путём.
Путевое развитие
За станцией располагаются четыре тупика: два отстойных (5, 6 пути) и два отстойно-оборотных (3, 4 пути), оканчивающихся демонтажными камерами для приёма ТПМК. В перспективе от депо «Красносельское» до демонтажных камер будут построены две однопутные ССВ.
Перенос сроков открытия
Изначально станцию планировалось открыть в 2022 году, однако в 2020 году сроки были перенесены на сентябрь 2023 года. 8 февраля 2021 года стало известно, что станцию планируют открыть не раньше 15 декабря 2024 года, вместе с соседней «Путиловской» и станцией «Горный институт» на 4-й линии[10]. Однако в 2024 году срок был перенесён на 2025[11]. В августе 2025 года стало известно, что открытие станции состоится в конце 2025 года.
Строительство
Строительство станции планировалось на протяжении нескольких десятилетий, однако сроки начала её строительства и ввода в эксплуатацию неоднократно переносились.

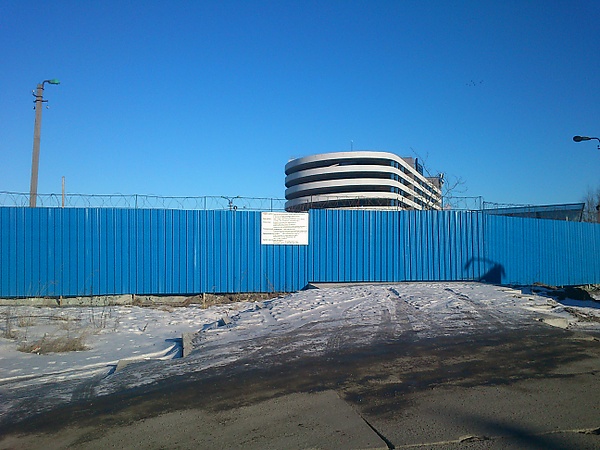

Строительная площадка шахты, через которую будет вестись строительство станции, была заложена в ноябре-декабре 2013 года, но по причине смещения приоритетов метро-строительства на Невско-Василеостровскую линию в связи с проведением Чемпионата Мира по футболу, на протяжении двух с половиной лет никаких строительных работ на ней не осуществлялось[12].
В сентябре 2015 года работы по строительству станции были обозначены как первый этап первого пускового комплекса Красносельско-Калининской линии[13].
ОАО «Метрострой» получен контракт на сооружение 2 станций — на станции «Путиловская» работает ЗАО «Семнадцатое управление метрострой», на «Казаковской» работы выполняет ЗАО «Тоннельный отряд-3»[14].
2013—2014 год
- Обустройство строительной площадки, перекладка инженерных сетей.
2015 год
- Январь. К электрическим сетям подключили шахту «Юго-Западной»[15].
- Июль. Начаты подготовительные работы к проходке рабочей шахты, через которую будет строиться станционный комплекс. Строительство станции планируется завершить в 2022 году[16][17].
2017 год
- Январь. Ведётся проходка стволов на 842 и 843 шахтах. Готовятся начать проходку стволов на 844 и 845. На 845 шахте бурят скважины для заморозки[18].
2018 год
- Январь. Ведутся работы по сооружению руддвора.
- Март. Начались работы по сооружению наклонного хода.
- Июль. На шахте № 842 идёт монтаж тоннелепроходческого комплекса КТ1-5,6М, которому предстоит пройти в сторону «Путиловской» более 2 километров.
- 26 сентября. Началась механизированная проходка первого перегонного тоннеля.
2019 год
- Февраль. Ведётся проходка перегонного тоннеля Красносельско-Калининской линии. Пройдено больше 300 колец[19].
- 10 июля. В тоннеле левого перегонного тоннеля строящегося участка Красносельско-Калининской линии установлено 1000-е кольцо[20].
- Август. В 842 шахте на проходке левого перегонного тоннеля смонтировано 1373 колец[21].
- Сентябрь. Начата проходка наклонного хода станции с помощью наклонного тюбингоукладчика ТНУ-4МА.
2020 год
- Февраль. Идёт проходка подходного тоннеля к будущему перегонному тоннелю 1 (правого) пути между станциями «Юго-Западная» и «Брестская». Прошли больше 30 метров из проектных 100[22].
- Апрель. На строительстве наклонного хода станции «Юго-Западная» пройдено 102 кольца из 140 проектных[23].
- Май. На проходке наклонного хода станции «Юго-Западная» пройдено 120 колец из 140 проектных[24].
- Июль. Завершена проходка наклонного хода станции с помощью наклонного тюбингоукладчика ТНУ-4МА[25]. ТМПК начал работать на втором перегонном тоннеле Красносельско-Калининской линии[26].
- Декабрь. Пройдено 17 колец центрального зала (среднего станционного тоннеля) будущей станции Юго-Западная[27].
2021 год
- Январь. Завершили щитовую проходку служебной соединительной ветки (ССВ) к станции Нарвская, установив финальное кольцо № 4803[28].
- Март. Принят в постоянную эксплуатацию тоннелепроходческий комплекс КТ-5,6. Это уже третий по счёту «щит», работающий на ККЛ. Он пройдёт правый перегонный тоннель от монтажной камеры у станции «Юго-Западная» до демонтажной камеры у 843 шахты. На момент приёмки в эксплуатацию было пройдено 52 кольца из 1850 проектных[29][30].
- Май. На проходке перегонного тоннеля по первому пути между станциями Юго-Западная и Путиловская пройдено 250 колец из 1850 проектных[31].
- Июль. Средний станционный тоннель станции «Юго-Западная» пройден на 162 кольца из 197 проектных. Диаметр тоннеля 9,8 метра[32].
- Декабрь. На станции «Юго-Западная» продолжается проходка бокового станционного тоннеля (он же левый станционный тоннель). На данный момент пройдено 77 колец из 222 проектных. До соединения двух будущих станций петербургского метро — «Путиловской» и «Юго-Западной» — остаётся пятьдесят метров. Ранее построенный участок тоннеля от 843 шахты до 845 шахты, проходящий через «Путиловскую», планируют соединить с «Юго-Западной» уже в начале 2022 года[33]. Перегонный тоннель по 2 пути уже пройден. На проходке тоннеля ССВ остаётся пройти 60 колец. Проходка идёт в ручном режиме[34].
2022 год
- Январь. 9 января произведена сбойка тоннелей между станциями «Юго-Западная» и «Путиловская»[35]. На проходке тоннеля ССВ остаётся пройти 30 колец до тупика за станцией «Нарвская»[36].
- Февраль. В боковом станционном тоннеле по 1 пути (правый тоннель) идёт переборка пилот-тоннеля (5,6м) на станционный диаметр (8,5м), пройдено 46 колец из 222 проектных. Средний станционный тоннель (центральный зал станции) пройден полностью. На боковом станционном тоннеле по 2 пути (левый тоннель) идёт проходка тоннеля диаметром 8,5 м, пройдено 126 колец из 222 проектных. Также в центральном зале станции приступили к сооружению внутренних конструкций[37].
- 18 февраля. Начата щитовая проходка перегонного тоннеля по 5 пути от станции Юго-Западная к шахте № 841.
- Апрель. Проходка тоннеля по 5 пути преодолела 300 колец из 726 проектных[38]. В тягово-понизительной подстанции (ТПП) станции Юго-западная приступили к сооружению внутренних конструкций и раскрыты все технологические проёмы из ТПП в боковые тоннели[39]. Начали соединять центральный зал с натяжной камерой и наклонным ходом[40].
- Июнь. Завершилась проходка тоннеля по 5 пути между станцией «Юго-Западная» и шахтой № 841[41].
- Ноябрь: завершается сооружение камеры местной водоотливной установки (МВУ). Метростроители разработали грунт на месте обратного свода и забетонировали обратный свод и зумпфы водосборников[42].
