Нейтронный детектор для изучения присутствия водорода, датчик температуры поверхности, прибор для анализа образцов грунта, прибор для изучения лунной экзосферы и пыли, коллимированный гамма-спектрометр, нейтронный спектрометр.
Целью проекта являлся запуск автоматического зонда, орбитальная часть которого должна была осуществить дистанционные исследования и выбор подходящих площадок для последующих спускаемых аппаратов, а посадочный аппарат должен был исследовать поверхность в районе южного полюса, в том числе криогенным бурением до глубины двух метров (основная задача — поиск воды).
Заявленный активный срок работы зонда на поверхности Луны составлял не менее одного земного года[5].
Миссия состояла из четырёх составляющих: космический аппарат «Луна-25», ракетно-космический комплекс «Союз-2.1б», наземный комплекс управления и наземный научный комплекс.
Головная организация по научной полезной нагрузке — ИКИ РАН. Научный руководитель проекта — академик Лев Зелёный[6], главный конструктор проекта — Павел Казмерчук[7].
Ракета-носитель Союз 2.1б стартовала с Земли 11.08.2023 в 02:11 ДМВ и аппарат был успешно выведен на опорную орбиту.[8]
19 августа в 14:10 мск в соответствии с программой полета, автоматической станцией «Луна-25» был выдан импульс для перехода станции на предпосадочную орбиту. В ходе выполнения операции, на борту автоматической станции произошла нештатная ситуация, которая не позволила выполнить маневр с заданными параметрами. Около 14:57 мск связь с «Луной-25» прервалась. Реализованные 19 и 20 августа мероприятия по поиску аппарата и вхождению с ним в связь результатов не дали. По результатам предварительного анализа, в связи с отклонением фактических параметров импульса от расчетных, аппарат перешел на нерасчетную орбиту и прекратил свое существование в результате столкновения с поверхностью Луны. По словам главы «Роскосмоса» Юрия Борисова, основной причиной крушения станции стала некорректная работа двигателя. Вместо запланированных 84 секунд двигатель отработал 127[9]. Вопросами выяснения причин потери «Луны» занялась специально формируемая межведомственная комиссия[10]. По её данным, авария произошла из-за нештатного функционирования бортового комплекса управления. По итогам работы комиссии сформированы рекомендации по проведению дополнительных мероприятий для последующих лунных миссий[11].

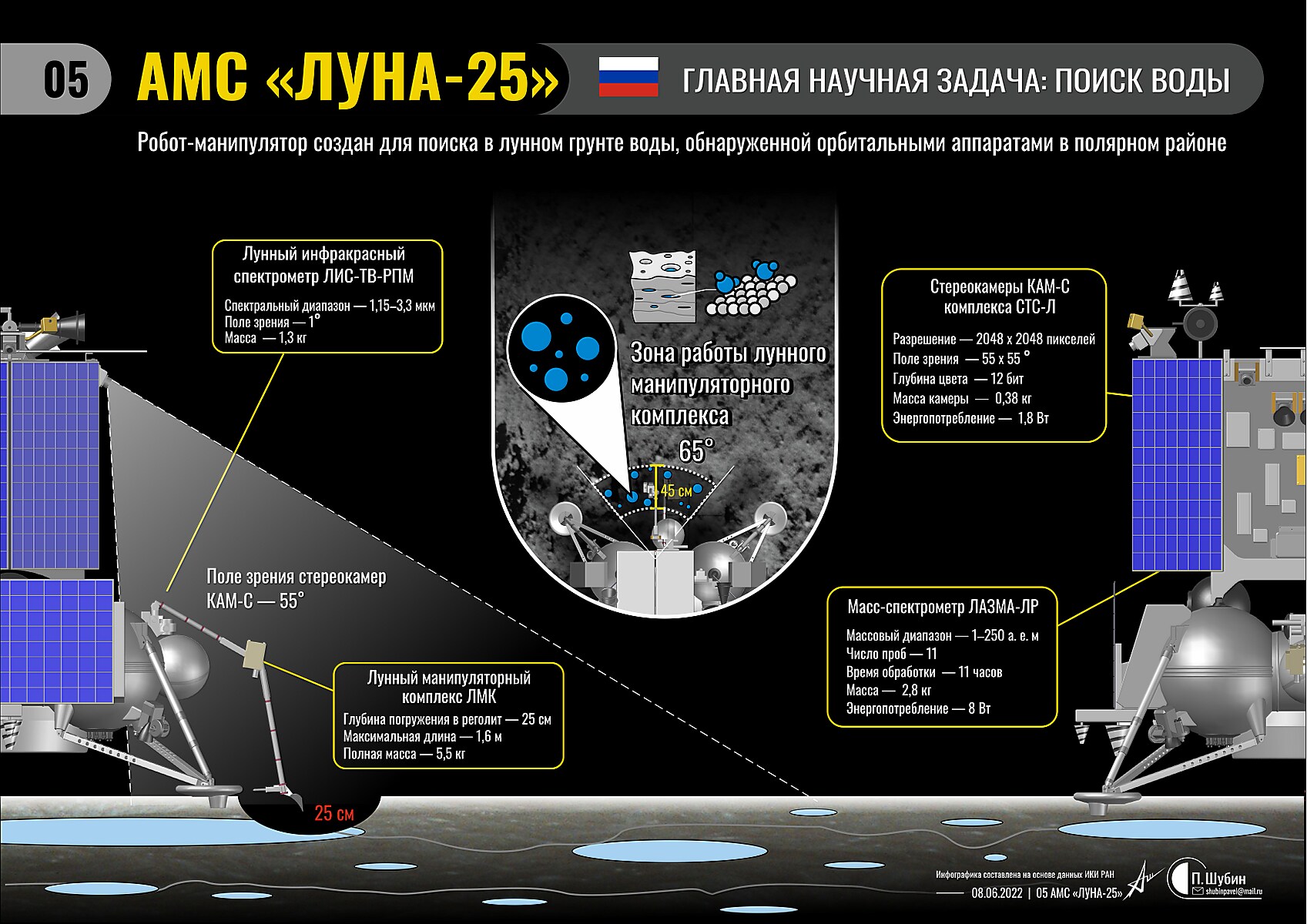

Основной задачей является отработка технологии мягкой посадки. Конструкционно аппарат можно разделить на две части, верхнюю и нижнюю.
Верхняя часть. Представляет собой «платформу» — силовая конструкция, к которой прикреплена сотовая панель со служебной аппаратурой и научными приборами. Состоит из панели солнечных батарей, радиатора системы терморегулирования, научных приборов, источника энергии, электронного оборудования станции.
Нижняя часть — посадочное устройство, представляющее собой конструктив с амортизационными посадочными опорами, обеспечивающими мягкое касание при посадке. На посадочном устройстве закреплена двигательная установка аппарата, с помощью которой производится коррекция траектории перелёта до Луны, торможение при сходе с орбиты и мягкая посадка. В нижней части монтируются топливные баки, датчики, антенны, манипулятор грунтозаборного устройства.
Полярные области Луны — наиболее перспективные для проведения исследований. Данные, которые были получены в начале века, в том числе и с российского нейтронного телескопа ЛЕНД, установленного на американском орбитальном аппарате Lunar Reconnaissance Orbiter, показали, что в полярном реголите есть много летучих соединений космического происхождения, начиная с воды и заканчивая сложными молекулами (эти соединения на Луну приносили кометы). Полюс на Луне можно сравнить с природным холодильником, где в холодных ловушках полярного реголита сотни миллионов лет накапливались и сохранялись слои инея всех космических летучих веществ, когда-либо попадавших на спутник Земли.
Научные приборы «Луны-25» будут изучать состав этих веществ, проведут оценку массовой доли замерзшей воды в реголите (её наличие освободит космонавтов от необходимости доставки воды с Земли). Также она понадобится для добычи кислорода, а в более удаленной перспективе — и водородного горючего.[источник не указан 1992 дня]
«Луна-25» имеет массу 1605 кг в заправленном виде (1000 кг из них — топливо)[7].
В связи с потерей «Фобос-Грунта» учёные пересмотрели планы лунной программы, почти вдвое было сокращено количество и вес приборов на орбитальном зонде: для повышения надёжности прилунения вместо 34 килограммов осталось около 20 килограммов[12][13].
Наименование
Тип прибора
Задача
Производитель
Комментарий
АДРОН-ЛР
Детектор нейтронов и гамма-лучей
Изучение элементного состава и содержания водорода в реголите методом активной нейтронной гамма-спетроскопии. Прибор просветит грунт на глубину 60 см[14].
ИКИ
Изготовлен в 2019 году. Похожий детектор в будущем планируется установить на аппарат «Луна-27».
АРИЕС-Л
Энергомасспектрометр
Изучение экзосферы Луны
ИКИ
БУНИ
Коммутация электропитания и управления научной аппаратурой, сбор, хранение и передача телеметрической научной информации и бортовые системы аппарата
ИКИ
ЛАЗМА-ЛР
Измерения химического, элементного и изотопного состава реголита
ИКИ
ЛИС-ТВ-РПМ
ИК-спектрометр
Изучение в видимом и инфракрасном диапазонах минералогического состава поверхностного слоя реголита Луны и содержания в нём воды
Исследование физических характеристик лунной пылевой экзосферы и поверхностного реголита, рассеиваемого под действием микрометиоритных воздействий
ИКИ
ЛМК
Рука-манипулятор
Доставка образцов реголита в прибор ЛАЗМА-ЛР, изучение механических свойств реголита, наведение ЛИС-ТВ-РПМ на объекты вблизи аппарата
ИКИ
Рука-манипулятор ЛМК с грунтозаборным ковшом сможет отбирать реголит с размером частиц до 2,8 мм с глубины около 15-30 см. За период эксплуатации она должна будет отобрать не менее 30 проб объёмом до 2 см³ каждая. Радиус действия манипулятора составляет 1,5 метра. Манипулятор предназначен для того, чтобы удалять верхний слой грунта с помощью ковша, брать образец грунта и доставлять его в аналитический прибор на борту аппарата для определения состава грунта. В нём установлены стереокамеры и инфракрасный спектрометр для измерения грунта и его состава[15]. Является улучшенной версией комплекса для миссии «Фобос-Грунт» со своей системой управления[6].
СТС-Л
Телевизионная система
Панорамная стереосъемка, съемка при посадке аппарата, обеспечение работы ЛМК
ИКИ
На борту установлены восемь камер прибора СТС-Л. Четыре займутся панорамной съемкой, две — стереоизображениями, будут работать вместе с манипулятором. Ещё две камеры СТС-Л и камера прибора «Пилот-Д» выполнят технологическую съемку поверхности.
Пилот-Д
Телекамера-демонстратор
Съемка поверхности Луны с низкой окололунной орбиты для отработки оптического канала будущей европейской системы высокоточной и безопасной посадки
ЕКА / ИКИ
Поставлена в Россию в апреле 2021 года. В апреле 2022 года «Пилот-Д» решением Европейского космического агентства изъята из состава полезной нагрузки «Луны-25».
Автоматические станции для полетов на средние широты и в полярные районы Луны конструкционно сильно отличаются друг от друга. К примеру, у полярной станции солнечные батареи находятся по бокам, потому что Солнце на лунном полюсе поднимается совсем низко над горизонтом. Во многих отношениях «Луна-25» — это первая разработка полярного спускаемого аппарата, не имеющая пока аналогов[16].
Представитель НПО им. Лавочкина утверждает, что доля иностранных комплектующих в составе служебной аппаратуры не превышает 40 %, а западные санкции оказывают незначительное влияние на разработку «Луны-25»[17].
Работа над посадочным аппаратом, который ранее назывался «Луна-Глоб», началась в 2005 году. «Луна-Глоб» задумывалась как сеть сейсмических станций на лунной поверхности, но позднее проект был переработан и в настоящее время фактически повторяет первоначальные исследования Луны в СССР, проведённые в 1960—1970-е годы. Основные этапы — мягкая посадка малой автоматической станции — аналог «Луны-9», луноход, доставка грунта — аналог «Луна-16».
Первоначально запустить зонд к Луне планировалось в 2014 году[18]. Запуск не состоялся в связи с решением о замене ракеты-носителя «Союз» на «Зенит» по причине неполного соответствия первой по некоторым ключевым характеристикам. После аварии автоматической межпланетной станции «Фобос-Грунт» запуск решили перенести на 2015 год[19][20][21][22][23]. По результатам проведённой ревизии проекта было принято решение о замене бортового компьютера (аналогичного тому, что был установлен на «Фобос-Грунте») на более надёжный, аналогичный разработанному для нового поколения «Глонассов» — «Глонасс-К»[24].
В январе 2013 года был подписан контракт Роскосмоса с НПО имени Лавочкина на создание посадочного лунного зонда «Луна-25» (старое название «Луна-Глоб»)[25];
15 октября 2013 года было объявлено о переносе запуска аппарата на 2016 год[26], при этом зонд будет использован в основном для отработки технологии посадки, комплекс научной аппаратуры сведен к минимуму. Следующий аппарат — орбитальный зонд «Луна-26» (прежние названия: «Луна-Глоб-2», затем «Луна Глоб-1 ОА») — должен был отправиться в космос в 2018 году, а тяжёлый посадочный зонд «Луна-27» (ранее «Луна-Ресурс») — в 2019 году. Посадочные зонды планируется отправлять в полярные регионы Луны[27]. Также в октябре 2013 года стало известно, что конструкторский, вибропрочностный и антенный макеты зонда готовы и проходят разные стадии испытаний. В то же время технологический образец — последняя стадия перед постройкой летного образца, который и отправится к Луне — будет готов к концу 2014 года[24];
22 октября 2013 года на заседании совета главных конструкторов был представлен и одобрен обновлённый и доработанный вариант проекта лунного зонда «Луна-Глоб»[28] (переименован в «Луна-25»)[3]. Новый вариант проекта предполагает минимизацию применения технических решений, не имеющих летной квалификации;
К лету 2016 года были проведены антенные и макетно-конструкторские испытания, протестированы двигатели и элементы двигательной установки. На следующем этапе работ на стенде с имитатором лунного грунта будет отрабатываться технология мягкой посадки;
18 августа 2017 года Роскосмос принял конструкторский макет космической станции «Луна-25», старт миссии был намечен на 2019 год[29][30];
11 мая 2018 года стало известно, что Швеция вышла из проекта «Луна-25», а прибор XSAN, изначально разрабатывавшийся для российской АМС, отправится к Луне на китайской станции «Чанъэ-4»[31]. Таким образом, задачи по изучению ионной и нейтральной лунной экзосферы будут выполняться в эксперименте с российским прибором «Ариес-Л»[32];
11 мая 2018 года Совет РАН по космосу предложил перенести запуск миссии с 2019 года на период июнь-октябрь 2021 года вследствие задержки сроков разработки прибора «Биус-Л» и неблагоприятных баллистических условий вывода космического аппарата на окололунную орбиту в 2020 году[33][34];
19 марта 2019 года вице-президент РАН Юрий Балега сообщил СМИ, что запуск Луны-25 может состояться в 2022—2024 гг[35]. В этот же день Роскосмос опроверг слова Балеги, уточнив, что сроки запуска в 2021 году не переносились[36];
20 апреля 2019 года представитель НПО им. Лавочкина сообщил СМИ, что предприятие в этом году завершит разработку конструкторской документации и проведет испытания составных частей «Луны-25»[37];
23 мая 2019 года Дмитрий Рогозин выступая с лекцией в МГУ им. М. В. Ломоносова продемонстрировал фото аппарата «Луна-25» «в железе» на НПО имени С. А. Лавочкина[38][39];
19 ноября 2019 года начальник лаборатории робототехники ИКИ РАН Татьяна Козлова сообщила СМИ, что лётный образец манипулятора, созданный в институте, прошёл все испытания и готов для установки на космический аппарат[40];
26 декабря 2019 заведующий отделом ядерной планетологии ИКИ РАН Игорь Митрофанов сообщил СМИ, что конструкторско-доводочные испытания детектора АДРОН завершились, а испытания летных образцов завершатся до конца 2019 года, после чего приборы передадут НПО им. С. А. Лавочкина для установки на борту «Луны-25»[41];
1 апреля 2020 года заведующий отделом ядерной планетологии Института космических исследований РАН Игорь Митрофанов сообщил СМИ, что лётный образец детектора нейтронов и гамма-лучей АДРОН, который определит состав реголита в полярных областях Луны, прошел испытания и передан в феврале в НПО им. Лавочкина[42];
14 апреля 2020 года генеральный директор НПО им. Лавочкина Владимир Колмыков сообщил СМИ, что «Луна-25» находятся на стадии наземной отработки экспериментальных изделий[43];
30 апреля 2020 года СМИ сообщили о намерении Совета РАН по космосу обратиться к российскому правительству в решении проблемы своевременного обеспечения «Луны-25» радиоизотопными источниками электрической и тепловой энергии массой 6,7 кг в целях теплового обеспечения станции во время лунной ночи (14,5 земных суток)[44];
17 июля 2020 года СМИ сообщили, что НПО им. Лавочкина планирует приобрести в Швейцарии четыре сферических отражателя, в США — 250 магнитных держателей и другую оснастку в целях проведения юстировочных работ для «Луны-25». Использование иностранной аппаратуры для проверки российской лунной станции предприятие объясняет отсутствием российских аналогов[45];
28 сентября 2020 года пресс-служба НПО им. Лавочкина сообщила, что тепловакуумные испытания теплового макета «Луны-25», проходившие с июля по сентябрь, завершены. В наземные испытания макета входили атмосферные тепловые тесты в вакуумной камере, которая имитирует работу аппарата на стартовом комплексе, а также тепловакуумные испытания, которые показывают, как космический аппарат работает во время полета. Сейчас продолжаются тепловые атмосферные испытания, которые имитируют работу космического аппарата на техническом комплексе космодрома[46];
20 февраля 2021 года Роскосмос сообщил об успешном проведении акустических испытаний аппарата в РКК «Энергия»[47].
По состоянию на середину марта 2021 года «Луна-25» находится в чистовой камере контрольно-измерительной станции НПО им. Лавочкина, где проводятся её комплексные электрические испытания[48][49].
18 марта стало известно, что не готовы два служебных прибора, необходимых для посадки станции: инерциальный блок «Биус-Л» и доплеровский измеритель скорости и дальности (ДИСД-ЛР), который должен поставить концерн «Вега»[50].
9 апреля 2021 года европейская камера «Пилот-Д» для обеспечения высокоточной посадки «Луны-25» отправлена в Россию[51].
16 апреля 2021 года в Роскосмосе сообщили, что на космодром Восточный доставлен макет (сборка габаритная) аппарата «Луна-25», предназначенный для проведения комплексных испытаний технических средств и систем на космодроме. Работы по графику запланированы летом этого года. В ходе испытаний будет отработана технология работ с изделием на космодроме для обеспечения последующего запуска лётного изделия[52].
5 мая 2021 года научно-производственный центр автоматики и приборостроения им. Пилюгина передал в НПО им. Лавочкина прибор для системы навигации «Биус-Л»[53]. Изначально прибор должен был быть изготовлен к февралю 2020 года.
7 июля 2021 года в холдинге РКС приступили к испытанием бортовой аппаратуры командно измерительной системы для станции «Луна-25»[54].
6 августа 2021 года концерн «Вега» поставил НПО им. Лавочкина прибор ДИСД-ЛР (предполагалось, что прибор будет поставлен в июне)[55].
24 августа 2021 года генеральный конструктор НПО им. Лавочкина Александр Ширшаков сообщил СМИ, что перенос запуска «Луны-25» с октября 2021 года на май 2022 года связан в двумя причинами: 1) необходимость завершения огневых испытаний двигательной установки, с которой возникли проблемы; 2) необходимость дополнительного времени для отработки систем станции. Предприятию осталось завершить комплексные испытания «Луны-25», произвести окончательную сборку аппарата, его электрические испытания в термовакуумной камере и заключительные операции перед отправкой на космодром Восточный, которая планируется за месяц-полтора до намеченного в мае запуска. Пусковое окно для отправки к Луне в 2022 году первой российской автоматической станции будет с мая по октябрь[56].
16 октября 2021 года глава Роскосмоса Дмитрий Рогозин сообщил о завершении сборки аппарата «Луна-25»:
«Аппарат собран, проводится дополнительная проверка, испытания. Просто мы выбираем наиболее удобные маршруты баллистические <…> мы посчитали, в целом, можно лететь и с мая месяца, но баллистики просят сделать [запуск] в середине июля. Поэтому дату скоро продлят, мы спокойно подойдем к этому запуску». — 16 октября 2021 года
10 ноября 2021 года на космодром Восточный из НПО им. Лавочкина прибыл разгонный блок «Фрегат», предназначенный для выведения «Луны-25» на орбиту спутника Земли[57][58].
13 ноября 2021 года пресс-служба Роскосмоса сообщила СМИ, что специалисты НПО им. Лавочкина совместно с АО "Концерн «Вега» выявили неисправность в доплеровском измерителе скорости и дальности (ДИСД-ЛР) во время проверки работоспособности прибора на маловысотном стенде. Однако устранение неисправности запланировано уже на 22 ноября и не потребует разработки нового прибора, что позволит обеспечить запуск «Луны-25» в пусковое окно, которое начинается в мае 2022 года[59]. В концерне «Вега» пояснили СМИ, что в ДИСД-ЛР нет технических неисправностей — во время испытаний показатели прибора вышли за пределы плановых значений при испытаниях на влажном грунте, хотя во время реальной посадки на Луну радиоаппаратура будет работать только с сухим грунтом, так как в условиях практически полного вакуума вода испаряется с лунной поверхности. Специалисты концерна теперь программно настроят ДИСД-ЛР на корректную работу со всеми типами грунта, чтобы устранить возможное влияние характеристик отражающей поверхности в ходе дальнейших наземных испытаний[60].
3 декабря 2021 года Роскосмос сообщил, что на стартовом комплексе космодрома Восточный проводится дооборудование технологических систем для подготовки к запуску автоматической межпланетной станции «Луна-25». Специалисты космодрома Восточный модернизировали сразу нескольких систем, среди которых: термостатирование высокого давления, автоматизированная система управления технологического оборудования и воздушно-жидкостная система обеспечения температурного режима. На верхних площадках 52-метровой Мобильной башни обслуживания проводятся автономные испытания нового оборудования, установленного в рамках обеспечения пуска ракеты-носителя с космическим аппаратом.[61]
29 марта 2022 года СМИ сообщили о завершении испытаний высокоточной системы посадки «Луны-25»[62]. Работу доплеровского измерителя скорости и дальности (ДИСД-ЛР) проверили на вертолете, воздушном шаре, также он был спущен на парашюте[63].
13 апреля 2022 года Европейское космическое агентство сообщило о приостановке сотрудничества с Роскосмосом по лунным проектам, таким образом, «Луна-25» лишится европейской навигационной камеры Pilot-D[64]. Это никак не повлияет на выполнение задач «Луны-25»
28 мая 2022 года заведующий отделом ядерной планетологии ИКИ РАН Игорь Митрофанов сообщил СМИ, что «Луна-25» проходит заключительные испытания, после чего будет принято решение о сроках запуска. Источник в ракетно-космической отрасли сообщил СМИ, что решение по срокам может быть принято в конце июня[65].
13 июня 2022 года из НПО им. Лавочкина летный экземпляр «Луны-25» был отправлена в НИЦ РКП (г. Пересвет) для проведения комплексных электрических испытаний в вакуумной камере ВК 600/300. Данные испытания проводятся с целью проверки функционирования лётного образца космического аппарата в условиях, максимально приближенным к реальным условиям его эксплуатации (космический вакуум, пониженные и повышенные температурные нагрузки). После завершения испытаний космический аппарат в июле будет возвращен в НПО им. Лавочкина для проведения дальнейших работ. Весь комплекс наземно-экспериментальной отработки «Луны-25» перед отправкой на космодром планируется завершить летом текущего года[66][67].
8 июля 2022 года в подмосковном НИЦ РКП завершились тепловакуумные испытания «Луны-25». Космический аппарат выдержал все термоциклы, предельно холодные и предельно горячие режимы[68].
4 октября 2022 года генеральный директор НПО им. Лавочкина Владимир Колмыков сообщил СМИ, что для достижения заданной вероятности успешной посадки с учетом достигнутых характеристик ДИСД-ЛР, которые не отвечают техническим требованиям, необходима доработка и дополнительные испытания алгоритмов и программного обеспечения управления посадкой. В ближайшие месяцы пройдут мероприятия по доработке и дополнительным испытаниям алгоритмов и программного обеспечения управления посадкой, отработка нештатных ситуаций, завершение комплексных испытаний бортового комплекса управления[69].
14 декабря 2022 года пресс-служба Роскосмоса сообщила, что необходимый для мягкой посадки «Луны-25» доплеровский измеритель скорости и дальности ДИСД-ЛР производства концерна «Вега» госкорпорации «Ростех» прошел входной контроль, поставлен на НПО им «Лавочкина» и установлен на космический аппарат[70].
11 августа 2023 года аппарат стартовал к Луне с космодрома Восточный[4].
16 августа 2023 года станция вышла на орбиту Луны[71].
17 августа 2023 года станция сделала первый снимок поверхности Луны[72].
20 августа 2023 года, по предварительным расчётам, после столкновения с поверхностью Луны прекратила своё существование[73].
3 октября 2023 года Роскосмос назвал наиболее вероятной причиной аварии станции «Луна-25» нештатное функционирование бортового комплекса управления[74]. Ошибка была связана с невключением блока акселерометров в приборе БИУС-Л (блок измерения угловых скоростей) из-за возможного попадания в один массив данных команд с различными приоритетами их исполнения прибором. Это не позволило точно определить момент набора достаточной скорости и вовремя выключить двигатели[75].
18 октября Институт космических исследованийРоссийской академии наук (ИКИ РАН) заявил, что 17 августа 2023 года «Луна-25» сфотографировала кратерЗееман. Анализ данных показал, что в грунте стенок кратера содержится большая доля льда — в два раза больше, чем на дне Зеемана[76]. Таким образом, станция «Луна-25» успела сделать научное открытие перед крушением[77].
Запуск планировалось произвести с космодрома «Восточный»[95] в ноябре или декабре 2019 года[96] с помощью ракеты-носителя «Союз 2.1б». 17 апреля 2018 года вице-премьер Дмитрий Рогозин в интервью СМИ подтвердил план по запуску аппарата в 2019 году[97]. 28 июня 2018 года Роскосмос перенёс запуск аппарата на 2021 год[98]. 22 сентября 2018 года глава Роскосмоса Дмитрий Рогозин сообщил на своей странице в соцсети, что оптимальным временем запуска аппарата является июль 2021 года. К такому выводу пришли эксперты Российской академии наук[99]. В 2015 году разработчики российского проекта Лунного микроспутника обратились в НПО им. Лавочкина с предложением запустить в качестве попутной нагрузки микроспутник для фотографирования поверхности Луны. Но разработчики Луны-25 отказались рассматривать этот вариант[100].
29 ноября 2017 года было заявлено, что запуск будет произведён с космодрома «Байконур»[101].
Запуск запланирован на 1 октября 2021 года, запасная дата пуска 30 октября 2021 года[102][103].
28 августа 2021 года источник в ракетно-космической отрасли сообщил СМИ, что запуск предварительно назначен на 25 мая 2022 года, в мае пусковое окно будет всего лишь 2-3 дня[104].
5 октября 2021 года глава Роскосмоса Дмитрий Рогозин в эфире Первого канала заявил, что запуск «Луны-25» сдвинут на два месяца — на июль 2022 года, поскольку пуск в этом месяце предпочтительнее по энергетике[105][106].
11 октября 2021 года научный руководитель ИКИ РАН академик Лев Зелёный на 12-м международном симпозиуме по исследованиям Солнечной системы сообщил, что запуск «Луны-25» отложили на июль 2022 года из-за технических проблем[107].
— В августе мы поймем точно, что получается по срокам. Второе пусковое окно — это февраль 2022 года и третье — это май 2022 года. Февральское окно мы отметаем, потому что там придется делать очень сложные орбитальные «телодвижения»
Глава Роскосмоса Дмитрий Рогозин о дате запуска «Луны-25», 3 июня 2021 года[108].
— Мы полетим тогда, когда результаты всех испытаний будут положительными. Если успеем на заявленную дату в октябре, полетим в октябре. Не будем успевать к этой дате — будем испытывать сколько понадобится, чтобы все хвосты подчистить. Могу определённо заявить, что никуда не полетим, пока все испытания не будут успешно завершены — из неудач «Марса-96» и «Фобоса-Грунта» все уроки извлечены.
Заведующий отделом ядерной планетологии ИКИ РАН Игорь Митрофанов о дате запуска «Луны-25», 16 августа 2021 года[109].
3 ноября 2021 года заведующий отделом ядерной планетологии ИКИ РАН Игорь Митрофанов сообщил СМИ, что окончательное решение по срокам запуска «Луны-25» будет принято в марте-апреле 2022 года, когда будет полное понимание по результатам всех наземных отработок аппарата. Ближайшей датой с точки зрения баллистических требований является 25 мая 2022 года, а хорошие баллистические условия сохранятся до июля 2022 года[110].
8 апреля 2022 года заместитель генерального конструктора по электрическим системам НПО им. Лавочкина Александр Митькин сообщил СМИ, что 18 июля «Луна-25» будет отправлена на космодром Восточный, а сам запуск состоится 22 августа[88][89].
15 апреля 2022 года глава Роскосмоса Дмитрий Рогозин сообщил СМИ, что дата запуска «Луны-25» зависит от результатов повторных испытаний прибора ДИСД-ЛР, без которого невозможно совершить мягкую посадку; дата запуска, обозначенная НПО им. Лавочкина (22 августа), может быть как раньше, так и позже (в сентябре)[111][112].
18 июля 2022 года руководитель Отдела планетных исследований и космохимии ГЕОХИ РАН академик РАН Михаил Маров сообщил СМИ, что запуск «Луны-25», вероятно, будет отложен до 2023 года[113]
19 июля 2022 года два источника в ракетно-космической отрасли сообщили СМИ, что доплеровский измеритель скорости и дальности ДИСД-ЛР производства концерна «Вега» госкорпорации «Ростех» признан по результатам испытаний мая-июня не соответствующим требованиям технического задания по точности. Чтобы обеспечить высокую вероятность мягкой посадки, потребуется доработка прибора или изменение схемы посадки и алгоритма управления движения аппаратом. Для реализации всех вариантов потребуется перенос запуска «Луны-25» как минимум на 2023 год[114].
7 сентября 2022 года глава Роскосмоса Юрий Борисов сообщил СМИ, что запуск «Луны-25» переносится на неопределенный срок, предположительно, на 2023 год[115][116]. В Роскосмосе сообщили, что причиной переноса является несоответствие характеристик доплеровского измерителя скорости и дальности (разработчик — АО "Концерн «Вега») требованиям технического задания. В настоящий момент НПО им. Лавочкина и кооперация, которая участвует в проекте, ведут анализ вариантов доработки схемы посадки и алгоритмов управления движением космического аппарата. Успешное выполнение этих мероприятий позволит обеспечить запуск «Луны-25» в июле-августе 2023 года[92]. «Росэлектроника» сообщила СМИ, что по рекомендации ИКИ РАН в настоящее время прорабатывается возможность проведения дополнительных испытаний ДИСД-ЛР над местностью, максимально соответствующей лунной поверхности по отражающим свойствам в радиодиапазоне электромагнитных волн[117].
— Без прибора ДИСД-ЛР невозможно совершить мягкую посадку. Мы в РАН решили, что нам нужна только победа, и лучше мы подождем один год, но будем уверены, что наш аппарат успешно сядет на Луну, как когда-то, в советское время успешно садились первые советские «Луны».
Научный руководитель ИКИ РАН, академик Лев Зелёный, 7 сентября 2022 года[118].
20 сентября 2022 года руководитель отдела ядерной планетологии ИКИ РАН Игорь Митрофанов сообщил СМИ, что запуск «Луны-25» может состояться в июле 2023 года. По словам Митрофанова, специалистам НПО им. Лавочкина необходимо провести дополнительные работы с приборами, которые контролируют движение аппарата во время посадки. В особенности, когда он приближается к поверхности Луны[119].

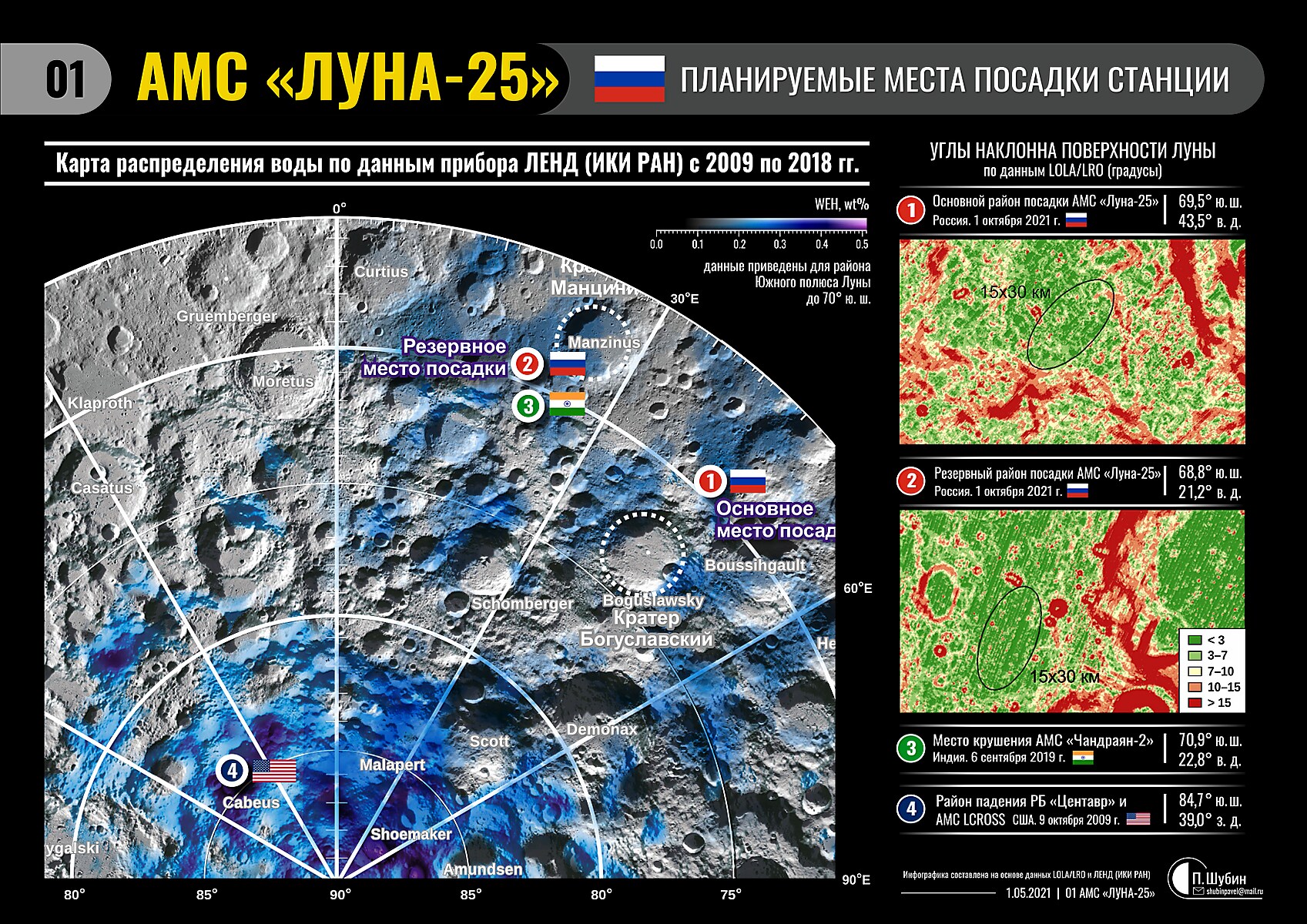

Критериями для выбора места посадки служат значения уклонов кратера, общая доля иллюминации. Также лунный аппарат должен находиться в месте, удобном для радиосвязи и зарядки солнечных батарей. Поиски районов посадки велись по картам, составленным на основе данных американского аппарата Lunar Reconnaissance Orbiter, в том числе на основе данных нейтронного детектора ЛЕНД, разработанного в ИКИ РАН.
В 2011 году были определены шесть возможных районов для посадки автоматических зондов — три на северном полюсе и три на южном. В 2013 году рассматривались только варианты посадки на южном полюсе, причём приоритет имели не научные соображения, а инженерные, поскольку главная задача самой миссии — отработка технологии посадки зондов для будущих миссий Роскосмоса. Район посадки для Луны-Глоб должен быть ровным и иметь размер около 30 километров. По состоянию на август 2015 года в качестве возможного варианта, в качестве модели для программной отработки посадки, рассматривался кратер Богуславский[120][121], однако в январе 2018 года ученые сообщили, что он не вошел в число благоприятных посадочных мест[122].
К середине 2016 года НПО им. Лавочкина совместно с ИКИ РАН из девяти возможных мест прилунения определили основную и резервную точку посадки[123]. При анализе принимались во внимание четыре аспекта:
область с наибольшей концентрацией воды;
технические ограничения при посадке (наклон аппарата при посадке должен быть не больше 15 градусов, в отличие от прилунения в экваториальной области, где посадка происходит практически перпендикулярно поверхности Луны);
особенности ретрансляции сигнала на Землю (передача радиосигнала с приполярных областей возможна лишь с перерывами, поэтому часть времени станция должна будет действовать в автоматическом режиме[6]);
наличие относительно ровной поверхности в предполагаемой области посадки.
В 2016 году основным претендентом на место посадки был выбран кратер Манцини. Окончательно место должно было быть утверждено в 2017 году. По состоянию на конец января 2018 года фигурировали два возможных места посадки — основной район, расположенный к северу от южного полярного кратера Богуславский с координатами около G, и резервный район к юго-западу от кратера Манцини с координатами около G. Кроме того, были уточнены инженерные требования к месту посадки: уклон местности не должен превышать 7 %, освещенность Солнцем должна составлять не менее 40 % от лунных суток, помимо этого должна быть обеспечена постоянная радиовидимость аппарата с Земли[124].
Посадка спускаемого зонда будет проходить по сценарию последних советских посадочных миссий, то есть аппарат будет двигаться по низкой полярной орбите вокруг Луны, а затем совершит торможение и вертикальный спуск. В отличие от посадок советских автоматических станций, последняя из которых имела место в 1976 году, «Луна-25» впервые в истории космонавтики будет направлена в полярный район Луны.
Перелёт к Луне займёт от 4,5 до 5,5 суток. На лунной полярной орбите станция пробудет от 3 суток до недели после чего совершит мягкую посадку[125].
В 2014 году, согласно проекту Федеральной космической программы на 2016—2025 годы, общий объём финансирования по созданию «Луны-25» должен был составить 2 млрд 980 млн рублей[126].
12 октября 2016 года на портале госзакупок был размещён контракт, согласно которому Роскосмос планирует потратить на создание «Луны-25» 4,5 млрд рублей до конца 2019 года[127].
13 декабря 2020 года на портале госзакупок был размещён контракт, согласно которому Роскосмос выделит НПО им. Лавочкина дополнительные 1,4 миллиарда рублей на завершение создания «Луны-25», лётные испытания, подготовку к запуску, запуск и выполнение программы научных исследований[128].
↑[hhttps://www.gazeta.ru/science/2021/08/16_a_13883018.shtml «Прибор наш, российский»: когда Россия полетит на Луну] (неопр.). Газета.ру (16 августа 2021). Дата обращения: 20 августа 2021. Архивировано 20 августа 2021 года.
Жирным шрифтом выделены пилотируемые запуски. В (скобках) указана планируемая дата запуска по UTC. Последнее обновление информации в шаблоне сделано 7 августа 2024 16:37 (UTC).
