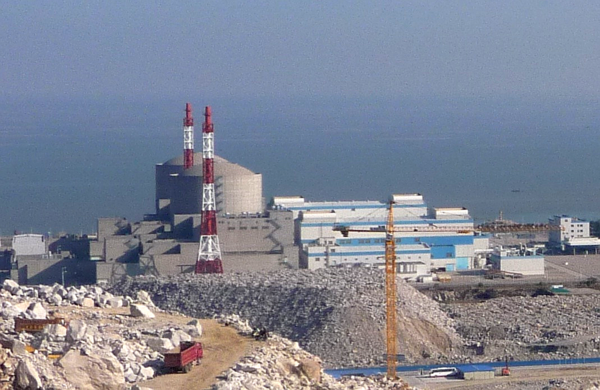

Тяньваньская АЭС
Тяньваньская атомная электростанция (Тяньваньская АЭС) расположена в Китае, в местечке Тяньвань (кит. 田湾) района Ляньюнь городского округа Ляньюньган в провинции Цзянсу, на берегу Жёлтого моря. Тяньваньская АЭС — самый крупный объект экономического сотрудничества с Россией. В основу сооружения Тяньваньской АЭС был положен российский проект АЭС-91 с реактором типа ВВЭР-1000. На август 2020 года построено и введено в эксплуатацию четыре энергоблока, на пятом энергоблоке произведён энергопуск, по прохождению всех испытаний энергоблок будет переведён в коммерческую эксплуатацию[1]. Всего же генплан этой АЭС предусматривает строительство 8 энергоблоков[2].
Общие сведения
| Тяньваньская АЭС | |
|---|---|
| Страна |
|
| Местоположение | Ляньюнь |
| Собственник | Китайская национальная ядерная корпорация и Атомстройэкспорт |
| Год начала строительства | 1999 год |
| Ввод в эксплуатацию | 12 мая 2006 года |
| Эксплуатирующая организация | Jiangsu Nuclear Power Corporation |
| Основные характеристики | |
| Электрическая мощность, МВт | 6608 МВт |
| Характеристики оборудования | |
| Количество энергоблоков | 6 |
| Строится энергоблоков | 2 |
| Тип реакторов | ВВЭР-1000 |
| Эксплуатируемых реакторов |
2 x 1 060 МВт 2 x 1 126 МВт 2 x 1 118 МВт |
| На карте | |
|
|
Общая информация
Сооружение первых двух блоков атомной электростанции «Тяньвань» вела российская компания «Атомстройэкспорт» (ASE) в соответствии с российско-китайским межправительственным соглашением, подписанным в 1992 году. На компанию было возложено выполнение обязательств по проектированию, поставке оборудования и материалов, монтажным работам и вводу станции в эксплуатацию, а также обучению китайского персонала.
Стоимость сооружения первой очереди Тяньваньской АЭС, первых двух энергоблоков мощностью по 1000 МВт каждый, составила $3 млрд (1,8 млрд евро).[3] Стоимость российского участия в сооружении второй очереди (3-й и 4-й блоки) составила 1,228 млрд евро, удешевления удалось достичь в том числе за счёт увеличения локализации производства с 50 до 70 %[4][5].
- реактор ВВЭР-1000
- турбогенераторные установки К-1000-60/3000
Также на АЭС используется уникальная технология, которую называют элементом технологий третьего поколения — ловушка для расплава активной зоны: под корпусом реактора установлена «ловушка» для задержания и расхолаживания расплавленной активной зоны. Она предусмотрена для того, чтобы в случае запроектной аварии расплавленные топливные и конструкционные материалы заполнили полость «ловушки» и не разрушили основание и фундамент под корпусом и зданием реактора. Это устройство имеет оригинальные технические решения, не имеющие аналогов в мировой практике сооружения АЭС. Его проект, разработанный российскими инженерами, успешно прошёл все экспертизы российских и китайских надзорных органов и получил одобрение МАГАТЭ.
В сооружении ТАЭС приняли участие:
- ЗАО Атомстройэкспорт — генеральный подрядчик;
- Санкт-Петербургский институт «Атомэнергопроект» — генеральный проектировщик;
- ОАО «Атомтехэнерго» — головная организация по вводу АЭС в эксплуатацию;
- ОКБ «Гидропресс» — разработчик реакторной установки;
- РНЦ «Курчатовский институт» — научное руководство проектом;
- ОАО «Ижорские заводы» — изготовитель основного оборудования первого контура (реактор, корпуса парогенераторов, компенсатор давления, гидроёмкости САОЗ, главный циркуляционный трубопровод);
- ОАО «Силовые машины»;
- немецкий концерн Siemens — автоматизированная система управления АЭС;
- 23-я Китайская строительная корпорация ядерной промышленности (CNI-23) — строительные и некоторые монтажные работы,
- ЗиО-Подольск — основное оборудование реакторного отделения атомной станции (парогенераторы)
- украинское ПАО ЭМСС — заготовки для корпуса реактора, парогенератора, главного циркуляционного насоса, главного циркуляционного трубопровода, коллектора и компенсатора давления, обечайки, фланцы, патрубки, днища и другие комплектующие[6]
а также многие другие предприятия, изготавливающие оборудование для АЭС. В различных работах были задействованы более 150 российских предприятий и организаций, кроме того, ряд электротехнического и осветительного оборудования, контрольно-измерительных приборов, оборудование лабораторий, часть трубопроводов низкого давления и часть трубопроводной арматуры был изготовлен китайскими предприятиями[7].
Основные события в истории Тяньваньской АЭС
- 25 декабря 1997 года состоялось подписание контракта с ЗАО «Атомстройэкспорт» на строительство станции[8].
- 20 декабря 2005 на Тяньваньской АЭС состоялся физический пуск первого энергоблока.
- 12 мая 2006 генератор первого энергоблока Тяньваньской АЭС был включён в Национальную электрическую сеть Китая. На начальном этапе энергоблок работал на 30-процентной мощности, которая будет постепенно наращиваться и достигнет номинальной к началу 2007 года.
- июнь 2007 года — первый энергоблок атомной станции сдан заказчику[8].
- 16 августа 2007 года сдан второй энергоблок станции, вместе с этим станция полностью запущена в гарантийную эксплуатацию, которая продлится в течение двух лет[8].
- 23 марта 2010 года Цзянсуская ядерная энергетическая корпорация (JNPC) и ЗАО Атомстройэкспорт подписали рамочный контракт на строительство второй очереди Тяньваньской АЭС (3-го и 4-го энергоблоков)[9].
- 27 декабря 2012 года прошла официальная церемония начала бетонирования фундамента третьего энергоблока. Начато сооружение второй очереди станции.
- 27 сентября 2013 года прошла официальная церемония начала бетонирования фундамента четвёртого энергоблока.
- 28 сентября 2017 года осуществлён завершающий этап физического пуска реакторная № 3 — установка энергоблока выведена на минимально контролируемый уровень мощности[10].
- 30 декабря 2017 года состоялся энергетический пуск энергоблока № 3[11].
- 6 марта 2018 года генеральный подрядчик строительства АЭС — Атомстройэкспорт, передала энергоблок № 3 заказчику — Цзянсунской ядерной энергетической корпорации для прохождения 24-месячной гарантийной эксплуатации[12].
- 25 августа 2018 года после проведения всех подготовительных работ в реактор энергоблока № 4 была установлена первая тепловыделяющая сборка, что является первым этапом физического пуска энергоблока[13].
- 30 сентября 2018 года реакторная установка энергоблока № 4 выведена на минимально контролируемый уровень мощности — завершающий этап физического пуска энергоблока[13].
- 27 октября 2018 года состоялся энергетический пуск энергоблока № 4[1].
- 27 июля 2020 года состоялся физический пуск энергоблока № 5[14].
- 8 августа 2020 года состоялся энергетический пуск энергоблока № 5[14].
- 4 октября 2020 года на энергоблока № 6 завершились холодные испытания[15][16].
- 28 ноября 2020 года стартовали “горячие” функциональные испытания энергоблока № 6 и успешно завершились 29 декабря того же года[17].
- 14 апреля 2021 года началась загрузка топлива в реактор энергоблока № 6[17].
- 11 мая 2021 года на энергоблоке № 6 состоялся энергетический пуск, энергоблок подключён к сети[18].
- 6 ноября 2018 года Атомстройэкспорт и Китайская национальная ядерная корпорация (China National Nuclear Corporation, CNNC) подписали контракты на проектирование блоков № 7 и № 8[19].
- 7 марта 2019 года Росатом и CNNC подписали контракт на строительство блоков № 7 и № 8.[20].
- Старт строительства 7-го блока официально объявлен 19 мая 2021 года во время торжественного телемоста с участием Президента Российской Федерации Владимира Путина и Председателя Китайской Народной Республики Си Цзиньпина.[21]
- 28 февраля 2022 года прошла церемония заливки первого бетона 8-го энергоблока Тяньваньской АЭС.[22]
Информация об энергоблоках
| Энергоблок | Тип реакторов | Мощность | Начало строительства |
Подключение к сети | Ввод в эксплуатацию | Закрытие | |
|---|---|---|---|---|---|---|---|
| Чистая | Брутто | ||||||
| Тяньвань-1[23] | ВВЭР-1000/428 | 990 МВт | 1060 МВт | 20.10.1999 | 12.05.2006 | 17.05.2007 | |
| Тяньвань-2[24] | ВВЭР-1000/428 | 990 МВт | 1060 МВт | 20.09.2000 | 14.05.2007 | 16.08.2007 | |
| Тяньвань-3[25] | ВВЭР-1000/428М | 1050 МВт | 1126 МВт | 27.12.2012 | 30.12.2017 | 14.02.2018 | |
| Тяньвань-4[26] | ВВЭР-1000/428М | 1050 МВт | 1126 МВт | 27.09.2013 | 27.10.2018 | 22.12.2018 | |
| Тяньвань-5[14] | ACPR-1000 | 1000 МВт | 1118 МВт | 27.12.2015 | 08.08.2020 | 08.09.2020 | |
| Тяньвань-6[27] | ACPR-1000 | 1000 МВт | 1118 МВт | 07.09.2016 | 11.05.2021 | 02.07.2021 | |
| Тяньвань-7 | ВВЭР-1200 | 1150 МВт | 1200 МВт | 19.05.2021[21] | 2028 (план) | ||
| Тяньвань-8 | ВВЭР-1200 | 1150 МВт | 1200 МВт | 28.02.2022 | 2028 (план) | ||
Примечания
- Комментарии
- Источники
