Белорусская АЭС

Белорусская АЭС[2] (белор. Беларуская атамная электрастанцыя[3], БелАЭС) — первая атомная электростанция (АЭС), типа АЭС-2006, в Белоруссии.

АЭС расположена у северо-западной границы Белоруссии, в треугольнике между агрогородками Ворняны, Гервяты и Михалишки[4], в 18 километрах от города Островец Гродненской области, в 40 км от столицы Литвы — Вильнюса. Физический запуск первого блока АЭС состоялся в августе 2020 года[5]. Официальный запуск первого блока Белорусской АЭС состоялся 7 ноября 2020 года с участием А. Лукашенко[6]. Лицензия на промышленную эксплуатацию первого энергоблока выдана 2 июня 2021 года[7]. 10 июня первый энергоблок БелАЭС был введён в промышленную эксплуатацию. Ежедневный объём производства электроэнергии первым энергоблоком БелАЭС составляет около 27—27,5 млн кВт⋅ч при общем объёме производства в белорусской энергосистеме порядка 95 млн кВт⋅ч[8].

Основной партнёр Белоруссии в проекте по строительству АЭС — российская компания «Атомстройэкспорт»; Россия предоставила Белоруссии кредит на строительство, на сумму 10 млрд долларов, сроком на 25 лет. На 1 марта 2021 года было использовано средств кредита на сумму 4,7 млрд долларов. Общая ориентировочная стоимость строительства составила порядка 6 млрд долларов[9].

3 ноября 2023 года генеральный директор "Росатома" Алексей Лихачёв передал президенту Белоруссии Александру Лукашенко символический паспорт объекта, который свидетельствует о готовности Белорусской АЭС к промышленной эксплуатации, и прокомментировал:

Срок службы от 60 лет. Рассчитываем, что до 100 будет работать[10].

Общие сведения
Белорусская АЭС
Белорусская атомная электростанция
Страна  Белоруссия
Местоположение Островецкий район, Гродненская область
Собственник Белэнерго[1]
Статус введена в эксплуатацию
Год начала строительства 2013
Ввод в эксплуатацию

1-й блок — 7 ноября 2020 года

2-й блок — 3 ноября 2023 года
Основные характеристики
Электрическая мощность, МВт планируется 2400 МВт
Характеристики оборудования
Количество энергоблоков 2
Тип реакторов ВВЭР-1200 (АЭС-2006)
Прочая информация
Сайт РУП «Белорусская АЭС»
На карте
Белорусская АЭС (Белоруссия)
Красная точка
Белорусская АЭС

Участники проекта

Строительство Белорусской АЭС обойдётся Белоруссии в 11 млрд долларов[11].

Строительство

Проектирование

Белорусская АЭС (Белоруссия)
Красная точка
Краснополянская
Красная точка
Кукшиновская
Красная точка
Островецкая
Рассмотренные площадки во время проектирования

Первый ядерный реактор в Белоруссии был построен в посёлке Сосны под Минском[12].

Проект строительства Белорусской АЭС впервые рассматривался в конце 1960-х — начале 1970-х годов. Предлагалось построить её на берегу озера Снуды в Браславском районе Витебской области или у посёлка Брожа в Бобруйском районе Могилёвской области. В 1971 году ЦК КПСС и Совет Министров СССР поддержали строительство АЭС на Снудской площадке, но в следующем году Минэнерго и Минсредмаш СССР добились переноса на более благоприятную с геологической и экономической точек зрения площадку на литовском берегу озера Дрисвяты, где построили Игналинскую АЭС.

В конце 1970-х — 1980-х годах рост потребностей в электроэнергии вновь сделал актуальным вопрос о строительстве АЭС. Рассматривались варианты её размещения в Берёзовском и Столинском районах Брестской, Рогачёвском районе Гомельской, Витебском, Оршанском и Чашникском районах Витебской области, но по ряду причин выбор был сделан в пользу новой площадки на берегу озера Селява в Крупском районе Минской области.

В 1983 году в Руденске, недалеко от Минска, началось строительство Минской АТЭЦ: союзные власти рекомендовали расширять именно её, а Белорусскую АЭС строить позже. В 1988 году, после аварии на Чернобыльской АЭС, от строительства АЭС отказались под давлением общественности[13]. На площадке же в Руденске была возведена Минская ТЭЦ-5.

Вопрос о строительстве в Белоруссии АЭС прорабатывался и в начале 1990-х годов. Национальной академией наук было определено более 70 потенциальных площадок для размещения станции[14]. В дальнейшем многие площадки отсеялись по различным причинам. В результате, когда в 2006 году к вопросу о строительстве АЭС вернулись, было определено 4 возможных варианта размещения станции:

В декабре 2008 года в качестве места строительства определена Островецкая площадка[18].

Участвовать в строительстве, кроме России, были готовы ряд стран (Франция[19], США, Китай[20], Чехия и др.) Белорусской стороной было сделано предложение Китаю и США поучаствовать в строительстве АЭС. При этом посол России в Белоруссии А. Суриков озвучил следующую позицию[20]: «Участие американцев в строительстве АЭС я исключаю по политическим мотивам. Если к финансированию строительства АЭС подключится Китай, у меня есть сомнения, что Россия будет участвовать в реализации проекта.»

15 марта 2011 года, в ходе визита премьер-министра России В. Путина в Минск, было объявлено о подписании соглашения о сотрудничестве в строительстве АЭС, были даны гарантии кредитования.

Предполагалось, что проект Белорусской АЭС может оказаться невыгоден России, так как Польша, Литва, Белоруссия и Калининградская область имели планы построить в ближайшие годы атомные станции (к 2016 году российская сторона предполагала ввести в эксплуатацию Балтийскую АЭС под Калининградом (отчасти будет конкурировать в экспорте электроэнергии)[21], но в 2013 году строительство Балтийской АЭС было приостановлено, однако позже С. Кириенко заявил, что проект будет реализован с переносом срока сдачи в эксплуатацию (на 2019 год — подобные разговоры уже не велись); проект Висагинской АЭС также заморожен)[22]. Тем не менее, 11 октября 2011 года ЗАО «Атомстройэкспорт» и ГУ «Дирекция строительства атомной электростанции» (Белоруссия) подписали контрактное соглашение по сооружению энергоблоков № 1 и № 2 АЭС на Островецкой площадке в Гродненской области[23].

При экономическом обосновании строительства АЭС ожидалось, что электропотребление в Белоруссии к 2020 году значительно вырастет и достигнет 47 млрд кВт⋅ч, но к 2016 году этот прогноз был пересмотрен до 39,9 млрд кВт⋅ч, что создало потребность в дополнительных мерах по обеспечению баланса электрических мощностей (изыскивание возможностей экспорта, увеличение потребления электроэнергии для отопления и горячего водоснабжения, расширение использования электротранспорта)[24]. По текущему прогнозу Министерства энергетики, к концу 2025 года потребление электроэнергии в Белоруссии вырастет и составит около 44 млрд кВт⋅ч, а к 2030 году достигнет 47 млрд кВт⋅ч[25].

Нормы
  • Закон «О радиационной безопасности населения Республики Беларусь» определяет основы правового регулирования в области обеспечения радиационной безопасности населения. Направлен на создание условий, обеспечивающих охрану жизни и здоровья людей от вредного воздействия ионизирующего излучения[26].
  • Постановлением Совета Министров Республики Беларусь от 22.03.2018 № 211 утверждён план защитных мероприятий при радиационной аварии на Белорусской атомной электростанции (внешний аварийный план). Планом чётко определена организация первоочередных защитных мероприятий по защите населения и территорий, в том числе определены задачи государственных органов, облисполкомов, Минского горисполкома, организаций по защите населения и территорий, обеспечению действий сил ГСЧС при возникновении радиационных аварий[27].

Стоимость проекта

Общая стоимость строительства оценивается приблизительно в 9 млрд долларов: 6 млрд на строительство энергоблоков и 3 млрд на создание инфраструктуры: жилого городка для работников АЭС, подъездных железнодорожных путей, линий электропередачи и прочее[28].

Предполагаемый срок окупаемости — 15—20 лет[29].

Финансирование

В связи с отсутствием достаточных финансов на строительство АЭС у белорусской стороны, предполагалось получение кредита у России в размере 6 млрд долл. Позднее, в 2009 году, Белоруссия запросила кредит в 9 млрд долл. — дополнительные 3 млрд долл. необходимы для строительства инфраструктуры; причём все средства — свободными деньгами. Российская сторона выразила сомнения в возможности Белоруссии обслуживать кредит, а также в целевом расходовании средств на строительство АЭС, а не на поддержание экономики Белоруссии. В связи с этим российской стороной было внесено предложение о необходимости создания из станции совместного предприятия, но белорусская сторона с данным предложением не согласилась[30][31][32][33][34][35].

25 ноября 2011 года было заключено соглашение между Правительством Республики Беларусь и Правительством Российской Федерации о строительстве Белорусской АЭС. Согласно этому соглашению, Россия обязалась предоставить Белоруссии кредит на сумму 10 млрд долл.; генеральным проектировщиком и подрядчиком выступит «группа компаний ASE», оборудование предполагается закупать на открытых торгах. Кредит России составил 90 % от суммы строительства АЭС, остальные 10 % предоставляет Белоруссия[36]. Погашение кредита начнётся через полгода после ввода АЭС в эксплуатацию (но не позже 1 апреля 2021 года) и будет осуществляться в долларах до 2035 года равными долями каждые полгода. На половину использованной части кредита начисляется 5,23 % годовых, на вторую — плавающая ставка LIBOR (около 1 % или меньше) + 1,83 % годовых[37]. Ежегодные платежи по этому кредиту в 2021—2035 годах оцениваются в 1 млрд долларов[38].

В апреле 2019 года начаты переговоры об увеличении срока кредита с 25 до 35 лет (с момента сдачи строительства АЭС) и уменьшении процентной ставки[36]. В марте 2021 года в России был ратифицирован закон об изменении белорусско-российского межправительственного соглашения о кредите на строительство БелАЭС. Предусмотрено продление периода использования кредита на 2 года — до конца 2022 года; перенос даты начала погашения основного долга по кредиту с 1 апреля 2021 года на 1 апреля 2023 года; замена действующей смешанной процентной ставки по кредиту на фиксированную процентную ставку в размере 3,3 % годовых.

Во время ратификации официальный представитель правительства РФ, заместитель министра финансов Тимур Максимов сообщил, что по состоянию на 1 марта 2021 года из 10 млрд долларов, предусмотренных на строительство БелАЭС, использовано средств кредита на сумму 4,7 млрд долларов. По его словам, общая ориентировочная стоимость строительства составит порядка 6 млрд долларов[39].

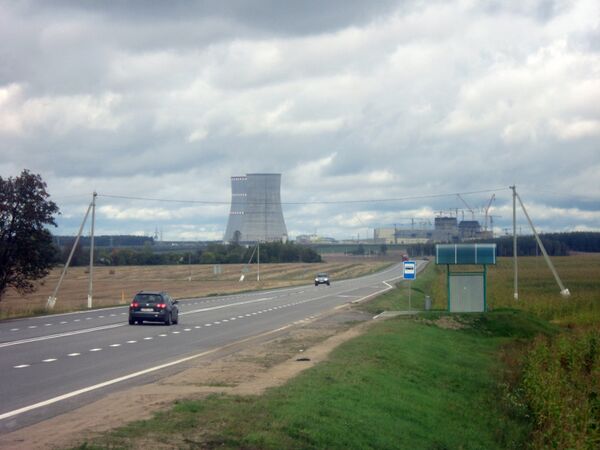

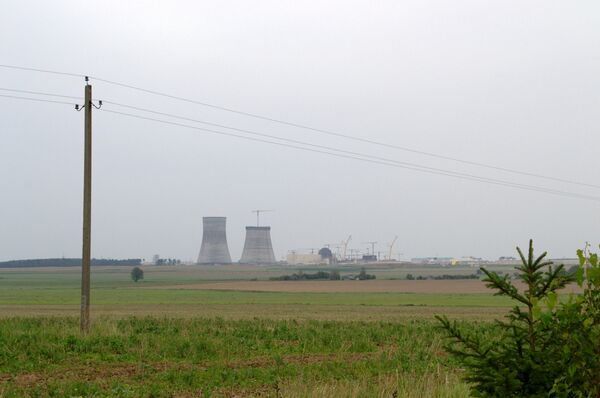

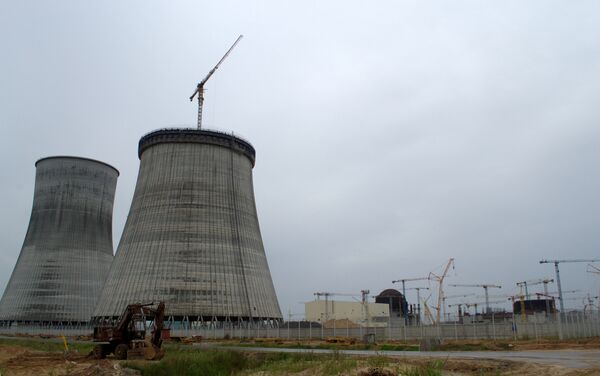

Ход строительства

2 ноября 2013 года президент страны А. Лукашенко подписал указ № 499 «О сооружении Белорусской атомной электростанции», который позволяет генеральному подрядчику, российскому ЗАО «Атомстройэкспорт», начать сооружение Белорусской АЭС[40][41].

Первый энергоблок

Работы по выемке грунта начались в конце 2011 года[42].

26 декабря 2015 года на станцию доставлен корпус реактора первого энергоблока; 27 января 2016 года начат его монтаж.

11 декабря 2017 на первом энергоблоке начат этап пролива активных и пассивных систем безопасности на открытый реактор[43]. 15 июня 2018 на первом энергоблоке в рамках подготовки систем и оборудования реакторного отделения к холодно-горячей обкатке завершился монтаж системы преднапряжения защитной оболочки[44]. 29 октября 2018 по завершении этапа пролива активных и пассивных систем безопасности на открытый реактор в рамках проводимых пусконаладочных работ началась сборка реактора первого энергоблока[45][46]. 5 апреля 2019 стартовал первый этап предпусковых наладочных работ перед загрузкой топлива в первый энергоблок[47]. 1 сентября 2019 на первом энергоблоке выполнены гидравлические испытания систем и оборудования первого контура на плотность и прочность[48]. 1 ноября 2019 года на 1-м энергоблоке завершились испытания герметичного ограждения здания реактора на плотность и прочность[49]. 11 декабря 2019 года на 1-м энергоблоке началась горячая обкатка реакторной установки[50]. 15 апреля 2020 года на 1-м энергоблоке завершилась горячая обкатка реакторной установки[51].

6 мая 2020 года на площадку 1-го энергоблока доставлена первая партия ядерного топлива[52]. 7 августа 2020 года на 1-м энергоблоке началась загрузка ядерного топлива[53]. 11 октября 2020 года реактор 1-го энергоблока выведен на минимально контролируемый уровень мощности[54].

3 ноября 2020 первый энергоблок был подключён к сети. 7 ноября прошла церемония запуска первого энергоблока, с участием Александра Лукашенко[6].

8 ноября 2020 года произошла поломка итальянских измерительных трансформаторов[55], вследствие чего первый энергоблок был отключён[56]. 19 ноября его работа была возобновлена[57].

21 декабря были завершены испытания, связанные с энергетическим пуском блока[58]. 22 декабря первый энергоблок введён в опытно-промышленную эксплуатацию[59].

12 января 2021 года первый энергоблок БелАЭС выведен на 100 % мощности[60], 16 января отключён от сети после срабатывания системы защиты[61][62]. 21 января энергоблок был снова подключён в сеть[63].

2 июня 2021 года первый блок введён в промышленную эксплуатацию[64].

10 июня 2021 года подписан акт приёмки в эксплуатацию пускового комплекса энергоблока № 1 Белорусской АЭС[65].

12 июля на первом энергоблоке БелАЭС сработала автоматическая защита генератора. Блок отключён от сети, проводилась диагностика технологических систем и узлов турбогенератора[66].

4 октября в 18:20 первый энергоблок Белорусской атомной электростанции включён в сеть[67].

Второй энергоблок

К концу мая 2014 года вырыт котлован и начаты работы по возведению фундамента здания энергоблока № 2[68].

2 декабря 2017 года установлен в проектное положение корпус реактора на втором энергоблоке[69]. 29 декабря 2017 года на 2-м энергоблоке приступили к установке на штатное место первого парогенератора. 3 апреля 2018 года на 2-м энергоблоке завершено бетонирование купола внутренней защитной оболочки. Дан старт монтажу системы преднапряжения защитной оболочки[70]. 13 апреля 2018 года на 2-м энергоблоке началась сварка главного циркуляционного трубопровода[71]; 22 июня — завершена[72].

17 июня 2020 года на 2-м энергоблоке начался этап пролива активных и пассивных систем безопасности на открытый реактор. Этот этап предшествует гидравлическим испытаниям реакторной установки[73].

В марте 2021 года была завершена сборка реактора для обеспечения проведения этапа холодно-горячей обкатки. Процесс сборки включал установку внутрикорпусных элементов, загрузку в реактор имитаторов тепловыделяющих сборок, установку блока защитных труб и верхнего блока — крышки реактора[74]. В начале июня завершены гидроиспытания первого и второго контуров[75]. Следующим этапом будет горячая обкатка.

4 октября 2021 года на втором энергоблоке успешно завершился этап «горячей» обкатки реакторной установки[76][77].

До конца 2021 года планируется загрузка свежего ядерного топлива в активную зону реакторной установки второго энергоблока БелАЭС. Топливо было доставлено в апреле, прошло входной контроль. Ввод в эксплуатацию второго энергоблока запланирован на 2022 год[78].

22 декабря 2021 года была начата загрузка ядерного топлива в реактор второго энергоблока. 27 декабря было объявлено о завершении процесса загрузки[79].

26 апреля 2022 года осуществлён физический пуск реактора второго энергоблока[80].

24 октября 2023 года МЧС Белоруссии выдало официальное разрешение на эксплуатацию второго энергоблока[10].

3 ноября 2023 года генеральный директор "Росатома" передал Александру Лукашенко символический паспорт БелАЭС, свидетельствующий о её полной готовности к промышленной эксплуатации[81].

Ядерные материалы

8 ноября министр энергетики Беларуси Виктор Каранкевич и генеральный директор госкорпорации «Росатом» Алексей Лихачев подписали межправительственное соглашение о сотрудничестве в области перевозки ядерных материалов. Соглашение определяет порядок перевозки ядерных материалов между странами[82].

Меры по интеграции атомной станции в энергосистему страны

По заявлению министра энергетики Республики Беларусь В. Каранкевича электроэнергия с БелАЭС поступает во все регионы страны благодаря тому, что было построено около 1600 км высоковольтных электросетей, модернизированы четыре системообразующие электрические подстанции, введена в эксплуатацию подстанция ​​330 кВ «Поставы», на 20 энергообъектах введены в действие современные электрокотлы суммарной мощностью 916 МВт[83].

Инцидент в ходе такелажных работ

26 июля 2016 года Министерство энергетики Республики Беларусь сообщило, что произошла «внештатная ситуация на площадке хранения корпуса реактора при проведении такелажных работ по его перемещению в горизонтальной плоскости»[84].

Первый заместитель генерального директора «Росатома» Александр Локшин заявил, что в ночь с 9 на 10 июля субподрядчик отклонился от инструкции при перемещении корпуса реактора.

11 августа министр энергетики В. Потупчик сообщил о том, что корпус реактора будет заменён[85], с чем согласился «Росатом»[86]. 12 августа Госатомнадзор МЧС РБ подтвердил необходимость замены корпуса реактора из-за невозможности гарантировать расчётный срок службы[87].

В дальнейшем корпус первого реактора, заменить который попросила белорусская сторона, может быть использован для других проектов. «Он может быть использован на нашей площадке, например, на Ленинградской АЭС. Мы пока ещё судьбу этого корпуса детально не обсуждали, но мы сооружаем так много новых блоков по подобным проектам, что точно применение ему найдём», — заявил Локшин в сентябре 2016 года[88].

Технические параметры

Запланировано, что на станции будет два энергоблока с реакторами типа ВВЭР-1200 (В-491) мощностью до 1200 МВт каждый. Проектируемая мощность АЭС составляет 2400 МВт[89].

Энергоблоки

Энергоблоки

Энергоблок Тип реакторов Мощность Начало
строительства
Подключение
к сети
Ввод в
эксплуатацию
Закрытие
Чистый Брутто
Беларусь-1 ВВЭР-1200/491 1110 МВт 1194 МВт 06.11.2013 03.11.2020[90] 10.06.2021[7][91][92]
Беларусь-2 ВВЭР-1200/491 1110 МВт 1194 МВт 03.06.2014[93] 13.05.2023[94] 01.11.2023

Топливо

Свежее

В качестве топлива будут использованы стандартные тепловыделяющие сборки производства АО «ТВЭЛ», с обогащением 3,8—4,5 %, профилированные гадолинием. Топливная кампания составит 5—6 лет, после чего топливо будет храниться в бассейне выдержки на АЭС примерно 5—10 лет, до снижения остаточного тепловыделения до приемлемого уровня. Затем топливо будет погружено в транспортно-упаковочные контейнеры и вывезено на предприятия АО «ТВЭЛ» для переработки в новое топливо.

Отработавшее

Межправительственным соглашением Белоруссии и России предусмотрена гарантия поставки топлива в течение всего срока эксплуатации АЭС и возврат отработавшего топлива российского производства. Отработавшее топливо от других поставщиков не забирается[95].

Эксплуатация

В феврале 2021 года станцией был выработан первый млрд кВт⋅ч[96].

С 12 июля по 4 октября первый энергоблок был отключен из-за срабатывания защиты и необходимости замены элемента возбудителя турбогенератора[97]. После завершения ремонта первый энергоблок был вновь включён в сеть, а 12 октября вышел на свою мощность — 1170 МВт[98].

27 октября 2021 года министр энергетики Республики Беларусь В. Каранкевич отметил, что с момента включения в объединенную энергосистему 3 ноября 2020 года первый энергоблок БелАЭС выработал 4,3 млрд кВт⋅ч электроэнергии, что позволило заместить 1,2 млрд м3 природного газа[83][99].

В октябре 2021 года один энергоблок ежедневно вырабатывал 28 млн кВт⋅ч, что составляло 25 % от общего объема производства электрической энергии в стране[100].

17 ноября первый энергоблок был отключен под действием автоматики, после этого был прекращен экспорт электроэнергии на Украину.

26 апреля 2022 года первый энергоблок остановлен для планового ремонта и первой частичной перегрузки ядерного топлива[101][102]. Ремонт был закончен 22 августа 2022 года[103].

Политико-экономические аспекты

Белоруссия потребляет около 36—37 млрд кВт·ч электроэнергии в год, на 95 % эта энергия вырабатывается из российского газа[104]. После запуска БелАЭС на ней будет вырабатываться дополнительно 18 млрд кВт·ч электроэнергии. Строительство АЭС должно снизить потребление Белоруссией газа на 5 млрд м³ в год (до запуска АЭС — 18 млрд м³), а выбросы парниковых газов в атмосферу — на 7−10 млн тонн ежегодно[105]. Однако снижения стоимости электроэнергии для населения Белоруссии не произойдёт[106].

Министр энергетики Белоруссии Виктор Каранкевич заявил[107]: «Белорусская атомная станция строится в рамках диверсификации топливно-энергетических ресурсов и поставщиков. Беларусь нацелена в полном объёме обеспечить себя собственными энергоресурсами. С учётом строительства атомной станции экспортный потенциал значительно возрастёт. Это даст возможность поставок электроэнергии на различные рынки».

Экспорт электроэнергии

Литва, после остановки в 2009 году Игналинской АЭС, из нетто-экспортёра превратилась в нетто-импортёра электроэнергии, закупая её у Белоруссии, Польши и (через подводные энергомосты) у скандинавских стран. Потребность Литвы в импорте составляет около 8 млрд кВт·ч, то есть около 45 % от будущей годовой генерации Островецкой АЭС[108]. Белоруссии было бы выгодно экспортировать часть электроэнергии в Евросоюз, где стоимость электроэнергии довольно высока, особенно после остановки АЭС в Германии.

Литва ещё с 2016 года собиралась блокировать импорт электроэнергии из Белоруссии и пыталась договориться о недопуске электроэнергии с БелАЭС с Латвией, Эстонией, Польшей и Финляндией, но эту инициативу тогда поддержала только Польша[109].

Согласно сообщению министра энергетики Белоруссии Владимира Потупчика, «экспорт электроэнергии в Литву в 2017 году составил 146,5 млн кВт·ч, а только в 1 квартале 2018 года — уже 381,9 млн кВт·ч»[110], поэтому в Минске по-прежнему считают абсурдными заявления литовской стороны о бойкоте поставок электроэнергии с Белорусской АЭС.

К 2025 году страны Балтии планируют отключиться от энергетического кольца с Россией и Белоруссией, так называемого БРЭЛЛ[104].

Формально Литва прекратила коммерческий импорт электроэнергии из Белоруссии с ноября 2020 года, когда БелАЭС начала вырабатывать электричество. Однако с запуском станции страна не смогла отказаться от белорусского электричества из-за его дефицита в Литве, закупки продолжаются через посредников[111].

Как заявил 5 февраля 2021 года глава Минэнерго республики Дайнюс Крейвис, за последние 10 суток через литовско-белорусскую перемычку поступило 154 млн кВт⋅ч, из них 50 % или 77 млн кВт⋅ч — это электроэнергия, полученная на БелАЭС, а ещё 50 % — электричество из России. Чиновник рассказал на заседании Комитета национальной безопасности и обороны Сейма Литвы, что энергию Вильнюс по бумагам покупает на латвийской бирже, однако границу с Латвией электричество не пересекает, а напрямую поступает из Белоруссии. Он отметил, что власти уже потратили 4 млн евро за полученное электричество из Белоруссии, а за год заплатят Минску 120 миллионов евро. Крейвис убежден, что полученные деньги белорусское руководство потратит на постройку второго и третьего энергоблоков, и получится, что Литва сама профинансирует объект[112].

13 сентября литовский регулятор единогласно одобрил план Литвы по снижению максимальной пропускной способности электросетей, ведущих из Белоруссии в Литву[113]. По факту 19 октября, после выхода первого энергоблока из ремонта, перетоки из Белоруссии в Литву кратно возросли и достигли максимума за полгода[114].

Миссии МАГАТЭ

С 2010 года в Беларуси регулярно проходят миссии МАГАТЭ, в ходе которых группы экспертов, возглавляемые сотрудниками МАГАТЭ, сравнивают существующую на объектах рабочую практику с нормами МАГАТЭ. На основании проведённой оценки разрабатывается отчёт, содержащий описание положительной практики эксплуатации (признаваемой таким образом на международном уровне), а также предложения и рекомендации.

  • EPREV в Беларуси — начало 4 октября 2010
  • Миссия EduTA в Беларуси — начало 30 мая 2011
  • INIR 1, 2 миссии в Беларуси — начало 18 июня 2012
  • Миссия IRRS в Беларуси — начало 2 октября 2016
  • Миссия SEED в Беларуси — начало 16 января 2017
  • EPREV миссия в Беларуси — начало 8 октября 2018
  • Pre-OSART миссия в Беларуси — начало 5 августа 2019
  • INIR 3 миссия в Беларуси — начало 24 февраля 2020
  • IPPAS миссия в Беларуси — начало 27 июня 2021
  • ENSREG миссия в Беларуси — начало 31 августа 2021[115]
  • Pre-OSART миссия в Беларуси — начало 25 октября 2021 года[116]

Отчёты о результатах проверок опубликованы на сайте МАГАТЭ[117].

Примечания

  1. РУП «Белорусская атомная электростанция» - О станции
  2. РУП «Белорусская атомная электростанция» — Главная. www.belaes.by. Дата обращения: 10 июня 2019. Архивировано 8 июня 2019 года.
  3. РУП «Беларуская атамная электрастанцыя» — Галоўная. www.belaes.by. Дата обращения: 10 июня 2019. Архивировано 18 июня 2019 года.
  4. Гугл-карты Архивная копия от 19 июля 2021 на Wayback Machine.
  5. Первый энергоблок БелАЭС полностью введут в эксплуатацию в начале 2021 года. Российская газета. Дата обращения: 21 августа 2020. Архивировано 30 октября 2020 года.
  6. 1 2 Первый энергоблок БелАЭС запущен – он работает на мощности 400 МВт, Минск-Новости. Архивировано 30 ноября 2020 года. Дата обращения: 10 ноября 2020.
  7. 1 2 Белорусской АЭС выдана лицензия на эксплуатацию энергоблока № 1. mchs.gov.by. Дата обращения: 4 июня 2021. Архивировано 4 июня 2021 года.
  8. Первый энергоблок БелАЭС ежедневно вырабатывает около 27 млн кВт⋅ч электроэнергии | БелАЭС: новости со стройплощадки. БелТА. Дата обращения: 6 июля 2021. Архивировано 9 июля 2021 года.
  9. Путин подписал закон о ратификации протокола, реструктуризирующего кредит для БелАЭС | БелАЭС: новости со стройплощадки. БелТА. Дата обращения: 13 сентября 2021. Архивировано 13 сентября 2021 года.
  10. 1 2 Лихачев передал Лукашенко символический паспорт БелАЭС. https://tass.ru (3 ноября 2023). Дата обращения: 14 ноября 2023.
  11. Строительство БелАЭС обойдется в 11 млрд долларов Архивная копия от 20 октября 2020 на Wayback Machine // naviny.by
  12. «Беларускі ядзерны…» // Сацыялістычны шлях (Ушачы) № 14 (3308), серада 14 лютага 1962 г.
  13. Монзуль В. Ю. Мирный атом в БССР Архивная копия от 11 февраля 2018 на Wayback Machine // Беларуская думка № 1 2018 — С. 63—70.
  14. Почему белорусская АЭС разместится именно в Гродненской области. Архивная копия от 27 марта 2009 на Wayback Machine // TUT.BY, 20.01.2009.
  15. Краснополянская площадка Архивная копия от 30 октября 2020 на Wayback Machine.
  16. Кукшиновская площадка Архивная копия от 28 декабря 2020 на Wayback Machine.
  17. Островецкая площадка Архивная копия от 28 декабря 2020 на Wayback Machine.
  18. Белорусскую атомную станцию построят в Островце.
  19. Франция хочет строить в Белоруссии «самую лучшую и безопасную» АЭС.
  20. 1 2 Белоруссия пытается вызвать у России атомную ревность?
  21. АЭС для Белоруссии: зря не договорились с французами?
  22. Строительство белорусской АЭС отложено на неопределённый срок Архивная копия от 2 августа 2010 на Wayback Machine.
  23. Россия и Белоруссия подписали контракт на строительство первой АЭС в Белоруссии. РБК. Дата обращения: 11 октября 2011. Архивировано из оригинала 21 января 2012 года.
  24. Закревский В. А. Возобновляемая энергетика — «за» и «против» Архивная копия от 11 июля 2018 на Wayback Machine // Энергетическая стратегия. — 2017. — № 1. — С. 11—13.
  25. Потребление электроэнергии в Беларуси к концу 2025 года возрастет до 44 млрд кВт/ч — Минэнерго (рус.). www.belta.by (2 декабря 2020). Дата обращения: 30 марта 2021. Архивировано 9 апреля 2021 года.
  26. Белорусская АЭС. Архивировано 20 ноября 2011 года.
  27. Утверждён план защитных мероприятий при радиационной аварии на Белорусской атомной электростанции (внешний аварийный план) Архивная копия от 2 апреля 2018 на Wayback Machine.
  28. Время перемен для белорусской энергетики. www.ng.ru. Дата обращения: 12 апреля 2020. Архивировано 17 июля 2020 года.
  29. Срок окупаемости Белорусской АЭС может составить 15—20 лет. Салідарнасць. Дата обращения: 7 апреля 2019. Архивировано 7 апреля 2019 года.
  30. А. Кожемякин. Россия может не дать кредит Белоруссии на строительство АЭС? Экономика. Белорусские новости (31 мая 2009). Дата обращения: 18 января 2011.
  31. Белоруссия официально запросила у России кредит в 9 млрд. долларов на строительство АЭС. Финансы. Белорусские новости (2 июня 2009). Дата обращения: 18 января 2011.
  32. РФ выдвинула Белоруссии новые условия по кредиту на АЭС. Белорусские новости (15 марта 2010). Дата обращения: 18 января 2011. Архивировано из оригинала 30 января 2015 года.
  33. Н. Радов. Белорусская АЭС — экономический проект или политическая авантюра? Аналитика. REGNUM Белоруссия (11 августа 2010). Дата обращения: 18 января 2011. Архивировано из оригинала 3 декабря 2012 года.
  34. Россия посчитала, сколько ей будет стоить белорусская АЭС. Экономика. Белорусские новости (15 марта 2010). Дата обращения: 2011-20-01.
  35. Россия готова кредитовать строительство белорусской АЭС. Новости. Финанс (2011-20-01). Дата обращения: 18 января 2011. Архивировано из оригинала 30 января 2015 года.
  36. 1 2 Беларусь и Россия обсуждают продление срока кредита на строительство БелАЭС на 10 лет — Каранкевич. БелТА. Дата обращения: 7 апреля 2019. Архивировано 5 апреля 2019 года.
  37. Стала известна стоимость кредита для строительства БелАЭС. Дата обращения: 27 июня 2019. Архивировано из оригинала 27 июня 2019 года.
  38. Зачем Беларусь «сбивает» цену БелАЭС Архивная копия от 27 июня 2019 на Wayback Machine // zautra.by.
  39. Федеральный закон от 24.03.2021 № 46-ФЗ. Официальный интернет-портал правовой информации. Дата обращения: 30 марта 2021. Архивировано 5 мая 2021 года.
  40. Президент Белоруссии дал отмашку началу строительства АЭС Архивная копия от 9 ноября 2013 на Wayback Machine // odnako.org.
  41. Указ «О сооружении Белорусской атомной электростанции» Архивная копия от 9 ноября 2013 на Wayback Machine // pravo.by № 499, 2 ноября 2013 года.
  42. Работы по строительству АЭС в Белоруссии начнутся в сентябре. Дата обращения: 24 марта 2011. Архивировано из оригинала 24 марта 2011 года.
  43. На энергоблоке № 1 Белорусской АЭС начат этап пролива систем на открытый реактор. Росатом. Дата обращения: 4 ноября 2018. Архивировано 5 ноября 2018 года.
  44. На энергоблоке № 1 Белорусской АЭС завершен монтаж системы преднапряжения защитной оболочки. Росатом. Дата обращения: 4 ноября 2018. Архивировано 4 ноября 2018 года.
  45. На энергоблоке № 1 Белорусской АЭС завершен этап пролива систем на открытый реактор. Росатом. Дата обращения: 4 ноября 2018. Архивировано 4 ноября 2018 года.
  46. Строительство Белорусской АЭС идет по графику. Росатом. Дата обращения: 4 ноября 2018. Архивировано 4 ноября 2018 года.
  47. ASE начала предпусковые испытания первого блока Белорусской АЭС. Интерфакс-Запад. Дата обращения: 6 апреля 2019. Архивировано 6 апреля 2019 года.
  48. Росатом. На энергоблоке № 1 Белорусской АЭС успешно выполнены гидравлические испытания трубопроводов и оборудования первого контура. https://ase-ec.ru+(2 сентября 2019). Дата обращения: 2 сентября 2019. Архивировано 12 октября 2019 года.
  49. На первом энергоблоке Белорусской АЭС завершились испытания гермооболочки. Росатом. www.rosatom.ru. Дата обращения: 2 ноября 2019. Архивировано 1 ноября 2019 года.
  50. На первом энергоблоке Белорусской АЭС началась горячая обкатка оборудования реакторной установки. Росатом. www.rosatom.ru. Дата обращения: 11 декабря 2019. Архивировано 11 декабря 2019 года.
  51. На пусковом энергоблоке №1 Белорусской АЭС завершилась горячая обкатка. Росатом. www.rosatom.ru. Дата обращения: 16 апреля 2020. Архивировано 15 июля 2020 года.
  52. На стройплощадку блока № 1 Белорусской АЭС доставлено ядерное топливо для начальной загрузки в реактор. Росатом. www.rosatom.ru. Дата обращения: 6 мая 2020. Архивировано 13 мая 2020 года.
  53. На энергоблоке № 1 Белорусской АЭС началась загрузка ядерного топлива. www.rosatom.ru. Росатом (7 августа 2020). Дата обращения: 7 августа 2020. Архивировано из оригинала 11 августа 2020 года.
  54. нергоблок № 1 Белорусской АЭС вышел на минимально контролируемый уровень мощности. Росатом. Дата обращения: 11 октября 2020. Архивировано 12 октября 2020 года.
  55. Запуск первого энергоблока БелАЭС запланирован на следующую неделю Архивная копия от 19 ноября 2020 на Wayback Machine // Интерфакс.
  56. Белорусскую АЭС остановили: она перестала вырабатывать электроэнергию, Onliner. Архивировано 10 ноября 2020 года. Дата обращения: 10 ноября 2020.
  57. Первый энергоблок БелАЭС включили в сеть после замены трансформаторов Архивная копия от 19 ноября 2020 на Wayback Machine // РИА Новости, 19.11.2020.
  58. Первый реактор БелАЭС снова запущен // sputnik.by.
  59. На первом блоке БелАЭС началась опытно-промышленная эксплуатация Архивная копия от 22 декабря 2020 на Wayback Machine // РИА Новости, 22.12.2020.
  60. Первый энергоблок БелАЭС выведен на 100% мощности (рус.). energybase.ru. Дата обращения: 14 января 2021.
  61. Первый энергоблок БелАЭС отключили от сети. Interfax.ru. Дата обращения: 16 января 2021. Архивировано 16 января 2021 года.
  62. В Белоруссии отключили блок недавно запущенной АЭС. РБК. Дата обращения: 16 января 2021. Архивировано 16 января 2021 года.
  63. Первый энергоблок БелАЭС снова включен в сеть Архивная копия от 22 января 2021 на Wayback Machine // Российская газета, 21 янв 2021.
  64. БелАЭС получила лицензию на эксплуатацию первого энергоблока Архивная копия от 3 июня 2021 на Wayback Machine // Российская газета.
  65. Подписан акт приемки в промышленную эксплуатацию первого энергоблока БелАЭС (рус.). www.belta.by (10 июня 2021). Дата обращения: 9 августа 2021. Архивировано 9 августа 2021 года.
  66. Госатомнадзор: отключение энергоблока БелАЭС от сети не влияло на радиационную безопасность. БелТА. Дата обращения: 28 октября 2021. Архивировано 27 октября 2021 года.
  67. Первый энергоблок БелАЭС включен в сеть. БелТА. Дата обращения: 28 октября 2021. Архивировано 27 октября 2021 года.
  68. Строительство второго энергоблока Белорусской АЭС началось в Островце. РИА Новости (27 мая 2014). Дата обращения: 6 июля 2021. Архивировано 26 июня 2018 года.
  69. На энергоблоке № 2 Белорусской АЭС установлен корпус реактора. РУП «Белорусская атомная электростанция» (4 декабря 2017). Дата обращения: 18 декабря 2017. Архивировано 7 декабря 2017 года.
  70. На энергоблоке № 2 Белорусской АЭС завершено бетонирование купола внутренней защитной оболочки. Русатом Энерго Интернешнл. Дата обращения: 4 ноября 2018. Архивировано 7 апреля 2018 года.
  71. На энергоблоке № 2 Белорусской АЭС началась сварка главного циркуляционного трубопровода. Русатом Энерго Интернешнл. Дата обращения: 4 ноября 2018. Архивировано 9 июля 2021 года.
  72. Сроки сварки главного циркуляционного трубопровода энергоблока № 2 Белорусской АЭС стали новым отраслевым рекордом. Русатом Энерго Интернешнл. Дата обращения: 4 ноября 2018. Архивировано 1 июля 2018 года.
  73. На энергоблоке № 2 Белорусской АЭС начат этап пролива систем на открытый реактор. Росатом (17 июня 2020). Дата обращения: 6 июля 2021. Архивировано 27 июня 2021 года.
  74. На 2-м энергоблоке Белорусской АЭС завершена сборка реактора Архивная копия от 24 марта 2021 на Wayback Machine.
  75. На втором энергоблоке БелЭАС завершены гидроиспытания Архивная копия от 29 июня 2021 на Wayback Machine.
  76. На втором энергоблоке БелАЭС успешно завершена «горячая» обкатка реакторной установки. minenergo.gov.by. Дата обращения: 6 октября 2021. Архивировано 6 октября 2021 года.
  77. Росатом. На энергоблоке № 2 Белорусской АЭС завершилась «горячая» обкатка реакторной установки. www.rosatom.ru. Дата обращения: 6 октября 2021. Архивировано 6 октября 2021 года.
  78. Ввод в эксплуатацию второго энергоблока БелАЭС планируется в 2022 году. БелТА. Дата обращения: 28 октября 2021. Архивировано 27 октября 2021 года.
  79. Энергопуск второго блока БелАЭС запланировали на первый квартал 2022 года. Дата обращения: 29 декабря 2021. Архивировано 29 декабря 2021 года.
  80. Физический пуск второго энергоблока состоялся на БелАЭС — Росатом
  81. Мезенцев прокомментировал передачу "Росатомом" паспорта Белорусской АЭС. https://ria.ru (14 ноября 2023). Дата обращения: 14 ноября 2023.
  82. Беларусь и Россия подписали межправсоглашение о сотрудничестве в области перевозки ядерных материалов (рус.). www.belta.by (8 ноября 2021). Дата обращения: 24 ноября 2021. Архивировано 24 ноября 2021 года.
  83. 1 2 Первый энергоблок БелАЭС выработал 4,3 млрд кВт.ч электроэнергии. БелТА (28 октября 2021). Архивировано 27 октября 2021 года.
  84. Нештатной ситуации в реакторном отделении Белорусской АЭС не было — Минэнерго Архивная копия от 17 июля 2018 на Wayback Machine // interfax.by, 26 июля 2016.
  85. Белоруссия приняла решение о замене корпуса реактора БелАЭС — Потупчик Архивная копия от 28 августа 2016 на Wayback Machine // БелТА, 11 августа 2016.
  86. «Росатом» заменит корпус реактора Белорусской АЭС Архивная копия от 28 августа 2016 на Wayback Machine // БелТА, 12 августа 2016.
  87. Госатомнадзор о замене корпуса реактора: нет гарантий, что после инцидента он проработал бы 60 лет. Архивная копия от 28 августа 2016 на Wayback Machine // tut.by, 12 августа 2016.
  88. Росатом: ввод блока на БелАЭС могут отложить на полгода из-за замены корпуса реактора Архивная копия от 23 сентября 2016 на Wayback Machine // atominfo.ru.
  89. А. Лукашенко пригласил Литву к участию в строительстве новой АЭС. РосБизнесКонсалтинг (16 сентября 2009). Дата обращения: 16 сентября 2009. Архивировано 22 сентября 2009 года.
  90. Первый энергоблок БелАЭС включили в энергосистему Белоруссии. Дата обращения: 7 ноября 2020. Архивировано 18 ноября 2020 года.
  91. Выдана лицензия на эксплуатацию первого энергоблока БелАЭС (рус.). РУП «Белорусская атомная электростанция». Дата обращения: 3 июня 2021. Архивировано 3 июня 2021 года.
  92. Энергоблок № 1 Белорусской АЭС получил лицензию на промышленную эксплуатацию. Росатом. Дата обращения: 3 июня 2021. Архивировано 3 июня 2021 года.
  93. First concrete for second Belarus unit Архивная копия от 28 декабря 2020 на Wayback Machine (англ.).
  94. Второй энергоблок Белорусской АЭС включен в единую энергосистему Республики Беларусь.
  95. Директор Департамента по ядерной энергетике Белоруссии Николай Груша: Белоруссия сможет диверсифицировать поставки ядерного топлива при экономической целесообразности Архивная копия от 24 марта 2011 на Wayback Machine.
  96. Первый энергоблок БелАЭС выработал 1 млрд кВт*ч электроэнергии. ТАСС (2 февраля 2021). Дата обращения: 14 ноября 2021. Архивировано 14 ноября 2021 года.
  97. Первый энергоблок Белорусской АЭС включили в сеть. ria.ru. РИА Новости (4 октября 2021). Дата обращения: 14 ноября 2021. Архивировано 14 ноября 2021 года.
  98. Литва предала Украину из-за построенной Россией АЭС Архивная копия от 30 октября 2021 на Wayback Machine // Взгляд, 26 октября 2021.
  99. Первый энергоблок БелАЭС выработал 4,3 млрд. кВтч электроэнергии. Архивировано 11 ноября 2021 года. Дата обращения: 11 ноября 2021.
  100. Первый энергоблок Белорусской АЭС выработал 4,6 млрд кВт.ч электроэнергии. atomic-energy.ru (11 ноября 2021). Дата обращения: 14 ноября 2021. Архивировано 14 ноября 2021 года.
  101. Министр энергетики Республики Беларусь Виктор Каранкевич рассказал о ходе работ на Белорусской атомной электростанции
  102. Первый энергоблок БелАЭС остановлен для частичной перегрузки ядерного топлива. Дата обращения: 24 мая 2022. Архивировано 17 мая 2022 года.
  103. Алена Рувина. На первом энергоблоке БелАЭС завершился ремонт. Он длился почти 4 месяца. belsat.eu. БЕЛСАТ (22 августа 2022). Дата обращения: 27 августа 2022. Архивировано 27 августа 2022 года.
  104. 1 2 Куда мы денем энергию с АЭС? Мифы и реальность. TUT.by. Дата обращения: 1 апреля 2020. Архивировано из оригинала 15 июля 2020 года.
  105. Минэнерго: В строительство БелАЭС уже вложили 2,7 млрд долларов. TUT.by. Дата обращения: 1 апреля 2020. Архивировано из оригинала 16 июля 2020 года.
  106. После ввода АЭС электричество не подешевеет, а тарифы для населения даже поднимут. www.kp.by. Дата обращения: 1 апреля 2020.
  107. Белорусская АЭС может попасть в энергетическую блокаду.
  108. Будет ли Литва закупать электроэнергию с Белорусской АЭС? Дата обращения: 9 июня 2019. Архивировано 9 июня 2019 года.
  109. Беларуси литовский СПГ не нужен: в Минэнерго отвергли идею Сквернялиса Архивная копия от 9 июня 2019 на Wayback Machine.
  110. БелАЭС и БРЭЛЛ — политическая игра вокруг экономических проектов Архивная копия от 9 июня 2019 на Wayback Machine // ritmeurasia.org.
  111. Куда Минэнерго хочет экспортировать избытки электроэнергии с БелАЭС Архивная копия от 9 июня 2019 на Wayback Machine // energobelarus.by.
  112. Литва заплатила Минску 4 млн евро за 10 дней «отказа» от электроэнергии с БЕЛАЭС Архивная копия от 8 февраля 2021 на Wayback Machine.
  113. Литва снизила пропускную способность электросетей, ведущих из Белоруссии Архивная копия от 13 сентября 2021 на Wayback Machine // PRESS, 13 Сентября 2021.
  114. 01:04 21.10.2021 235776 Литва закупила белорусскую электроэнергию, заставив отказаться от нее Киев. РИА новости (21 октября 2021). Дата обращения: 14 ноября 2021. Архивировано 8 ноября 2021 года.
  115. Эксперты ENSREG отмечают прогресс в реализации национального плана действий по стресс-тестам БелАЭС. БелТА. Дата обращения: 13 сентября 2021. Архивировано 13 сентября 2021 года.
  116. Эксперты МАГАТЭ завершили работу на БелАЭС (рус.). www.belta.by (29 октября 2021). Дата обращения: 24 ноября 2021. Архивировано 24 ноября 2021 года.
