Курская АЭС-2

Pause

Курская АЭС-2 — строящаяся атомная электростанция в селе Макаровка в Курчатовском районе Курской области.

29 апреля 2018 года залиты первые кубометры бетона в фундаментную плиту реакторного здания энергоблока № 1[1]. 29 апреля 2026 года Росатом ввёл в промышленную эксплуатацию первый энергоблок Курской АЭС-2[2].

Целью сооружения Курской АЭС-2 является замещение двух энергоблоков Курской АЭС после окончания срока их эксплуатации[3].

Проект Курская АЭС-2 отвечает как требованиям РФ, так и всем современным международным требованиям в области безопасности ядерной энергетики. В нём применены четыре активных канала систем безопасности (дублирующих друг друга), устройство локализации расплава, система пассивного отвода тепла из-под оболочки реактора и система пассивного отвода тепла от парогенераторов[3].

Суммарная установленная мощность двух блоков АЭС~ 2510 МВт. Тепловая мощность реактора — 3312 МВт[3].

После окончания строительства и ввода в эксплуатацию каждый энергоблок Курской АЭС-2 будет работать в режиме нормальной эксплуатации с ежегодной выработкой электроэнергии и отпуском тепла потребителям в течение 60 лет[3].

Общие сведения
Курская АЭС-2
Страна  Россия
Местоположение Курская область Макаровка
Год начала строительства 29 апреля 2018 года
Ввод в эксплуатацию 2025-2029
Эксплуатирующая организация Росэнергоатом
Основные характеристики
Электрическая мощность, МВт проектная 5020 МВт
Характеристики оборудования
Количество энергоблоков 0
Строится энергоблоков 2 + 2 план
Тип реакторов ВВЭР-ТОИ
Эксплуатируемых реакторов 0
Прочая информация
Сайт rosenergoatom.ru/station…
На карте
Курская АЭС-2 (Россия)
Красная точка
Курская АЭС-2

История строительства

Станция планируется как станция замещения Курской АЭС, по мере истечения у той ресурса, поэтому первые два энергоблока Курской АЭС-2 должны быть введены в строй до выведения двух первых блоков Курской АЭС (ориентировочно 2020 год). В связи с этим Росэнергоатом в 2012 году пытался сократить сроки строительства с введением первых блоков в 2019—2021 годах, однако в данный момент ввод в эксплуатацию 1-го блока запланирован на 2023 год.

Главным конструктором реакторной установки является опытное конструкторское бюро Гидропресс, научным руководителем проекта Курской АЭС-2 — национальный исследовательский центр Курчатовский институт, исполнителем инженерных изысканий и разработчиком базовой части проекта — Атомэнергопроект[4] (в 2015 году вошёл в состав Инжинирингового дивизиона Госкорпорации Росатом).

Строительство Курской АЭС-2 предусмотрено в утверждённом в ноябре 2013 года Правительством РФ документе — «Схема территориального планирования РФ в области энергетики», где определены сроки сооружения энергоблоков № 1, 2, 3, 4 Курской АЭС-2[3].

Основной социально-экономический эффект состоит в снижении рисков энергодефицита в регионе и поставки электроэнергии в объединённую энергосистему Центра[3].

Предусматривается реализация проекта энергоблоков нового поколения ВВЭР-ТОИ повышенной безопасности и улучшенных технико-экономических характеристик[3].

2013 год

23 января в Курчатове состоялось официальное открытие офиса дирекции генерального подрядчика по строительству Курской АЭС-2 (филиал Нижегородской инжиниринговой компании «Атомэнергопроект»)[5].

31 января объявлено о начале проведения подготовительных работ, в частности, по проектированию гидротехнических сооружений и схемы выдачи мощности, закупке оборудования[6].

12 сентября в г. Курчатове прошли общественные слушания по вопросу строительства Курской АЭС-2.

2014 год

5 сентября была заложена памятная капсула в основание нового автодорожного моста на площадке сооружения станции замещения Курская АЭС-2.

На 25 сентября на строительной площадке работало 650 человек. К концу года число строителей планировалось довести до 2000 человек[7].

2016 год

31 мая 2016 года получено решение Федеральной службы по экологическому, технологическому и атомному надзору РФ (Ростехнадзор) о выдаче лицензии на сооружение Курской АЭС-2[8][9].

2017 год

21 декабря 2017 года началось армирование фундаментной плиты 1-го энергоблока, а также в неё торжественно был заложен памятный знак — муфта с надписью: «Будущее закладывается сегодня. Первая муфта инновационного энергоблока ВВЭР-ТОИ»[10].

2018 год

21 февраля 2018 года завершён начальный этап монтажа первого из пяти 40-тонных башенных кранов GIRAFFE TDK-40.1100 российского производства[11].

29 апреля 2018 года залиты первые кубометры бетона в фундаментную плиту реакторного здания энергоблока № 1[12].

2 июля 2018 года закончена заливка фундаментной плиты реакторного здания энергоблока № 1. Всего было уложено более 16 тысяч кубометров самоуплотняющейся бетонной смеси[13]. Разработка состава бетонной смеси выполнена специалистами АО «Всероссийский научно-исследовательский институт гидротехники имени Б. Е. Веденеева». Изготовление и доставку бетонной смеси производили ООО НПО «КВАНТ» и ООО «ЮМИС».

5 июля 2018 года начата заливка контурных стен реакторного здания энергоблока № 1.

8 августа 2018 года специалисты ООО «Трест Росспецэнергомонтаж» (Трест РосСЭМ) завершили первый этап по возведению стен реакторного отделения энергоблока № 1 — возвели стены с отметки −5,400 до отметки −2,150. Так же сотрудники треста выполнили работы по монтажу укрупнённых арматурных блоков общей массой 413 тонн и уложили 859 кубических метров бетона[14].

15 октября 2018 года на территорию АЭС-2 поставлена ловушка расплава энергоблока № 1.

1 ноября 2018 года на площадке сооружения 2-го энергоблока начались первые электромонтажные работы — датчиков автоматизированной системы контроля напряжённо-деформированного состояния. Работы на основании для реакторного здания 2-го энергоблока проводятся до заливки «первого бетона», дата которого принята за начало возведения энергоблока[15].

13 ноября 2018 года на энергоблоке № 1 начат монтаж устройства локализации расплава: на штатное место установлен первый элемент устройства — корпус ловушки[16].

2019 год

15 апреля начато строительство второго энергоблока[17].

21 июня завершено бетонирование фундаментной плиты вспомогательного реакторного здания энергоблока № 2[18].

15 июля завершено бетонирование перекрытия кольцевого коридора системы преднапряжения защитной оболочки энергоблока № 1[19].

28 августа завершено бетонирование фундаментной плиты здания энергоснабжения энергоблока № 2[20].

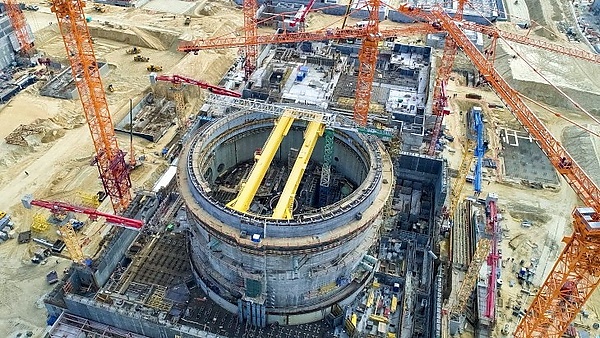

30 сентября на энергоблоке № 1 завершился монтаж второго яруса внутренней защитной оболочки реактора[21].

25 ноября на энергоблока № 2 установили в проектное положение корпус устройства локализации расплава активной зоны, так называемую «ловушку расплава»[22].

2020 год

8 июля на энергоблоке № 1 начато сооружение градирни, которая станет самой высокой в России[23].

2022 год

1 сентября 2022 года в «чистой зоне» первого энергоблока началась сварка главного циркуляционного трубопровода диаметром 850 мм, что означало начало монтажа основного энергетического оборудования. Необходимо было сварить вручную 32 стыка и смонтировать более 250 тонн трубопроводов и металлоконструкций. По плану на операцию отводилось 80 дней[24]. 25 октября сварка и термическая обработка соединений были завершены, то есть через 55 суток, что являлось на 2022 год абсолютным рекордом для данной операции. Сокращения длительности работ удалось достичь за счёт оптимизации организации и технологии на основе предыдущего опыта[25].

В конце октября 2022 завершено возведение 179-метровой башенной испарительной градирни энергоблока № 1, процесс сооружения которой занял 2 года 10 месяцев. Только на вытяжную башню пошло 14 000 кубометров бетона общей массой 35 000 тонн. Далее — монтаж внутренних конструкций (сборного железобетона внутри градирни под водоуловителями, а также водоподъёмных магистралей и подводящих трубопроводов)[26].

2023 год

20 ноября на стройплощадку доставлен корпус атомного реактора для второго энергоблока[27].

2025 год

По состоянию на 20 марта степень готовности обоих блоков составляла примерно 68 %[28]. Физический пуск реактора энергоблока № 1 запланирован на 28 апреля 2025 года[29].

20 мая 2025 года строящуюся Курскую АЭС-2 в рамках своей деловой поездки по Курской области посетил президент РФ Владимир Путин[30].

21 мая 2025 года глава госкорпорации «Росатом» Алексей Лихачёв заявил, что первый энергоблок Курской атомной электростанции будет подключён к сети до конца текущего года. По его словам, строительство станции продолжается, несмотря на близость к зоне боевых действий[31].

31 декабря 2025 года инновационный энергоблок с реактором ВВЭР-ТОИ был синхронизирован с сетью и вышел на мощность 240 МВт[32].

2026 год

29 января 2026 года началась заливка первого бетона в фундамент энергоблока № 3 Курской АЭС-2[33].

16 марта 2026 года реактор ВВЭР-ТОИ энергоблока № 1 вышел на 100 % проектной мощности на этапе опытно-промышленной эксплуатации[34][35]. 21 апреля 2026 года были полностью завершены пусконаладочные работы[36][37]. 29 апреля 2026 года Росатом ввёл в промышленную эксплуатацию первый энергоблок Курской АЭС-2[2].

Визит МАГАТЭ (2024)

6 августа 2024 года вооружённые формирования Украины предприняли атаку на приграничные районы Курской области[38][39][40]. 22 августа президент России Владимир Путин сообщил об угрозе ударов по Курской АЭС со стороны ВСУ[41]. На этом фоне 27 августа на Курскую АЭС прибыла миссия МАГАТЭ. Во время визита в Курчатове звучали сирена и оповещение о ракетной опасности[42]. Глава агентства Рафаэль Гросси заявил, что его приезд связан с риском ядерного инцидента[43].

28 августа врио губернатора Курской области Алексей Смирнов сообщил, что въезд в Курчатов ограничат в связи с режимом КТО и угрозой проникновения ВСУ в город. Контроль будет осуществляться на блокпостах[44].

Руководство

  • Ошарин Андрей Иванович — Первый заместитель директора по сооружению новых блоков филиала АО «Концерн Росэнергоатом» «Курская атомная станция».

Информация об энергоблоках

Энергоблок Тип реакторов[6] Мощность Начало
строительства
Подключение к сети Ввод в эксплуатацию[45] Закрытие
Чистая Брутто[46]
Курск 2-1 ВВЭР-ТОИ 1115 МВт 1255 МВт 29.04.2018[1] 2025 2026[2]
Курск 2-2 ВВЭР-ТОИ 1115 МВт 1255 МВт 15.04.2019[47] 2024—2025(план) 2026 (план)
Курск 2-3 (план) ВВЭР-ТОИ 1115 МВт 1255 МВт 2026 (план)
Курск 2-4 (план) ВВЭР-ТОИ 1115 МВт 1255 МВт 2029 (план)

Примечания

  1. ↑ 1 2 На Курской АЭС-2 началось сооружение новых блоков. www.atominfo.ru. Дата обращения: 30 апреля 2018. Архивировано 11 ноября 2020 года.
  2. ↑ 1 2 3 В России ввели в эксплуатацию самый мощный энергоблок АЭС — РБК. www.rbc.ru (29 апреля 2026). Дата обращения: 29 апреля 2026.
  3. ↑ 1 2 3 4 5 6 7 Станции и проекты. www.rosenergoatom.ru. Дата обращения: 20 октября 2020. Архивировано 22 октября 2020 года.
  4. ↑ Курская АЭС-2. Проекты в России. АО «Атомэнергопроект». Дата обращения: 29 апреля 2017. Архивировано 26 января 2018 года.
  5. ↑ В Курчатове открыт офис дирекции генерального подрядчика по строительству Курской АЭС-2 Архивная копия от 18 февраля 2020 на Wayback Machine.
  6. ↑ 1 2 Подготовительные работы и проектирование будущей Курской АЭС-2 намечено производить на площадке "Макаровка". (недоступная ссылка)
  7. ↑ ЧИСЛЕННОСТЬ СТРОИТЕЛЕЙ ВТОРОЙ ОЧЕРЕДИ КУРСКОЙ АЭС ВЫРАСТЕТ ДО 2000 ДО КОНЦА ГОДА Архивная копия от 18 февраля 2020 на Wayback Machine.
  8. ↑ Курская АЭС-2: получено решение Ростехнадзора о выдаче лицензии на сооружение. Дата обращения: 10 января 2017. Архивировано 15 апреля 2017 года.
  9. ↑ Ростехнадзор выдал лицензию на начало строительства Курской АЭС-2. Дата обращения: 8 июня 2016. Архивировано 8 августа 2017 года.
  10. ↑ Губанов, Андрей. В фундаментную плиту первого энергоблока строящейся Курской АЭС-2 заложили «памятную муфту», Сетевое издание «46 ТВ» (22 декабря 2017). Архивировано 26 декабря 2017 года. Дата обращения: 25 декабря 2017.
  11. ↑ На стройплощадке Курской АЭС-2 завершился монтаж первого, не имеющего аналогов в России башенного крана для строительства энергоблоков ВВЭР-ТОИ. Росэнергоатом (22 февраля 2018). Дата обращения: 9 августа 2018. Архивировано из оригинала 9 августа 2018 года.
  12. ↑ На площадке Курской АЭС-2 началось сооружение новых атомных энергоблоков. Пресс-центр Атомстройэкспорта (3 мая 2018). Дата обращения: 9 августа 2018. Архивировано 16 октября 2018 года.
  13. ↑ На Курской АЭС-2 завершено бетонирование фундаментной плиты первого энергоблока. Пресс-центр Атомстройэкспорта (2 августа 2018). Дата обращения: 9 августа 2018. Архивировано 10 сентября 2018 года.
  14. ↑ Первый этап по возведению стен здания реактора первого энергоблока Курской АЭС-2 завершен досрочно. Пресс-центр Атомстройэкспорта (8 августа 2018). Дата обращения: 9 августа 2018. Архивировано 9 августа 2018 года.
  15. ↑ На площадке сооружения 2-го энергоблока Курской АЭС-2 начались первые электромонтажные работы. www.rosenergoatom.ru. Дата обращения: 4 ноября 2018. Архивировано 3 ноября 2018 года.
  16. ↑ На Курской АЭС-2 начат монтаж устройства локализации расплава - Госкорпорация «Росатом». www.rosatom.ru. Дата обращения: 13 ноября 2018. Архивировано 18 февраля 2020 года.
  17. ↑ Началось строительство второго энергоблока Курской АЭС-2. Дата обращения: 15 апреля 2019. Архивировано 15 апреля 2019 года.
  18. ↑ На площадке Курской АЭС-2 досрочно завершено бетонирование фундаментной плиты вспомогательного реакторного здания энергоблока №2 ВВЭР-ТОИ. www.rosenergoatom.ru. Дата обращения: 30 сентября 2019. Архивировано 30 сентября 2019 года.
  19. ↑ На площадке Курской АЭС-2 завершено бетонирование перекрытия кольцевого коридора системы преднапряжения защитной оболочки энергоблока №1. www.rosenergoatom.ru. Дата обращения: 30 сентября 2019. Архивировано 30 сентября 2019 года.
  20. ↑ Строители Курской АЭС-2 завершили бетонирование фундаментной плиты здания энергоснабжения энергоблока №2. www.rosenergoatom.ru. Дата обращения: 30 сентября 2019. Архивировано 30 сентября 2019 года.
  21. ↑ На энергоблоке №1 Курской АЭС-2 завершился монтаж второго яруса внутренней защитной оболочки реактора. www.rosenergoatom.ru. Дата обращения: 30 сентября 2019. Архивировано 30 сентября 2019 года.
  22. ↑ Росатом. На энергоблоке №2 строящейся Курской АЭС-2 установлено устройство локализации расплава. www.rosatom.ru. Дата обращения: 25 ноября 2019. Архивировано 18 февраля 2020 года.
  23. ↑ На Курской АЭС-2 начали установку колонн основания самой высокой в России градирни | Атомная энергия 2.0
  24. ↑ гл. ред. П. А. Яковлев : Росатом начал сварку главного циркуляционного трубопровода на первом энергоблоке Курской АЭС-2. Атомная энергия 2.0 С. 127727. Росатом (1 сентября 2022). Дата обращения: 6 сентября 2022. Архивировано 1 сентября 2022 года.
  25. ↑ гл. ред. П. А. Яковлев : Росатом в рекордные сроки завершил сварку главного циркуляционного трубопровода на первом энергоблоке Курской АЭС-2. Атомная энергия 2.0 С. 129630. Росатом (25 октября 2022). Дата обращения: 4 ноября 2022. Архивировано 25 октября 2022 года.
  26. ↑ гл. ред. П. А. Яковлев : Росатом завершил строительство самой высокой в России 179-метровой испарительной градирни на Курской АЭС-2. Атомная энергия 2.0 С. 129950. Росатом (2 ноября 2022). Дата обращения: 3 ноября 2022. Архивировано 2 ноября 2022 года.
  27. ↑ Источник. Дата обращения: 28 мая 2024. Архивировано 28 мая 2024 года.
  28. ↑ РИА. Хинтштейн оценил степень готовности Курской АЭС-2. ria.ru. РИА (20 марта 2025). Дата обращения: 28 марта 2025. Архивировано 8 апреля 2025 года.
  29. ↑ Физический пуск реактора энергоблока №1 Курской АЭС-2 запланировали на апрель, TACC (20 февраля 2025). Дата обращения: 20 февраля 2025.
  30. ↑ Поездка в Курскую область, Президент России (21.05.2025). Дата обращения: 25 мая 2025.
  31. ↑ Лихачев пообещал запуск нового энергоблока Курской АЭС-2 в 2025 году, Известия (21 мая 2025). Дата обращения: 21 мая 2025.
  32. ↑ Первый энергоблок Курской АЭС-2 начал работу, РИА Новости (1 января 2026). Дата обращения: 1 января 2026.
  33. ↑ Хинштейн сообщил о начале строительства энергоблока №3 Курской АЭС-2. ТАСС (29 января 2026). Дата обращения: 29 января 2026.
  34. ↑ Реактор ВВЭР-ТОИ энергоблока №1 Курской АЭС-2 вышел на 100% проектной мощности. Администрация города Курчатова (16 марта 2026). Дата обращения: 21 апреля 2026.
  35. ↑ Энергоблок №1 Курской АЭС-2 вышел на 100% мощности. Интерфакс (16 марта 2026). Дата обращения: 21 апреля 2026.
  36. ↑ На энергоблоке №1 Курской АЭС-2 завершены пусконаладочные работы. Ведомости (21 апреля 2026). Дата обращения: 21 апреля 2026.
  37. ↑ Первый энергоблок Курской АЭС-2 готов к вводу в эксплуатацию. Вести.ру (21 апреля 2026). Дата обращения: 21 апреля 2026.
  38. ↑ Что известно о последствиях атак на Курскую область. ТАСС (7 августа 2024). Дата обращения: 7 августа 2024.
  39. ↑ Режим контртеррористической операции действует в Курской, Брянской и Белгородской областях, Российская газета (11 августа 2024). Дата обращения: 15 августа 2024.
  40. ↑ Глава ФСБ заявил о террористической атаке в Курской области, Газета.Ru. Дата обращения: 15 августа 2024.
  41. ↑ Путин заявил о попытках ВСУ нанести удар по Курской АЭС, РБК (27 августа 2024). Дата обращения: 27 августа 2024.
  42. ↑ Во время визита Гросси в Курчатов прозвучала сирена ракетной опасности, РБК (27 августа 2024). Дата обращения: 27 августа 2024.
  43. ↑ Гросси заявил, что его приезд на Курскую АЭС связан с опасностью ядерного инцидента. ТАСС (27 августа 2024). Дата обращения: 27 августа 2024.
  44. ↑ BFM.ru. В Курской области ограничили въезд в Курчатов, BFM.ru - деловой портал (28 августа 2024). Дата обращения: 28 августа 2024.
  45. ↑ Презентация АО «Концерн Росэнергоатом» для инвестиционной сессии по итогам 2015 года. Архивировано 28 июня 2017 года.
  46. ↑ ВВЭР-ТОИ - первые впечатления. Архивировано 22 февраля 2020 года.
  47. ↑ На площадке Курской АЭС-2 с опережением графика началось сооружение 2-го в России инновационного энергоблока ВВЭР-ТОИ. www.rosenergoatom.ru. Росэнергоатом (15 апреля 2019). Дата обращения: 16 апреля 2019. Архивировано из оригинала 16 апреля 2019 года.

Дополнительно по теме
