Хыдасе (ГЭС)

ГЭС Хыда́се (амх. ሕዳሴ, Hidāsē, Возрождение; англ. Grand Ethiopian Renaissance Dam, GERD) — крупная гидроэлектростанция с установленной мощностью 5,15 ГВт в регионе Бенишангуль-Гумуз Эфиопии около границы с Суданом, расположена на реке Голубой Нил, правом притоке реки Нил. Открыта 9 сентября 2025 года[3].

undefined

В ходе строительства ГЭС её планируемая установленная мощность несколько раз изменялась[4][5][2], заполнение водохранилища началось в июле 2020 года, официальный запуск первого генератора состоялся в феврале[1], второго — в августе 2022 года[6]. После ввода в эксплуатацию ГЭС станет самой мощной на территории Африканского континента[7]. Против строительства выступали соседние Судан и Египет, опасаясь, что создание водохранилища приведёт к истощению их собственных водных ресурсов[8].

Общие сведения
ГЭС Хыдасе
Страна  Эфиопия
Местоположение Бенишангул-Гумуз
Река Голубой Нил
Каскад ГЭС на Голубом Ниле
Собственник Ethiopian Electric Power[d]
Статус строительство, эксплуатация c 20.02.2022[1]
Год начала строительства 2011
Годы ввода агрегатов 2022—???
Основные характеристики
Разновидность электростанции приплотинная
Расчётный напор, м 140
Электрическая мощность, МВт 5150[2] (план)
Характеристики оборудования
Тип турбин Фрэнсиса
Количество и марка турбин 13 × ????
Расход через турбины, м³/с ≈290
Мощность генераторов, МВт 11 × 400 МВт + 2 × 375 МВт[2]
Основные сооружения
Тип плотины гравитационная
каменно-набросная вспомогательная дамба
Высота плотины, м 175
Длина плотины, м 1800
Шлюз нет
На карте
ГЭС Хыдасе (Эфиопия)
Красная точка
ГЭС Хыдасе

Название

Полное официальное название ГЭС — Плотина великого возрождения Эфиопии (амх. ታላቁ የኢትዮጵያ ሕዳሴ ግድብ, Tālāqu ye-Ītyōppyā Hidāsē Gidib ). Из-за значительного общественного резонанса в связи с проектом, в различных англоязычных изданиях используются также названия Проект Икс (англ. Project X) и водохранилище Миллениум (англ. Millennium, Тысячелетие).

Общие сведения

Гидроэлектростанция относится к высоконапорным гидроузлам с крупным водохранилищем, основным предназначением которого является выработка электричества, регулирование годичного и сезонного стока реки, снижение количества ила в воде. Вместе с ирригационной плотиной Сеннар и ГЭС Розейрес вниз по течению реки Голубой Нил формирует каскад плотин на реке.

Установленная мощность ГЭС 5,15 ГВт, проектная среднегодовая выработка электричества составляет 15,76 млрд кВт⋅ч, что соответствует гарантированной установленной мощности 1,8 ГВт, то есть КИУМ станции составляет 28,6 %. Нижний бьеф гидроузла соответствует верхнему бьефу ГЭС Розейрес в Судане, которая является контррегулирующей ГЭС для Хыдасе и снижает ограничения по суточному регулированию электросети для основной ГЭС[9].

undefined

Состав сооружений станции:

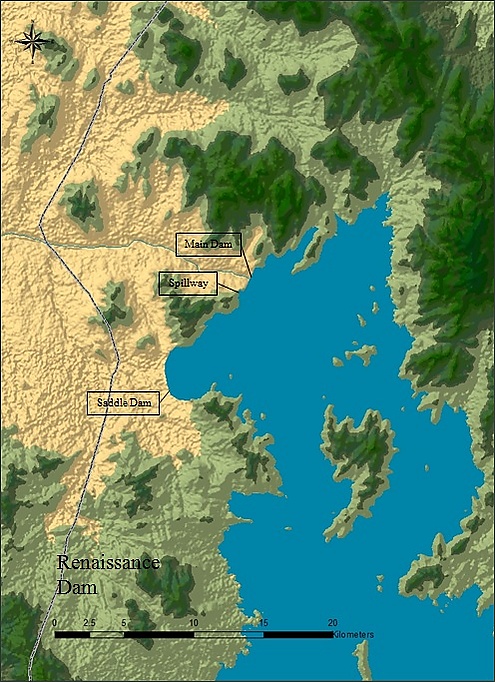

  • Гравитационная плотина из укатанного бетона высотой от основания 175 м, высотой от уровня реки в створе 145 м, длиной по гребню 1800 м и объёмом 10 млн м3, плотина включает в себя:
    • Левобережную часть с машинным залом, в котором установлено 6 генераторов по 400 МВт;[10][2]
    • Центральную часть с переливным водосбросом;
    • Правобережную часть с машинным залом с 2 генераторами по 375 МВт и пятью по 400 МВт;
  • Береговой управляемый водосброс слева от плотины, снабжён 6 затворами с общей пропускной способностью 15 тысяч м³/с;
  • Вспомогательная каменно-набросная плотина с бетонной облицовкой, общей длиной 5 км и максимальной высотой 50 м, снабжена собственным водосбросом.

Гидроузел располагается в створе реки со среднегодовым расходом 1603 м³/с[11][12]. При высоте НПУ 640 м НУМ площадь водохранилища составляет 1541 км2, полный объём − 74 км3[13].

Общая стоимость строительства оценивается в 4,8 млрд USD[14]. 91% финансирования проекта обеспечил Центральный банк Эфиопии, а 9% было профинансировано населением страны за счет продажи облигаций и пожертвований, без какой-либо иностранной помощи[15].

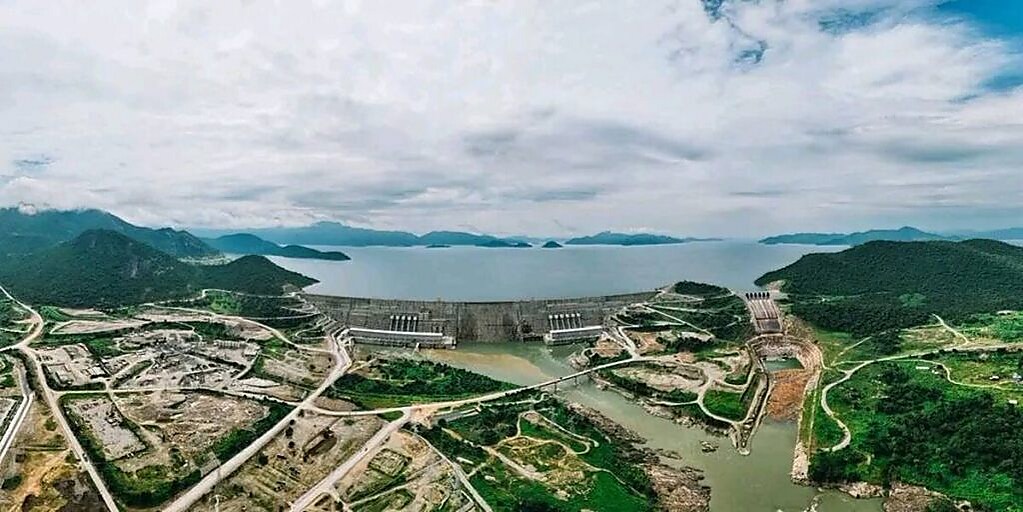

ГЭС построена компанией итальянской Webuild, ранее называвшейся Salini Impregilo[16].

Водохранилище

На высоте НПУ 640 м НУМ площадь водохранилища составляет 1541 км2, полный объём составляет 74 км3 и может достигать 79 км3 (площадь 1874 км2) при форсированном уровне 644 м[13]. При годовом стоке реки 50±15 км3 в створе гидроузла проточность водоёма составляет 1,5 года, объём поступающих твёрдых осадков в год при незарегулированном притоке составляет 252 млн тонн. Заиленность водохранилища начнёт сказываться на работе гидроузла не ранее, чем через 116 лет после заполнения[12].

В отличие от Асуанского водохранилища, плотина расположена в регионе с умеренно-засушливым климатом, и испарение с поверхности водоёма частично компенсируется поступающими осадками[17].

Международное значение

Исключительная важность нильской воды для региона приводит к международным конфликтам и односторонним действиям: так, соглашения по Нилу 1902, 1929, 1959 годов поддерживаются Египтом (который по договорам имеет право вето на любой проект, использующий Нил[18]) и Суданом, но отвергаются другими странами на реке (Нил проходит через 11 стран)[19]. Попытки в 2006—2010 годах заключить рамочное соглашение об использовании Нила (англ. Nile Basin Cooperative Framework) ни к чему не привели. Шесть стран, отказавшись от сотрудничества с Египтом и Суданом, основали в 2010—2011 годах отдельную Инициативу по бассейну Нила. В феврале 2011 года Эфиопия объявила о строительстве Хыдасе без каких-либо обсуждений с Египтом или Суданом, воспользовавшись нестабильностью Египта в условиях «Арабской весны»[20].

Голубой Нил выступает основным источником египетской воды (85 % стока Нила идут из Эфиопии[21]), поэтому эксплуатация — и особенно заполнение — водохранилища вызывают опасения у Египта. Бёлерт рассматривает 9 потенциальных сценариев заполнения водохранилища (отмечая при этом, что из-за больших изменений расхода воды от года к году возможна лишь статистическая оценка риска): комбинации трёх графиков заполнения водохранилища (наиболее быстро, 3 года, 10 лет) и трёх уровней обязательного пропуска воды через плотину (0, 15, 30 км³ в год). При этом самый быстрый из сценариев без обязательного сброса в течение первого года уменьшит приток воды в озеро Насер на 20—30 км³[22] (около половины египетской доли стока Нила, 55,5 км³[23]), а самый медленный с пропуском 30 км³ в год с большой вероятностью не позволит завершить процесс заполнения и за 10 лет[22].

После длительного перерыва переговоры между Египтом и Эфиопией продолжились с середины июня 2020 года[24]. Египет настаивает на том, чтобы в основу сделки легло предложение США и Всемирного банка, сделанное в феврале 2020 года, Эфиопия отвергает это предложение, считая его односторонним[24]. «Поспешное»[25] предложение включает пропуск 37 км³ в год с отбором только в сезон дождей (июль—август). Условия этого предложения даже в годы с большим количеством осадков оставляют не более 12 км³ в год для заполнения водохранилища объёмом 74 км³, а в некоторые годы могут вынудить Эфиопию спускать воду из водохранилища, чтобы поддержать минимальный уровень сброса воды[25]. По состоянию на июнь 2020 года, Египет требовал установить минимальный пропуск воды на уровне 40 км³ в год, а Эфиопия соглашалась на 30 км³[26].

Эфиопия начала заполнение водохранилища в начале июля 2020 года без достижения договорённости с Египтом[27]. В апреле 2021 года, в преддверии второго сезона заполнения, попытки урегулирования проблемы по-прежнему были безуспешными, а заявления суданского правительства стали более воинственными[28] (страны также оказались вовлечены в пограничный конфликт). По итогам заполнения 2020 года водохранилище содержало 4 км³[29], данные спутниковых измерений показывают не дефицит а, наоборот, избыток нильской воды в Северном Судане и Египте в 2020 году, что исследователи связывают с аномальным количеством дождей в Судане в августе, приведшим к наводнениям[30].

По состоянию на весну 2021 года переговоры между Эфиопией, Египтом и Суданом об условиях заполнения водохранилища были неуспешными, Эфиопия готовилась ко второму сезону заполнения водохранилища[28]. В сентябре 2021 года Совет Безопасности ООН принял декларацию, призывающую Египет, Эфиопию и Судан «возобновить переговоры» под эгидой Африканского союза, чтобы «быстро завершить» соглашение по спорной плотине на Голубом Ниле. Это соглашение должно быть «взаимоприемлемым и обязательным для заполнения и функционирования водохранилища в разумные сроки», — указывает Совет Безопасности в своём заявлении, подготовленном Тунисом.
