Crossrail

Crossrail (известна как Elizabeth line[1]) — строящаяся с 2009 года система железной дороги в Лондоне. Крупнейший строительный проект Европы[2].

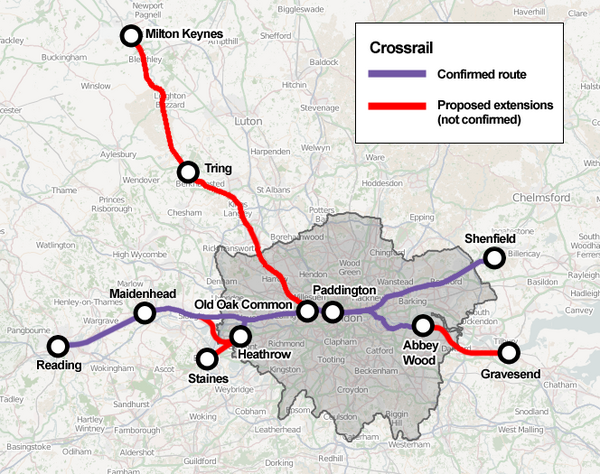

Планируется, что новый вид общественного транспорта Лондона свяжет городские районы, а также восточные и западные пригороды. Протяжённость линий составит 118 км. Пропускная способность рассчитана на 24 поезда из 10 вагонов в час в каждом направлении, максимальная скорость на наземных участках — до 160 км/ч, в тоннелях — до 100 км/ч. В центре города железная дорога пройдёт под землёй.

Общие сведения
Crossrail
англ. Crossrail
Лондонский метрополитен
Открытие первого участка Май 2022 года (участок от Paddington до Abbey Wood)
Длина, км 136 (план)
Количество станций 40 (план)
Максимальное число вагонов в составе поезда 9-12
Наземные участки есть

История

В начале 1990-х годов парламент Великобритании отвергал аналогичный проект строительства железной дороги из-за высоких расходов[3].

В 2008 году парламент принял акт о строительстве Crossrail Act. Общая стоимость проекта оценивалась в 14,8 млрд фунтов стерлингов, из которых 5,6 млрд выделил бюджет Соединенного Королевства, 7,7 млрд — оператор лондонского общественного транспорта Transport for London и 2,6 млрд — частные инвесторы, например, собственники аэропорта Хитроу. Завершение работ было запланировано на 2017 год.

По окончании строительства система будет обслуживаться подразделением London Rail (которое управляет городскими системами наземного общественного транспорта: London Overground, Доклендским лёгким метро и Tramlink) в составе Transport for London.

В 2010 году произошел первый перенос сдачи линии в эксплуатацию — с 2017 года на конец 2018-го. По официальной версии, это могло позволить сэкономить один миллиард фунтов. В реальности этого не получилось.

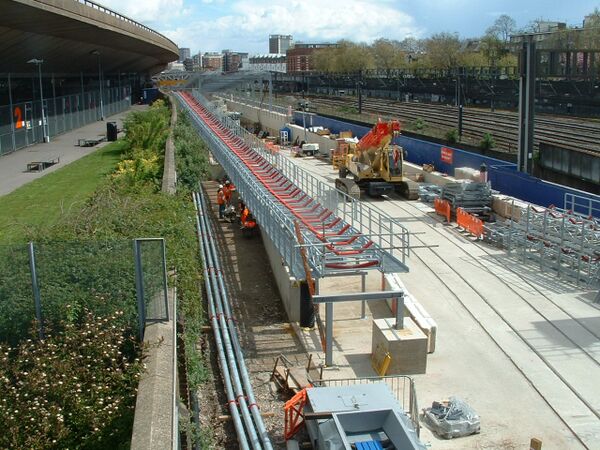

В 2015 году прокладка туннелей под городом завершилась. Началась работа по строительству и отделке новых станций. Власти подтвердили, что открытие линии запланировано на декабрь 2018 года.

10 декабря 2018 года работающая с проектом Crossrail аудиторская компания KPMG обнародовала информацию о том, что для его завершения понадобится ещё от 1,6 до 2 млрд фунтов. 11 декабря в Crossrail подтвердили справедливость такой оценки, официально попросив у правительства 1,1 млрд для завершения проекта. Открытие сдвинулось ориентировочно на конец 2019 года.

К июню 2019 года руководство Crossrail, «разделяя расстройство жителей Лондона», называет новые сроки — линия будет открываться постепенно с октября 2020 года до марта 2021-го. Общая смета выросла до 17,5 млрд фунтов.[4].

В мае 2021 года запущена пробная эксплуатация.[5]

Линия от вокзала Паддингтон в центре Лондона до района Эбби Вуд на юго-востоке Лондона открылась 24 мая 2022 года. Часть ее, проходящая через центр Лондона, проложена через подземный двойной туннель длиной в 21 км[6][7][8]
