Высокоскоростная железная дорога в Египте

В Египте нет действующего высокоскоростного железнодорожного сообщения, но в 2018 году был запущен проект по строительству трех таких линий общей протяженностью около 2000 километров. Первая линия связывает города Айн-Сухна и Марса-Матрух, вторая соединяет города Шестого Октября и Абу-Симбел, а третья соединяет город Кена с городами Хургада и Сафага.

Проект создается коалицией немецких компаний Siemens, Arab Contractors и Orascom, где Siemens выполнит все работы по электрическим, механическим работам, системам контроля и управления, а также работы по изготовлению и поставке электропоездов, создание ремонтной мастерской и установка её оборудования, в то время как компании Arab Contractors и Orascom осуществляют земляные работы, строительство мостов и промышленные работы для строительства железнодорожных путей, пассажирских терминалов и ограждений.

Общие сведения
Высокоскоростные железные дороги Египта
Годы работы 2027 – ?
Страна Египет
Ширина колеи 1,435mm Стандартная колея
Подчинение Министерство транспорта Египта
Протяжённость 2000 км

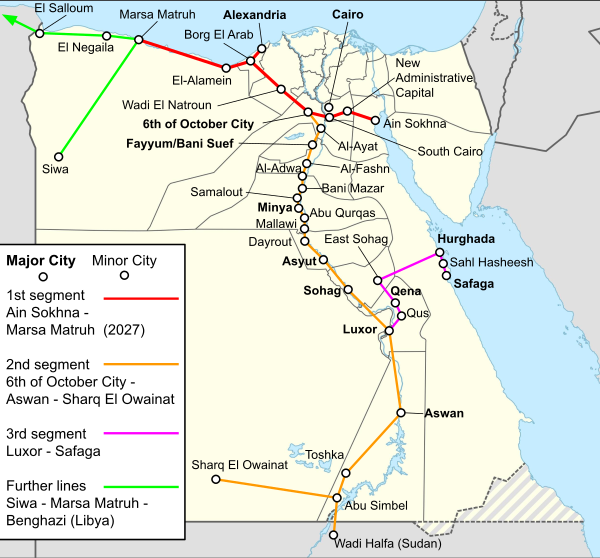

Egypt HSR spring 2022.svg

История

12 марта 2018 года министр транспорта Египта Хишам Арафат заявил, что Египет находится в процессе запуска новой высокоскоростной железной дороги, соединяющей Средиземное море (скорее всего, имея в виду северные прибрежные провинции, такие как Александрия, Бехейра) и Красное море с участием более 10 международных компаний. [1] [2]

В сентябре 2020 года китайско-египетский консорциум, состоящий из Китайской строительной корпорации гражданского строительства, египетской Samcrete и Арабской организации индустриализации, выиграл контракт в размере 9 миллиардов долларов США на строительство высокоскоростной железной дороги протяженностью 543 км, способной развивать скорость до 250 км/ч.Электропоезда будут производиться в Порт-Саиде с передачей китайских технологий в Египет. [3]

Железнодорожные линии

Зеленая линия

Первые 660 км планировалось начать в Мерса-Матрух [4] на Средиземном море, а далее через Аль-Аламейн, Борг-эль-Араб, затем в Вади-эль-Натрун, далее в город 6 октября, через южный Каир в Новую административную столицу и закончиться в Айн-Сохне в Суэцком заливе Красного моря . По состоянию на январь 2021 года работы по геодезии и планированию маршрута были завершены, и ведутся строительные работы по строительству мостов и путей.[5] Этот начальный участок железной дороги предназначен для использования как для пассажирских перевозок, так и для грузовых и, по прогнозам, будет стоить 3 миллиарда долларов США с окончанием работ в 2023 году. 14 января 2021 года был подписан Меморандум о взаимопонимании между Siemens Mobility и Национальным управлением туннелей, органом Министерства транспорта Египта по проектированию, установке и обслуживанию первой в Египте высокоскоростной железнодорожной системы.[6] [7] Первоначально названная «вторая линия» между Александрией и Борг-эль-Арабом была включена в этот контракт, и обе линии находятся в стадии строительства по состоянию на 2022 год. [8] Консорциум под руководством Siemens получил контракт на 4,5 млрд. долларов США на строительство линий от Айн-Сохны до Марса-Матрух и Александрии в сентябре 2021 года, завершение строительства которого запланировано на 2027 год.[9] Линия будет оснащена скоростными пассажирскими поездами Velaro. Этот 660 километровый участок железной дороги будет перевозить до 30 миллионов пассажиров в год, вдвое сократит время в пути и сократит выбросы углекислого газа в атмосферу на 70%.[10]

Синяя линия

Вторая линия протянется от города Шестого Октября через Фаюм, Минью, Асуан и Абу-Симбел на 1100 км от Каира на юг вдоль западного берега Нила. [11] Местные станции будут включать такие остановки, как: Аль-Аят, Аль-Фашн, Аль-Адва, Бани Мазар, Самалут, Абу Куркас, Маллави и Дайрут. [12] Изыскательские и строительные работы на этой линии начались египетскими властями в марте 2022 года, в частности около города 6 октября и Фаюме, с ожидаемой расчетной скоростью поездов в 250 км/ч, но с предварительной работа экспрессов на скорости 230 км/ч. [12] В мае 2022 года было объявлено о продлении этой линии от Асуана через Абу-Симбел до Тошки и Шарк-эль-Овайнат в Западной пустыне, а также о продлении до Вади-Халфа в Судане . [13] [14] Кувейтский фонд арабского экономического развития подписал соглашение на сумму 2,45 миллионов долл. США. на технико-экономическое обоснование для строительства 283,5 км линии от Асуана до Тошки и Абу-Симбела, а также 80 километрового расширение до Судана, которое включает в себя 6 километровый мост через озеро Насер.[15] [16]

Красная линия

Третья линия планируется на юге от Сафаги через Сахл Хашиш, Хургаду, Восточный Сохаг, Кену и Кус, заканчивающуюся в Луксоре, общей стоимостью 2,7 млрд. долларов США со сроком строительства в два года.[17] Контракты на строительство второй и третьей линий планировалось подписать с Siemens в марте 2022 года; Контракт на 8.1 миллиардов евро был подписан 31 мая 2022 года между правительством Египта и Siemens (и его партнерами по консорциуму Orascom Construction и The Arab Contractors) и включает в себя строительство второй и третьей линии, а также 41 высоко-скоростного пассажирского поезда Velaro (в комплектации 8-ми вагонов в составе), 94 четырех-вагонных региональных поезда большой вместимости Desiro и 41 грузовой локомотив Vectron, а также ETCS уровня 2 и подходящую электросеть. [18]

Предполагается, что вся высокоскоростная сеть будет стоить 23 миллиарда долларов США и будет охватывать более 2000 км. [7] [11]

Будущие проекты

О намерении построить расширение на восток от Марса-Матрух через Эль-Негайлу до Саллума на ливийской границе до Бенгази в Ливии было объявлено министром транспорта Египта Камелем Аль-Вазиром в ноябре 2020 года и снова подтверждено Ливийско-египетской торговой палатой 18 января 2021 г. [19] Также упоминалось расширение линии до Сивы. [14] Это часть более крупного плана египетского правительства по установлению политических и экономических связей как с Ливией, так и с Суданом, в том числе с Вади-Халфа. [14] [20]
