Высокоскоростные железные дороги в Таиланде
«Высокоскоростные железные дороги в Таиланде» описывают реализацию высокоскоростной железнодорожной сети в Таиланде, предложенное тайским парламентом.
Общие сведения
| Высокоскоростные железные дороги Таиланда | |
|---|---|
| Общая информация | |
| Страна | Таиланд |
| Тип | Высокоскоростная железная дорога |
| Состояние | Планирование; строительстао |
| Обслуживание | |
| Подчинение | Государственные железные дороги Таиланда |
| Технические данные | |
| Ширина колеи | 1435 мм |
| Ограничение скорости | 250—300 км/ч |
История
В октябре 2010 года тайский парламент одобрил начальные предложения по строительству высокоскоростной железнодорожной сети. В планах было создание пяти линий, способных выдерживать поезда скорость 250 км/ч, расходящихся от Бангкока.[1]
В марте 2013 года министр транспорта объявил о том, что только одна компания будет выбрана для управления всеми высокоскоростными линиями, запуск которых был запланирован на 2018—2019 года.[2] Тендер на первый 86-километровый участок от Бангсы до Аюттхаи должен был быть разыгран в конце 2013 года, однако политический кризис, длившийся семь месяцев и повлёкший за собой роспуск парламента, а также отменённые выборы 2014 года, закончившиеся военным переворотом в мае 2014 года. В июле того же года новая военная хунта отложила все планы на строительство железных дорог до того времени, когда установится гражданское правительство.
После военного переворота в мае 2014 года и занятия генералом Праютом Чан-Очей поста премьер-министра, он предложил соединить Бангкок высокоскоростной железной дорогой с двумя популярными курортными городами, Паттайей и Хуахином. Министерство транспорта, ранее проводившее исследования об обоих маршрутах предположили, что линия Бангкок — Паттайя протяженностью в 194 км пройдёт через провинцию Чаченгсау, провинцию Чонбури и Паттайю, заканчиваясь в провинции Районг. Стоимость строительства была оценена в 152 миллиарда бат with an economic внутренней нормой доходности (ВНД) в 13 %. Строительство должно продолжаться 54 месяца. Протяженность линии до Хуахина была рассчитана в 209 км, стоимость — в 98 миллиардов бат, а ВНД — в 8,1 %. Министерство заключило, что эти железные дороги будут малоинтересны инвесторам из-за большой суммы вложений и низкой нормы доходности.[3] Четыре высокоскоростные железные дороги были включеы в планы 2017 финансового года.[4]
Предложенные высокоскоростные железнодорожные линии
| Номер | Высокоскоростной коридор | Маршрут | Максимальная скорость | Протяженность | Сеть | Стоимость | Предполагаемый запуск | Статус |
|---|---|---|---|---|---|---|---|---|
| 1 | Северовосточная высокоскоростная ЖД, этап 1 | Бангсы-Донмыанг-Аюттхая-Сарабури-Пакчонг-Накхонратчасима | 250 км/ч | 250.77 км | Китай | 179,412.21 миллионов бат[5] | 2025[5] | Строительство |
| 2 | Восточная высокоскоростная ЖД, этап 1 | Аэропорт Дон Муанг-Бангсы-Маккасан-аэропорт Суварнабхуми-Чаченгсау-Чонбури-Сирача-Паттайя-аэропорт Утапао | 250 км/ч | 220 км | Государственно-частное партнёрство | 224,544 миллионов бат[6] | 2025 | Подготовка местности |
| 3 | Северовосточная высокоскоростная ЖД, этап 2 | Накхонратчасима-Буаяй-Банпхай-Кхонкэн-Удонтхани-Нонгкхай | 250 км/ч | 356.01 км | Китай | 226,340 миллионов бат | 2027 | Планирование |
| 4 | Восточная высокоскоростная ЖД], этап 2 | Аэропорт Утапао-Районг-Чантхабури-Трат[7] | 250 км/ч | 190 км | Государственно-частное партнёрство | 159,111 миллионов бат | 2028[8] | Планирование |
| 5 | Северная высокоскоростная ЖД, этап 1 | Бангсы-Донмыанг-Аюттхая-Лопбури-Накхонсаван-Пхичит-Пхитсанулок | 300 км/ч | 380 км | Япония | 212,892 миллионов бат | 2025 | Планирование |
| 6 | Южная высокоскоростная ЖД, этап 1 | Бангсы-Накхонпатхом-Ратчабури-Пхетчабури-Хуахин | 300 км/ч | 211 км | Государственно-частное партнёрство | 100,125 миллионов бат | 2027-2029 | Планирование |
| 7 | Северная высокоскоростная ЖД, этап 2 | Пхитсанулок-Сукхотхай-Си-Сатчаналай-Лампанг-Лампхун-Чиангмай | 300 км/ч | 288 км | Япония | 232,411 миллионов бат | 2029 | Планирование |
| 8 | Южная высокоскоростная ЖД, этап 2 | Хуахин-Прачуапкхирикхан-Чумпхон-Сураттхани-Накхонситхаммарат-Пхаттхалунг-Хатъяй-Паданг Бесар | 300 км/ч | 759 км | Государственно-частное партнёрство | 432,329 миллионов бат | 2037 | Планирование |
Северовосточная высокоскоростная железная дорога: Бангкок — Накхонратчасима — Нонгкхай (тайско-китайский проект)
В ноябре 2014 года Таиланд и Китай подписали соглашение о строительстве тайского сегмента международной железной дороги из Куньмина, Китай к Сиамскому заливу. В ноябре 2015 года обе стороны согласовали разделение работы: китайская сторона проводит технико-экономическое обоснование, разработку системы, строительство туннелей и мостов, и прокладку путей, когда тайская сторона проводит исследования о влиянии на окружающую среду, экспроприирует землю для строительства, обеспечивает железную дорогу и ее структуры энергией и строительными материалами.
После завершения строительства Китай будет управлять системой первые три года эксплуатации, с третьего по седьмой год обе стороны будут управлять совместно, а потом всё управление перейдёт Таиланду с Китаем в качестве поддержки: китайская сторона будет тренировать тайский персонал по управлению и поддержке системы.
В проекте прокладываются двойные пути со стандартной колеёй. На территории Таиланда пути расходятся в районе Кэнгкхой провинции Сарабури. Один путь соединяет Кэнгкхой и Бангкок, другой — Кэнгкхой и Маптапхут в провинции Районг. Из Кэнгкхоя пути идут на север в Накхонратчасиму и дальше в провинцию Нонгкхай. Строительство разделено на четыре фрагмента: Бангкок — Кэнгкхой, Маптапхут — Кэнгкхой, Кэнгкхой — Накхонратчасима и Накхонратчасима — Нонгкхай.

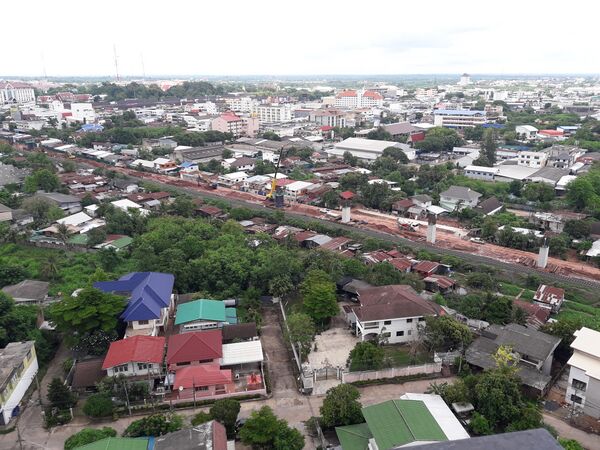

Строительство тайского 873-километрового участка железной дороги началось в декабре 2017 года[9][10] и первый участок должен быть завершен к 2023 году.[11] Он соединится с 417-километровым участком от Вьентьяна до северной лаосской границы и 520-километровым участком от лаосской границы до Куньмина.[12]
Высокоскоростная железная дорога к восточному побережью была впервые предложена в 1996 году, но на протяжении десятилетия прогресса не было. В 2009 году правительство запросило у Офиса транспорта и планирования план по созданию высокоскоростной железнодорожной сети в Таиланде, которая включает линию до Районга. Маршрут был закончен перед выборами 2011 года с обещанием начать строительство в следующем году, если правительство переизберётся, но оно проиграло на выборах. После этого новое правительство пересмотрело все планы и Государственные железные дороги Таиланда (SRT) заявили, что тендер будет разыгран в начале 2014 года.[13] После государственного переворота в мае 2014 года военное правительство отложило все планы. В начале 2016 года правительство подтвердило работу с маршрутом восточной линии и предложили её продление до аэропорта Дон Муанг, таким образом связывая три аэропорта: Дон Муанг, Суварнабхуми и Утапао.[14]
В 2017 году Министерство транспорта и SRT согласились в том, что продление до Дон Муанга включит в себя долго откладываемое продление Airport Rail Link от станции Маккасан до Дон Муанга. В октябре 2017 года офис Восточного Экономического коридора подвела итоги всех планов по постройке восточной высокоскоростной железной дороги, связывающей аэропорт Дон Муанг, Бангсы, Маккасан, аэропорт Суварнабхуми, Чонбури, Сирачу, Паттайю, аэропорт Утапао и Районг. В начале 2018 фрагмент до Районга был отменён из-за беспокойств по поводу безопасности и окружающей среды.[15]
SRT объявила о том, что первые тендеры будут разыграны в мае 2018 с четырёхмесячным периодом торга.[16] Стоимость проекта была оценена более чем в 200 миллиардов бат, из которых тайское правительство выделило 123 миллиарда и ещё 90 миллиардов ожидаются от инвесторов.[17][18]
Две организации соперничали над контрактом:[19] BTS Group и консорциум, состоящий из Italian-Thai Development, China Railway Construction Corporation, CH. Karnchang, и Bangkok Expressway and Metro и управляемый группой Charoen Pokphand (CP), который выиграл проект со ставкой в 224 миллиарда бат в декабре 2018 года. До 16 октября 2019 года консорциум отказывался подписать контракт, объясняя это проблемами экспроприации земли и запросом о разделении рисков проекта государством.[20] Переговоры были ещё больше усложнены отставкой целого совета SRT.[21] 16 октября 2019 года репортаж сообщил о том, что CP планирует подписать контракт 25 октября.[22] Танит Сорат, вице-председатель Конфедерации работодателей тайской торговли и промышленности, сообщил о том, что задержки в подписании контракта «…не навредят проекту, потому что правительство выполнит проект гладко.»[20] Проект был одобрен в октябре 2019 года как государственно-частное партнёрство между тайским правительством и Charoen Pokphand/China Railway Construction Corporation. Активы вернутся государству через 50 лет.[23]
Северная высокоскоростная железная дорога: Бангкок — Пхитсанулок — Чиангмай (тайско-японский проект)
Япония обеспечит высокоскоростную связь между Бангкоком и Чиангмаем с помощью технологий Синкансэн. Первый этап свяжет Бангкок и Пхитсанулок. Стоимость этого этапа оценена в 280 миллиардов бат. Для этого участка запланированы 7 станций: Бангсы, Дон Муанг, Аюттхая, Лопбури, Накхонсаван, Пхичит и Пхитсанулок. Чтобы снизить стоимость проекта, тайские власти предложили снизить число станций, но Japan International Cooperation Agency (JICA) отклонила это предложение из-за того, что это противоречит изначальной цели проекта.[24] Этот участок должен был быть представлен тайскому правительству для финансового одобренияв августе 2018 года.[24]
После заключения соглашения в 2015 году тайское правительство официально попросило финансовой и технической помощи для строительства железной дороги у японского правительства в конце 2016 года.[25] В технико-экономическом обосновании JICA была установлена стоимость в 420 миллиардов бат.[26]
JICA в том же технико-экономическом обосновании сообщили, что если поезда пойдут, как было запланировано, они понесут убытки. Исследование JICA сообщает о пассажиропотоке только в 10 000 пассажиров в день, в то время как изначально планировалось перевозить 30 000 пассажиров в день. Однако чтобы перевозки приносили прибыль, необходимо перевозить 50 000 пассажиров в день.[24]
В сентябре 2019 год тайское правительство объявило о том, что проект северной высокоскоростной железной дороги может быть отменён из-за того, что инвесторы отказались вкладываться. Стоимость 670-километровой линии оценивается в 400 миллиардов бат. Япония отказалась от инвестиций из-за низкого пассажиропотока.[27]
Эта 211-километровая линия должна связать Бангкок и Хуахин. В 2016 году стоимость её строительства была оценена в 152 миллиарда бат.[28]
